Ik heb het nog nooit gedaan... dus ik denk dat ...

Ik heb het nog nooit gedaan... dus ik denk dat ik wel weet hoe lang het duurt.

Vaak genoeg zul je geconfronteerd zijn met de vragen: hoe veel gaat dit kosten, wanneer kan het af zijn, wat is hier allemaal voor nodig? Je bent niet alleen als je deze vragen lastig vindt om te beantwoorden.
Daarom bespreek ik een aantal technieken om je schattingen beter te maken, hoe andere vakgebieden met projectschattingen omgaan en hoe je de risico's bij een verkeerde schatting beperkt.

Avatar for Niels de Blaauw

Niels de Blaauw

September 13, 2021
Tweet

More Decks by Niels de Blaauw

Other Decks in Programming

Transcript

  1. Ik heb het nog nooit gedaan… ... dus ik denk

    dat ik wel weet hoe lang het duurt.

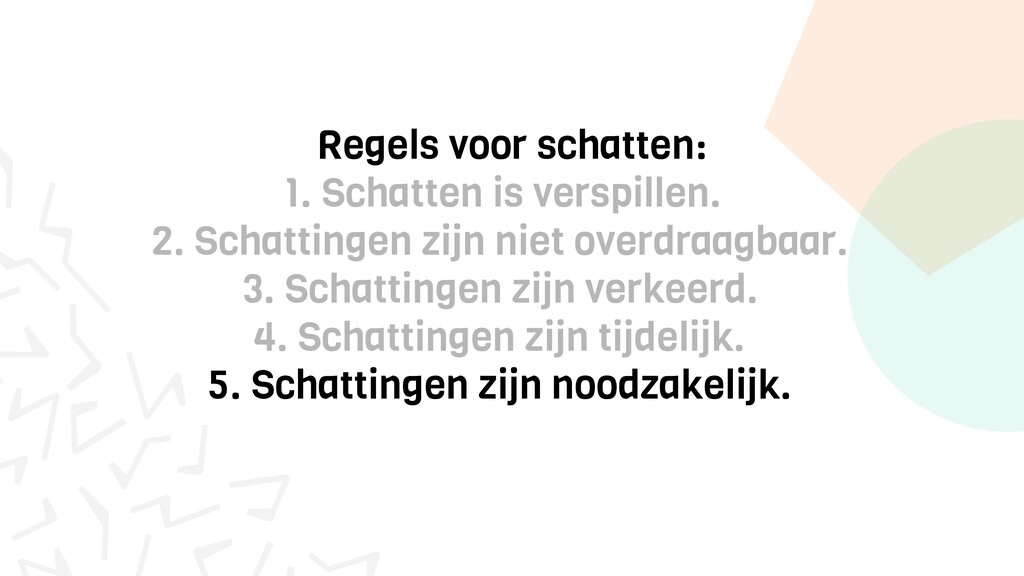

  2. Regels voor schatten: 1. Schatten is verspillen. 2. Schattingen zijn

    niet overdraagbaar. 3. Schattingen zijn verkeerd. 4. Schattingen zijn tijdelijk. 5. Schattingen zijn noodzakelijk.
  3. Regels voor schatten: 1. Schatten is verspillen. 2. Schattingen zijn

    niet overdraagbaar. 3. Schattingen zijn verkeerd. 4. Schattingen zijn tijdelijk. 5. Schattingen zijn noodzakelijk.

  4. Regels voor schatten: 1. Schatten is verspillen. While the team

    was providing a ROM for each received request, data showed that only about 50% of requests were actually completed by the team. http://images.itrevolution.com/images/kanbans/From_Worst_ to_Best_in_9_Months_Final_1_3-aw.pdf

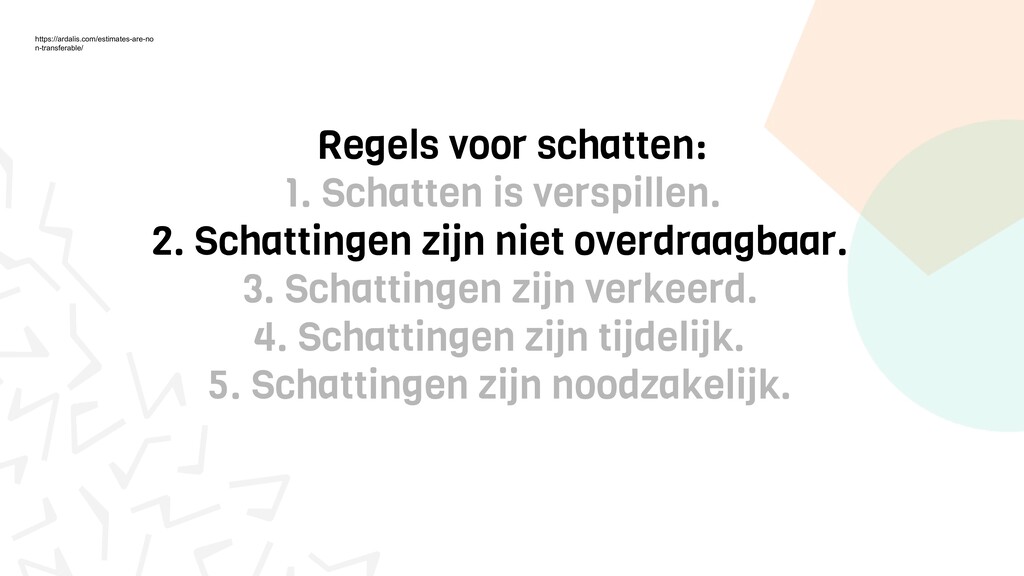

  5. Regels voor schatten: 1. Schatten is verspillen. 2. Schattingen zijn

    niet overdraagbaar. 3. Schattingen zijn verkeerd. 4. Schattingen zijn tijdelijk. 5. Schattingen zijn noodzakelijk. https://ardalis.com/estimates-are-no n-transferable/
  6. Regels voor schatten: 1. Schatten is verspillen. 2. Schattingen zijn

    niet overdraagbaar. 3. Schattingen zijn verkeerd. 4. Schattingen zijn tijdelijk. 5. Schattingen zijn noodzakelijk.
  7. We zijn slecht in tijd schatten Scenario Gemiddelde schatting Best

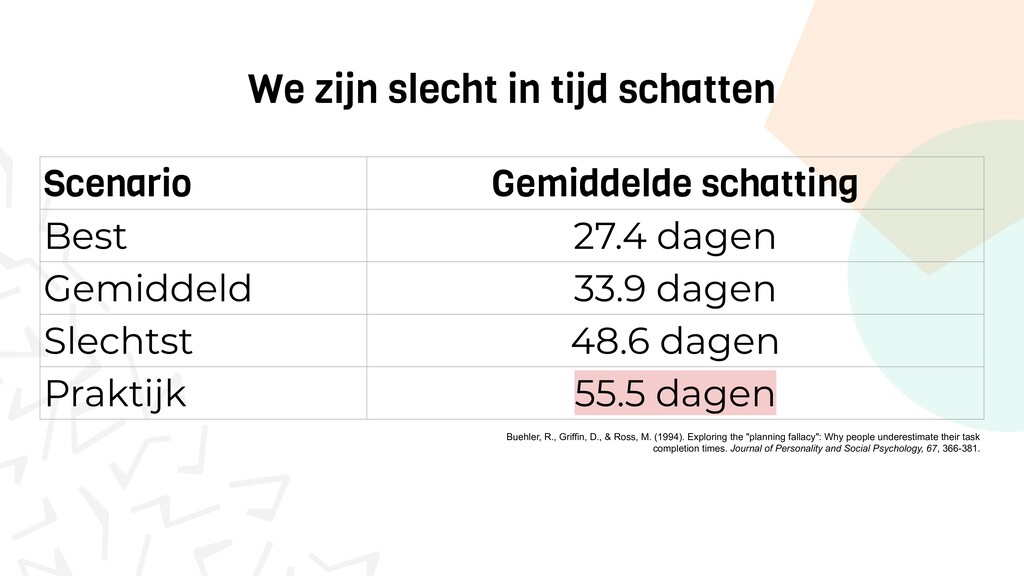

    27.4 dagen Gemiddeld 33.9 dagen Slechtst 48.6 dagen Praktijk Buehler, R., Griffin, D., & Ross, M. (1994). Exploring the "planning fallacy": Why people underestimate their task completion times. Journal of Personality and Social Psychology, 67, 366-381.
  8. We zijn slecht in tijd schatten Scenario Gemiddelde schatting Best

    27.4 dagen Gemiddeld 33.9 dagen Slechtst 48.6 dagen Praktijk 55.5 dagen Buehler, R., Griffin, D., & Ross, M. (1994). Exploring the "planning fallacy": Why people underestimate their task completion times. Journal of Personality and Social Psychology, 67, 366-381.
  9. Regels voor schatten: 1. Schatten is verspillen. 2. Schattingen zijn

    niet overdraagbaar. 3. Schattingen zijn verkeerd. 4. Schattingen zijn tijdelijk. 5. Schattingen zijn noodzakelijk.
  10. Regels voor schatten: 1. Schatten is verspillen. 2. Schattingen zijn

    niet overdraagbaar. 3. Schattingen zijn verkeerd. 4. Schattingen zijn tijdelijk. 5. Schattingen zijn noodzakelijk.

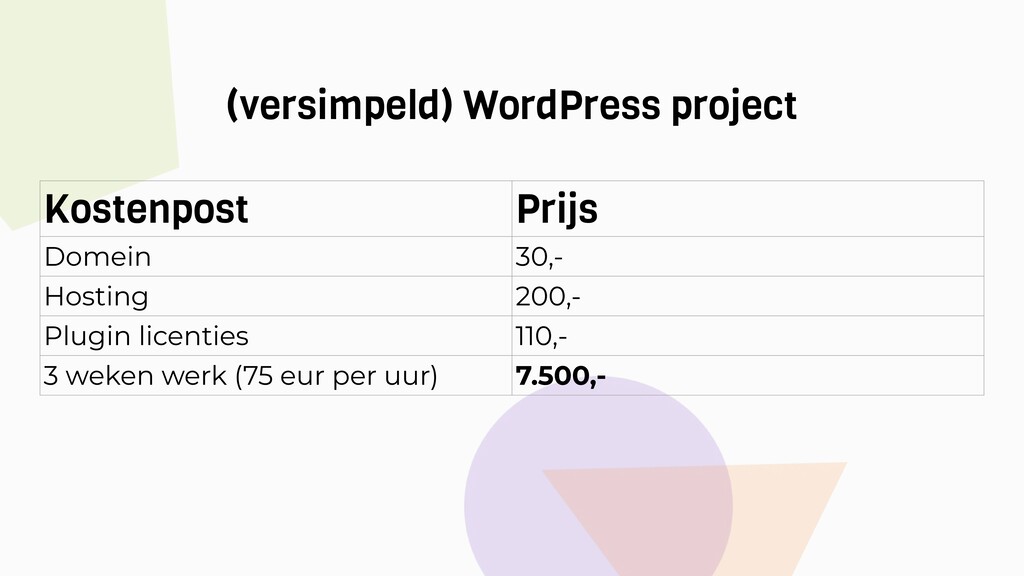

  11. Kostenpost Prijs Domein 30,- Hosting 200,- Plugin licenties 110,- 3

    weken werk (75 eur per uur) 7.500,- (versimpeld) WordPress project

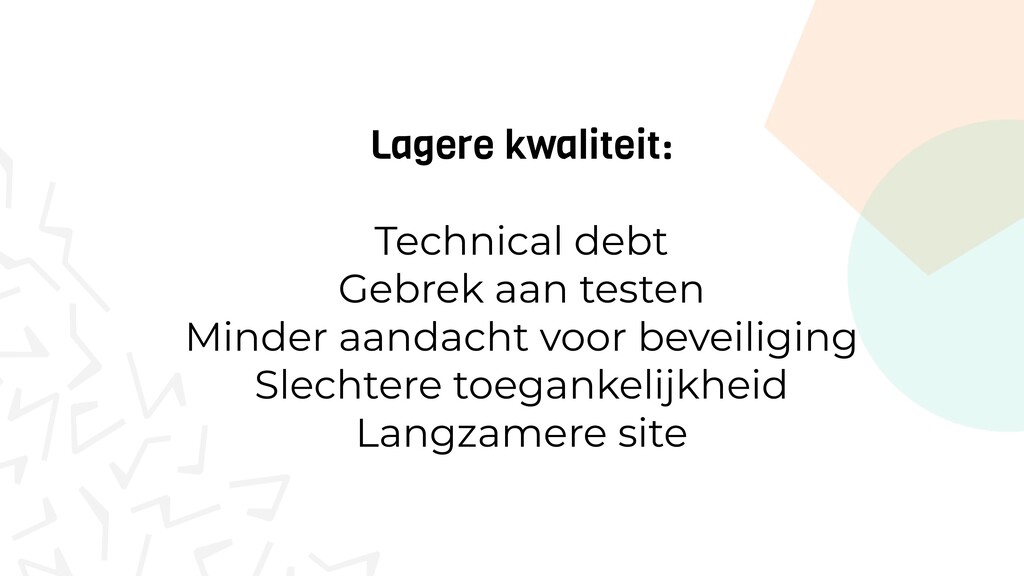

  12. Lagere kwaliteit: Technical debt Gebrek aan testen Minder aandacht voor

    beveiliging Slechtere toegankelijkheid Langzamere site

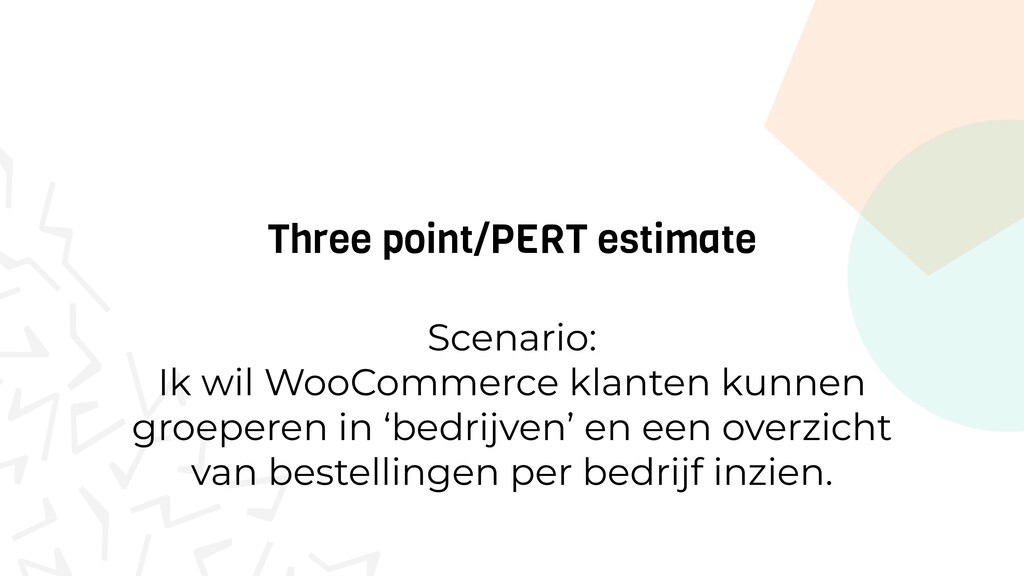

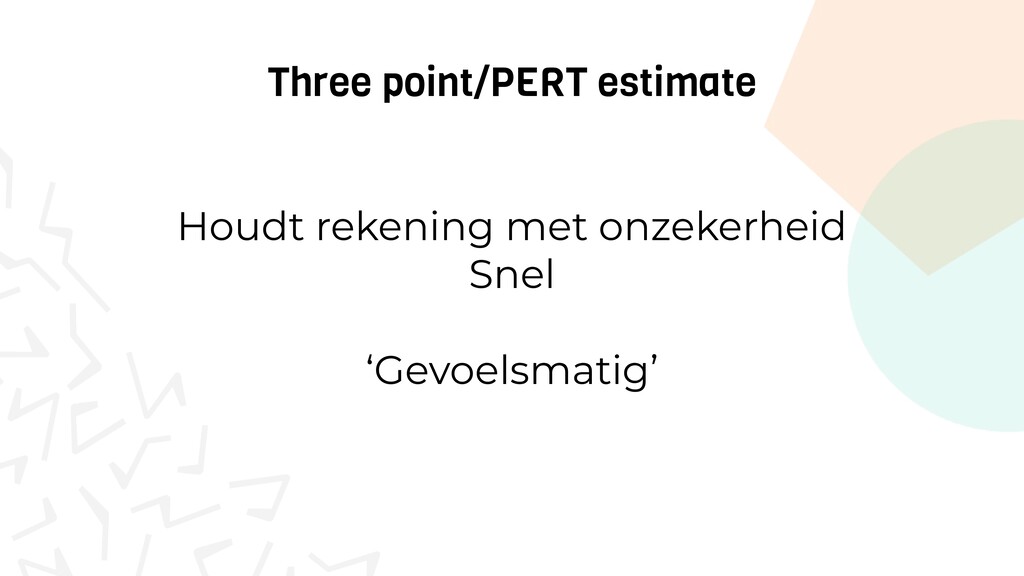

  13. Three point/PERT estimate Scenario: Ik wil WooCommerce klanten kunnen groeperen

    in ‘bedrijven’ en een overzicht van bestellingen per bedrijf inzien.

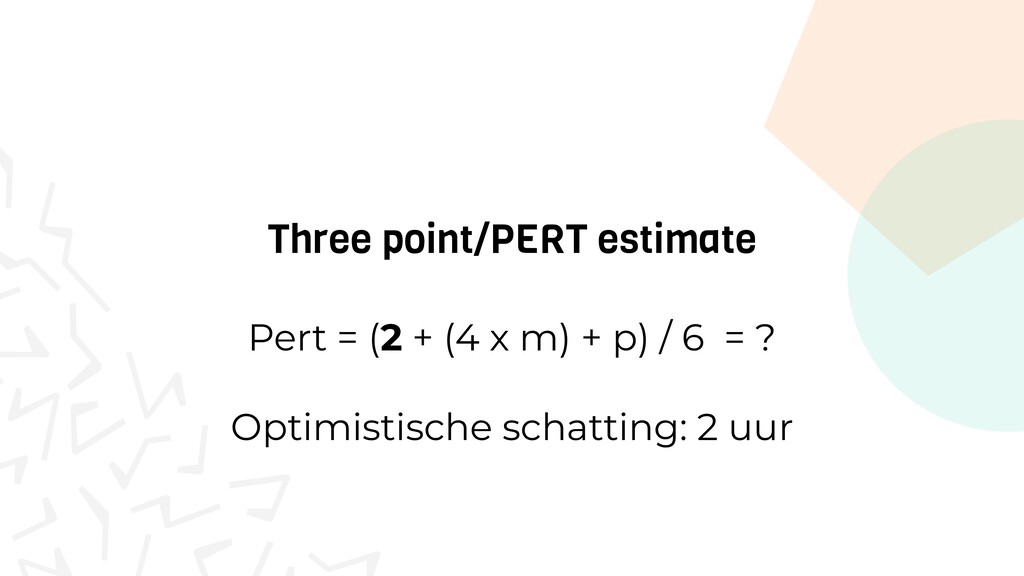

  14. Three point/PERT estimate Pert = (2 + (4 x m)

    + p) / 6 = ? Optimistische schatting: 2 uur

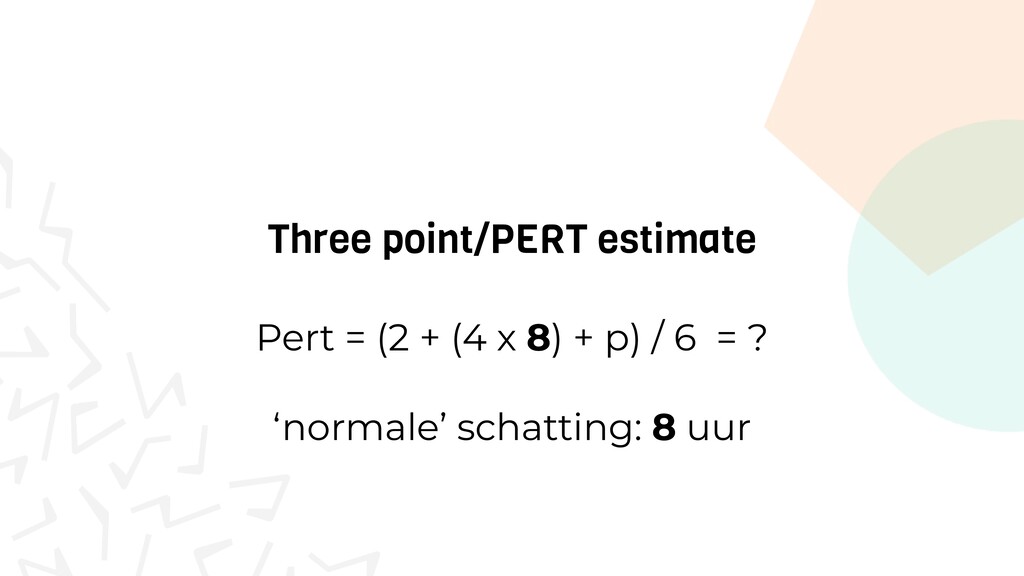

  15. Three point/PERT estimate Pert = (2 + (4 x 8)

    + p) / 6 = ? ‘normale’ schatting: 8 uur
  16. Three point/PERT estimate Pert = (2 + (4 x 8)

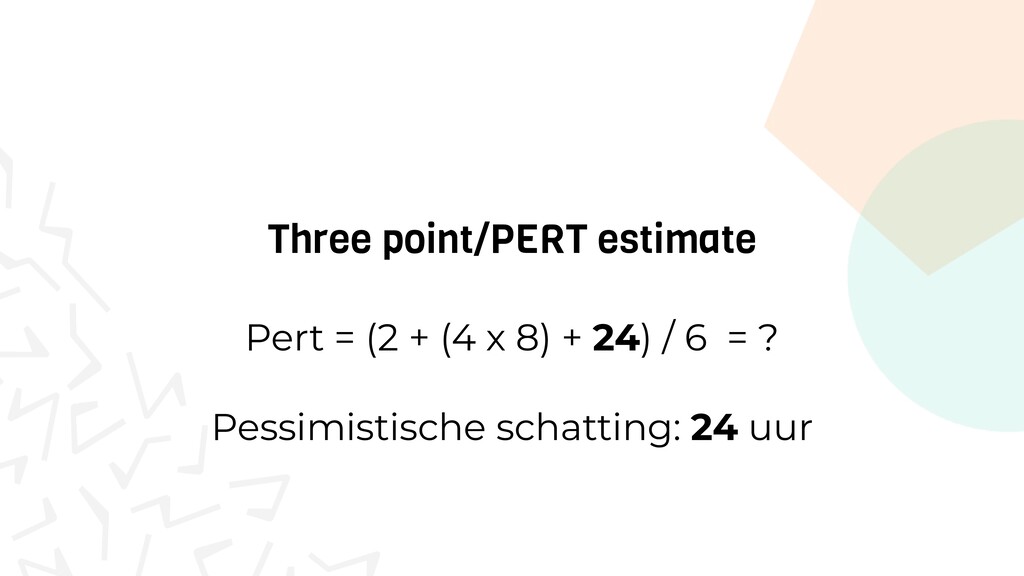

    + 24) / 6 = ? Pessimistische schatting: 24 uur

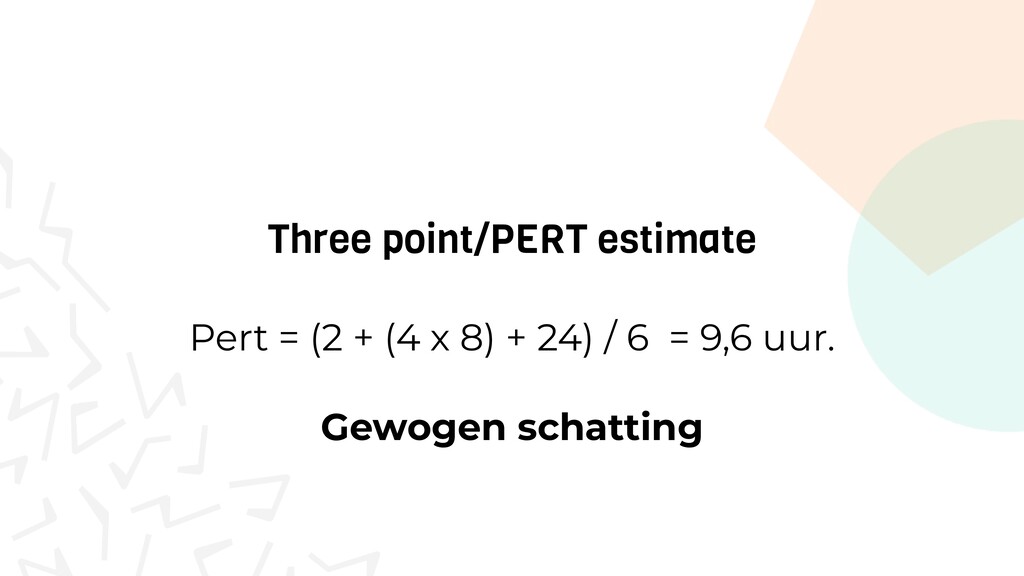

  17. Three point/PERT estimate Pert = (2 + (4 x 8)

    + 24) / 6 = 9,6 uur. Gewogen schatting

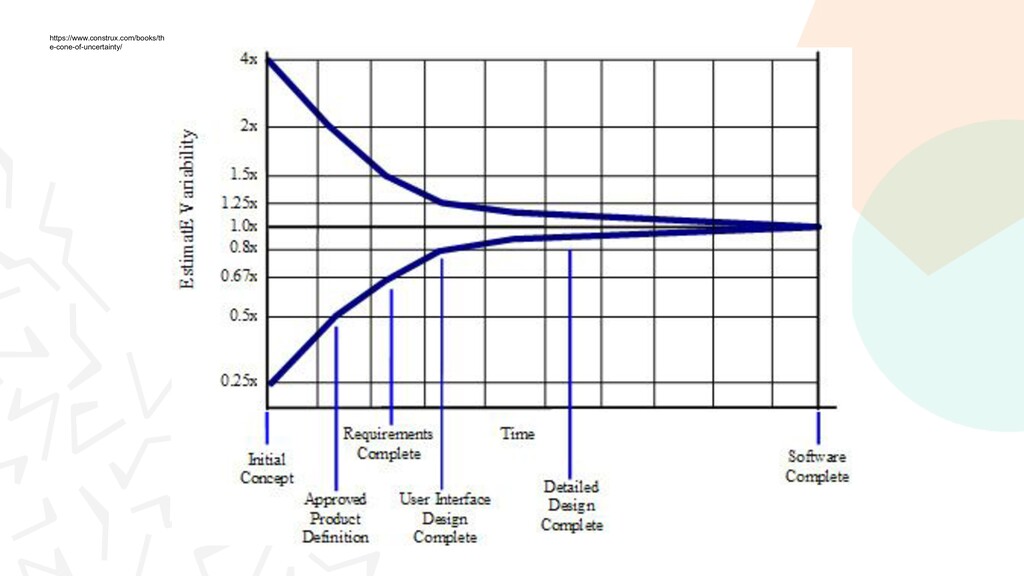

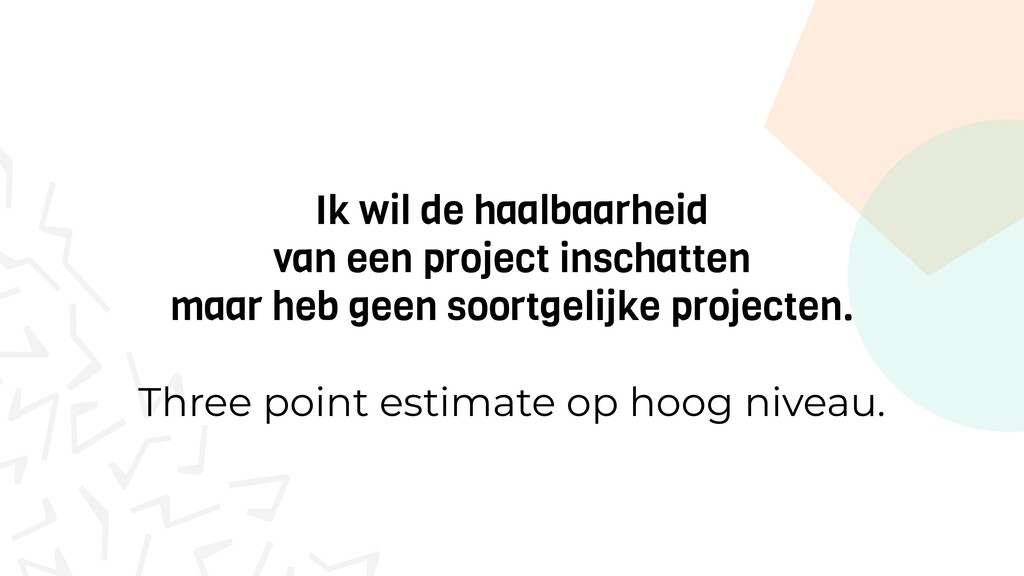

  18. Ik wil de haalbaarheid van een project inschatten maar heb

    geen soortgelijke projecten. Three point estimate op hoog niveau.

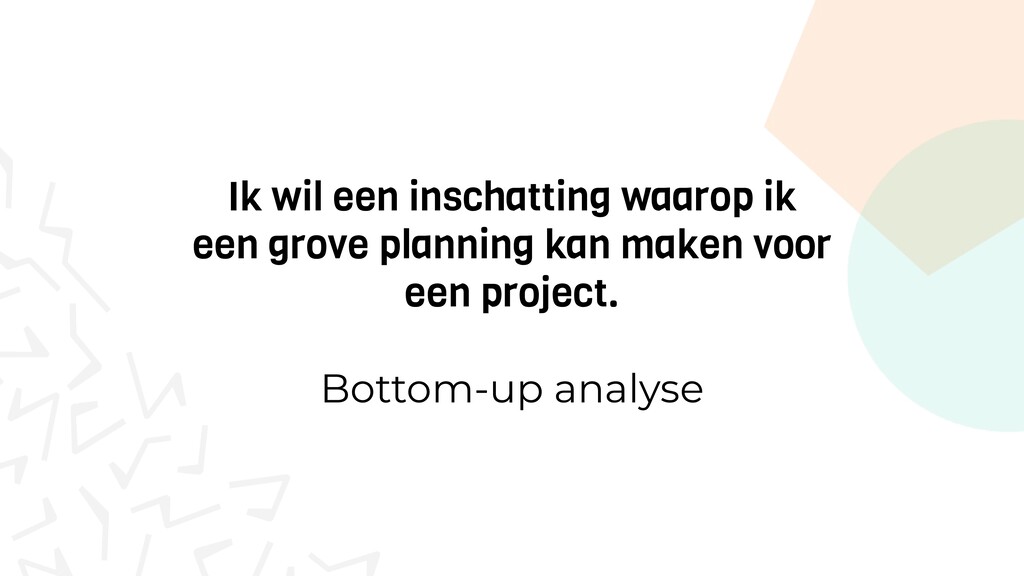

  19. Ik wil een inschatting waarop ik een grove planning kan

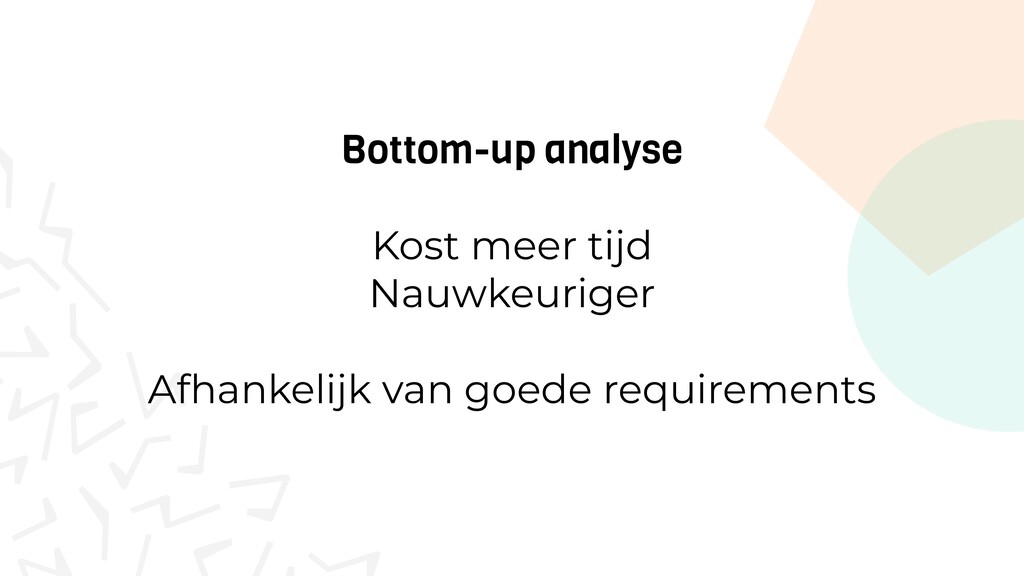

    maken voor een project. Bottom-up analyse
  20. Ik wil een inschatting waar ik een offerte van kan

    maken. Bottom-up analyse + PERT + standaardafwijkingen

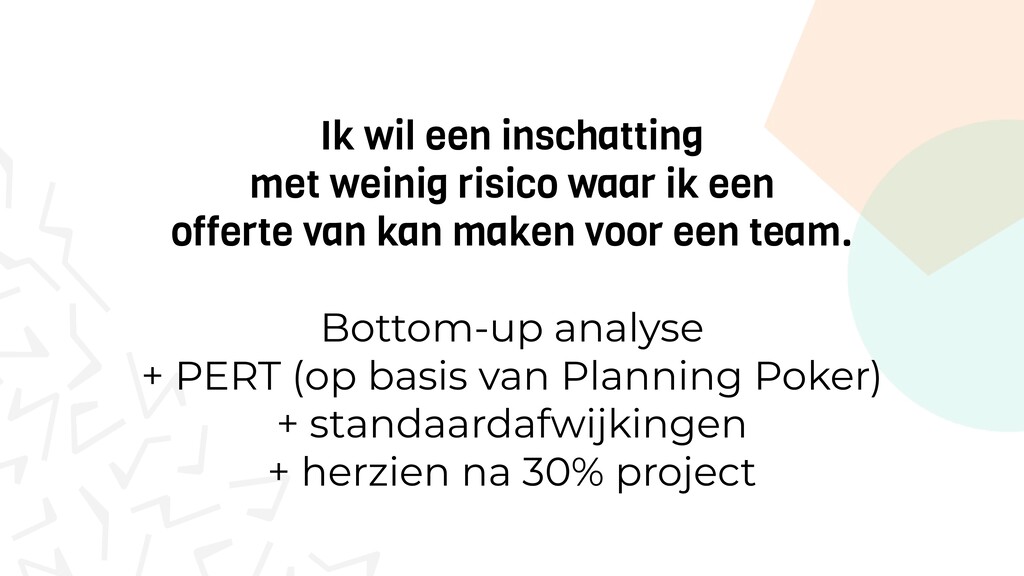

  21. Ik wil een inschatting met weinig risico waar ik een

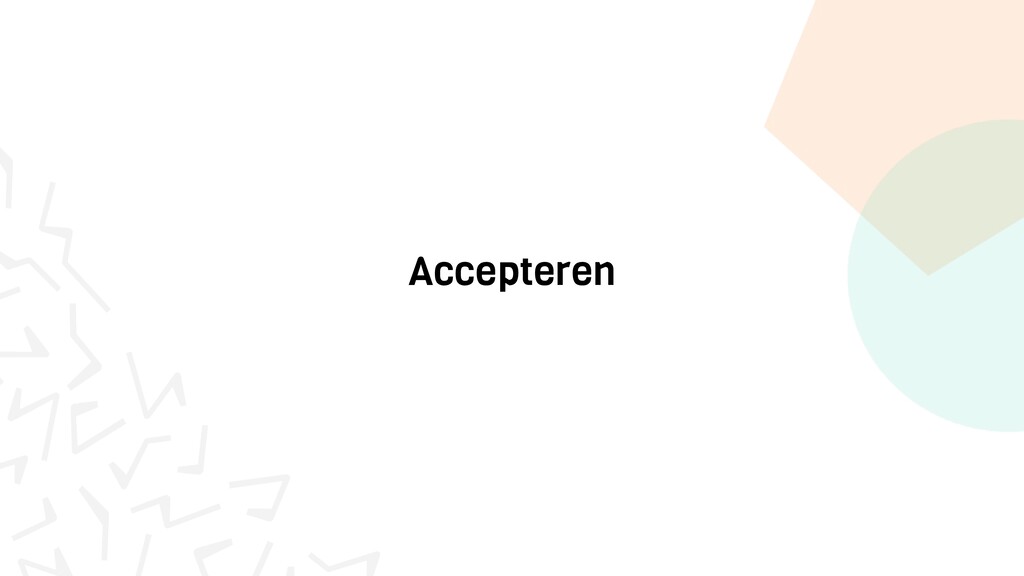

    offerte van kan maken voor een team. Bottom-up analyse + PERT (op basis van Planning Poker) + standaardafwijkingen + herzien na 30% project
