自己紹介 石井 敦 | Atsushi Ishii クーガー CEO couger.co.jp 日本IBMを経て、楽天やライコスの大規模検索エンジン開発を担当。その後、
日米韓を横断したオンラインゲーム開発の統括、Amazon Robotics Challenge上位チームへの技術支援、ホンダへのAI学習シミュレーター提供、 NEDOクラウドロボティクス開発統括などを務める。現在、人型AIプラット フォーム「LUDENS」の開発を進めている。スタンフォード大学2018年AI 特別講義の講師。電気通信大学 元客員研究員。 -
本日のアジェンダ アルテミス計画のおさらい 01 そもそもどんな計画で、何を目指し ているのか 2026年再編の中身 III・IVの役割はどう変わったのか 03 旧計画が抱えていた課題 02
IIIに集中していたリスクとは 波及する変化とこれから 04 技術・国際協力・日本への影響 3 -
アルテミス計画の全体像 アポロ計画以来、50年以上ぶりの有人月探査計画 1972年のアポロ17号以来、人類は月面に降り立っていない 2020年10月、日本を含む8か国が「アルテミス合意」に署名 現在は50か国以上が参加する国際的な枠組みに拡大 最終目標は月面での持続的な活動拠点(恒久拠点)の構築 2030年代の有人火星探査を見据えた技術実証の場としても位置づけ SLSロケット・オリオン宇宙船・商業月着陸船(HLS)が計画の中核 従来の「政府が機体を保有」から「輸送サービスを購入」する契約方式へ転換 出典:
KosMos「アルテミス計画」解説 https://kosmos-jpn.com/page/artemis 5 -

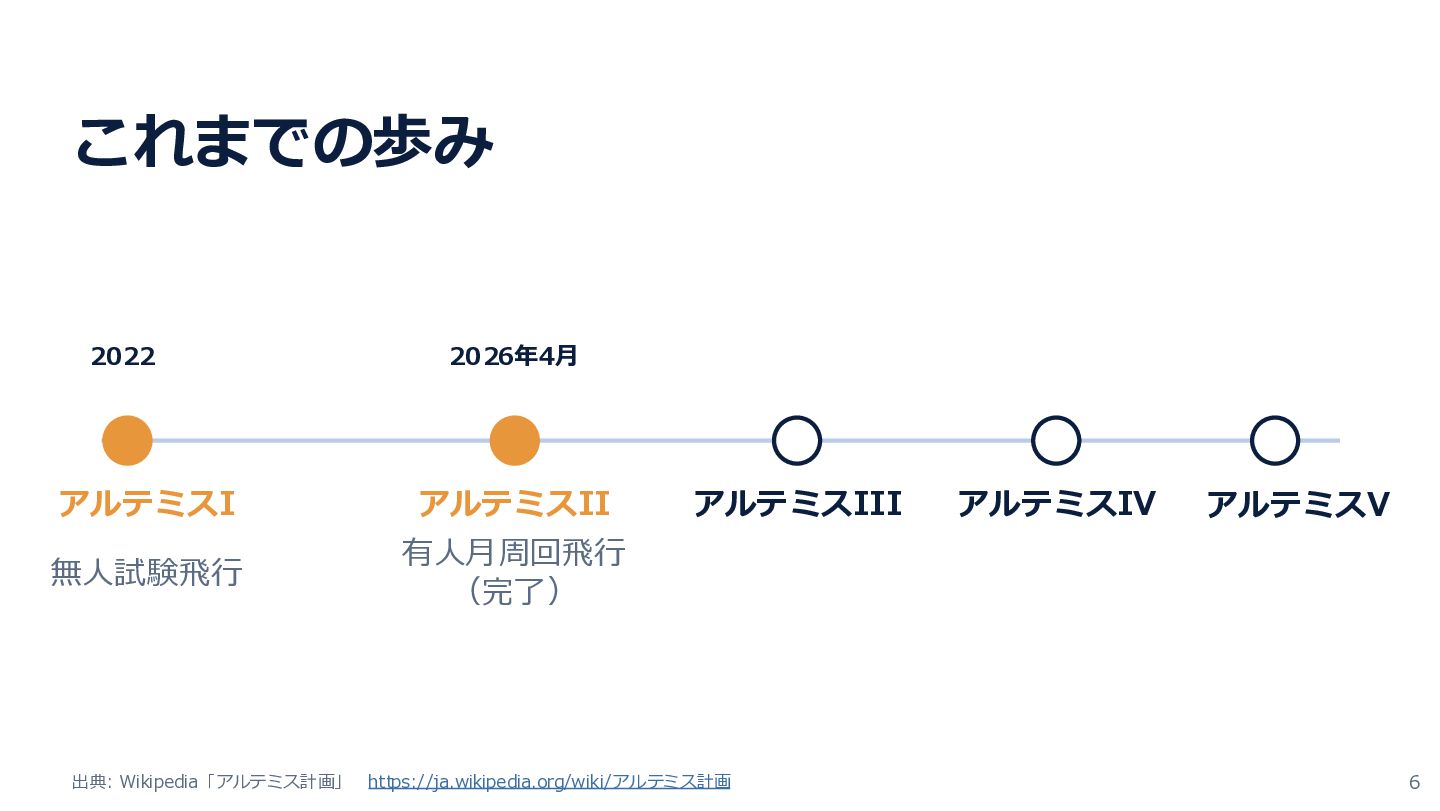

これまでの歩み 2022 2026年4月 アルテミスI アルテミスII 無人試験飛行 有人月周回飛行 (完了) 出典: Wikipedia「アルテミス計画」
アルテミスIII https://ja.wikipedia.org/wiki/アルテミス計画 アルテミスIV アルテミスV 6 -

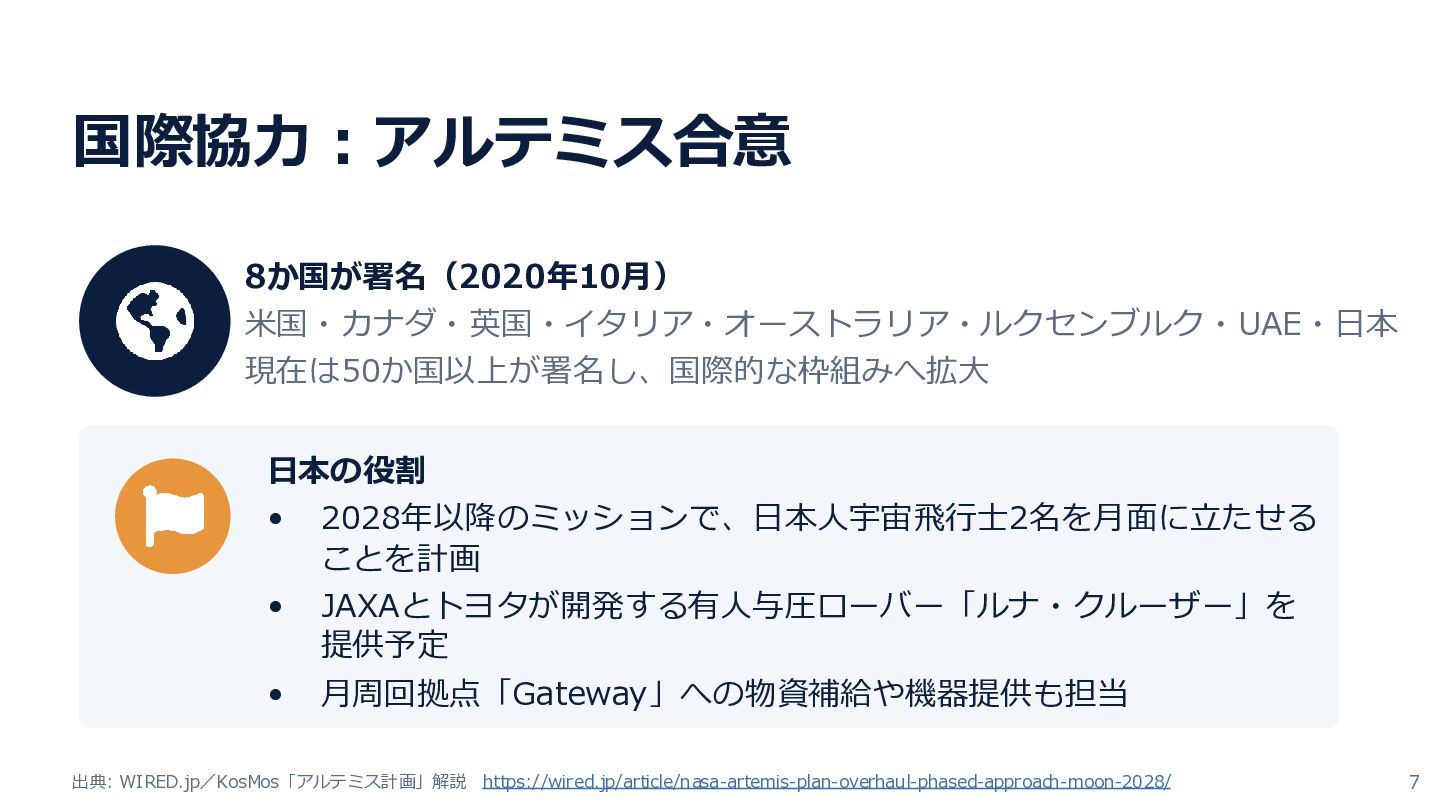

国際協力:アルテミス合意 8か国が署名(2020年10月) 米国・カナダ・英国・イタリア・オーストラリア・ルクセンブルク・UAE・日本 現在は50か国以上が署名し、国際的な枠組みへ拡大 日本の役割 • • • 2028年以降のミッションで、日本人宇宙飛行士2名を月面に立たせる ことを計画
JAXAとトヨタが開発する有人与圧ローバー「ルナ・クルーザー」を 提供予定 月周回拠点「Gateway」への物資補給や機器提供も担当 出典: WIRED.jp/KosMos「アルテミス計画」解説 https://wired.jp/article/nasa-artemis-plan-overhaul-phased-approach-moon-2028/ 7 -
主要プレイヤー NASA SpaceX Blue Origin Axiom Space 計画全体を統括 「Starship HLS」
を開発 「Blue Moon」 を開発 「AxEMU」宇宙服 を開発 予算・スケジュール 管理 契約額 28.9億ドル (2021) 契約額 34億ドル (2023) 契約額 2.29億ドル (2022) 出典: Wikipedia「アルテミスIII」 https://ja.wikipedia.org/wiki/アルテミスIII 8 -

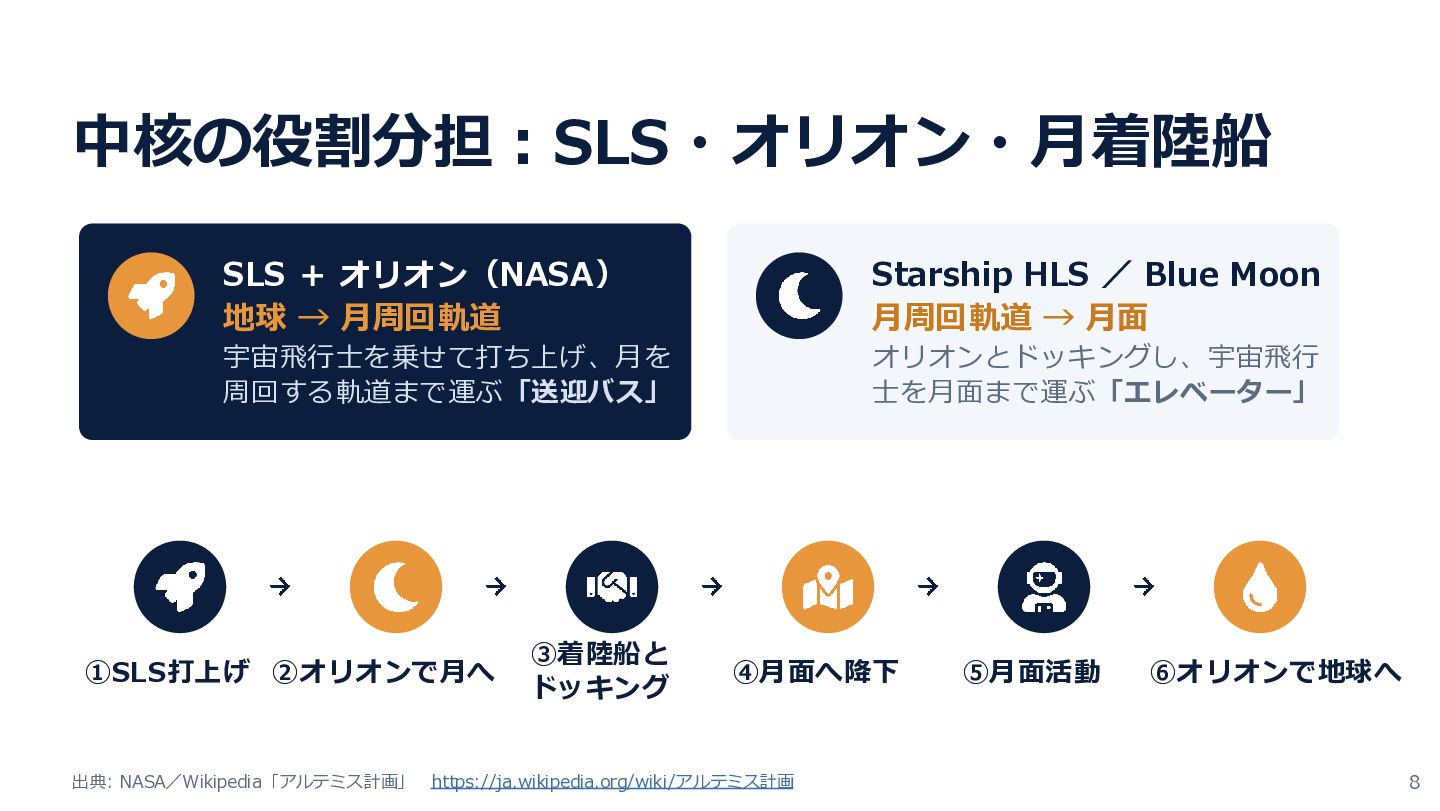

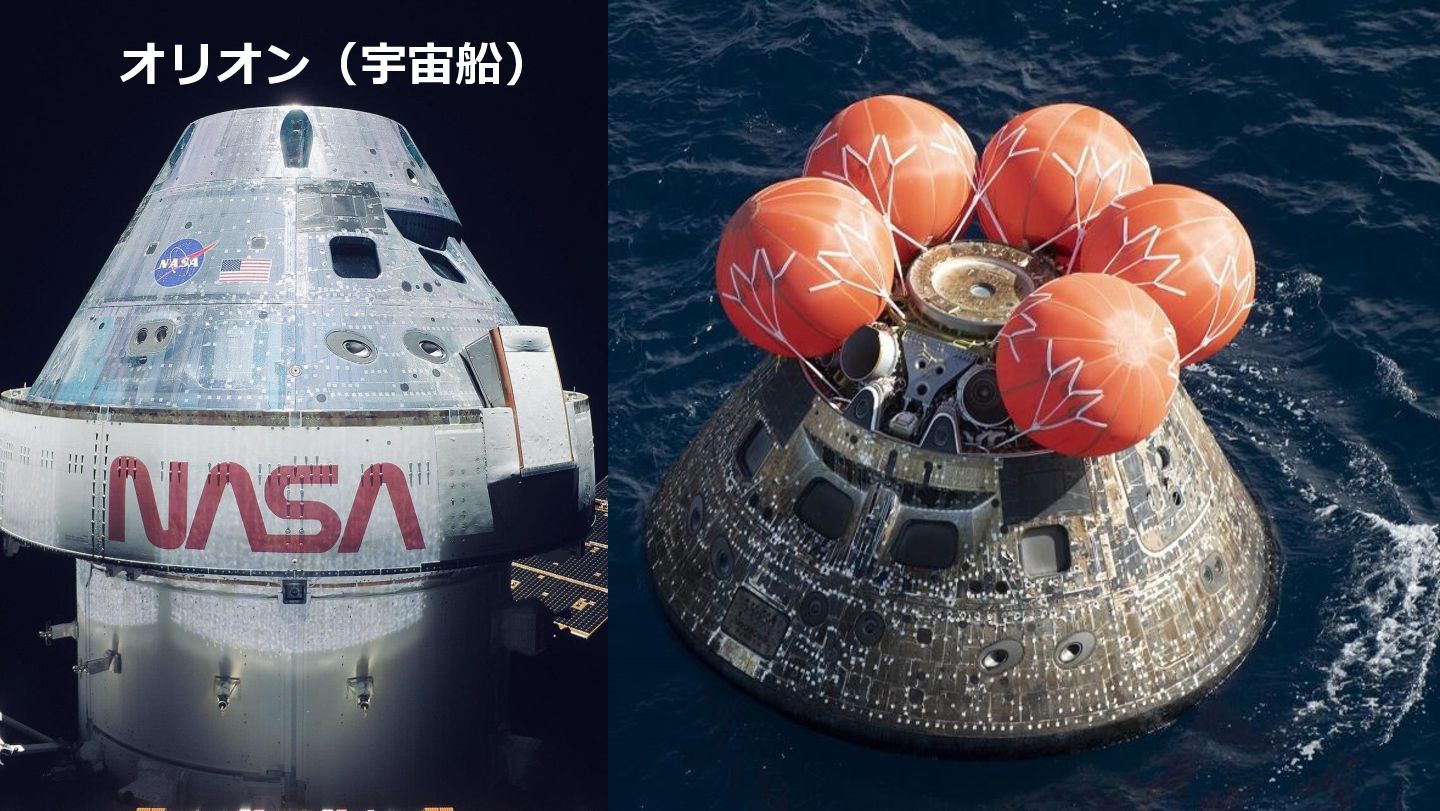

中核の役割分担:SLS・オリオン・月着陸船 SLS + オリオン(NASA) 地球 → 月周回軌道 Starship HLS /
Blue Moon 月周回軌道 → 月面 宇宙飛行士を乗せて打ち上げ、月を 周回する軌道まで運ぶ「送迎バス」 オリオンとドッキングし、宇宙飛行 士を月面まで運ぶ「エレベーター」 ①SLS打上げ ②オリオンで月へ 出典: NASA/Wikipedia「アルテミス計画」 ③着陸船と ドッキング ④月面へ降下 https://ja.wikipedia.org/wiki/アルテミス計画 ⑤月面活動 ⑥オリオンで地球へ 8 -

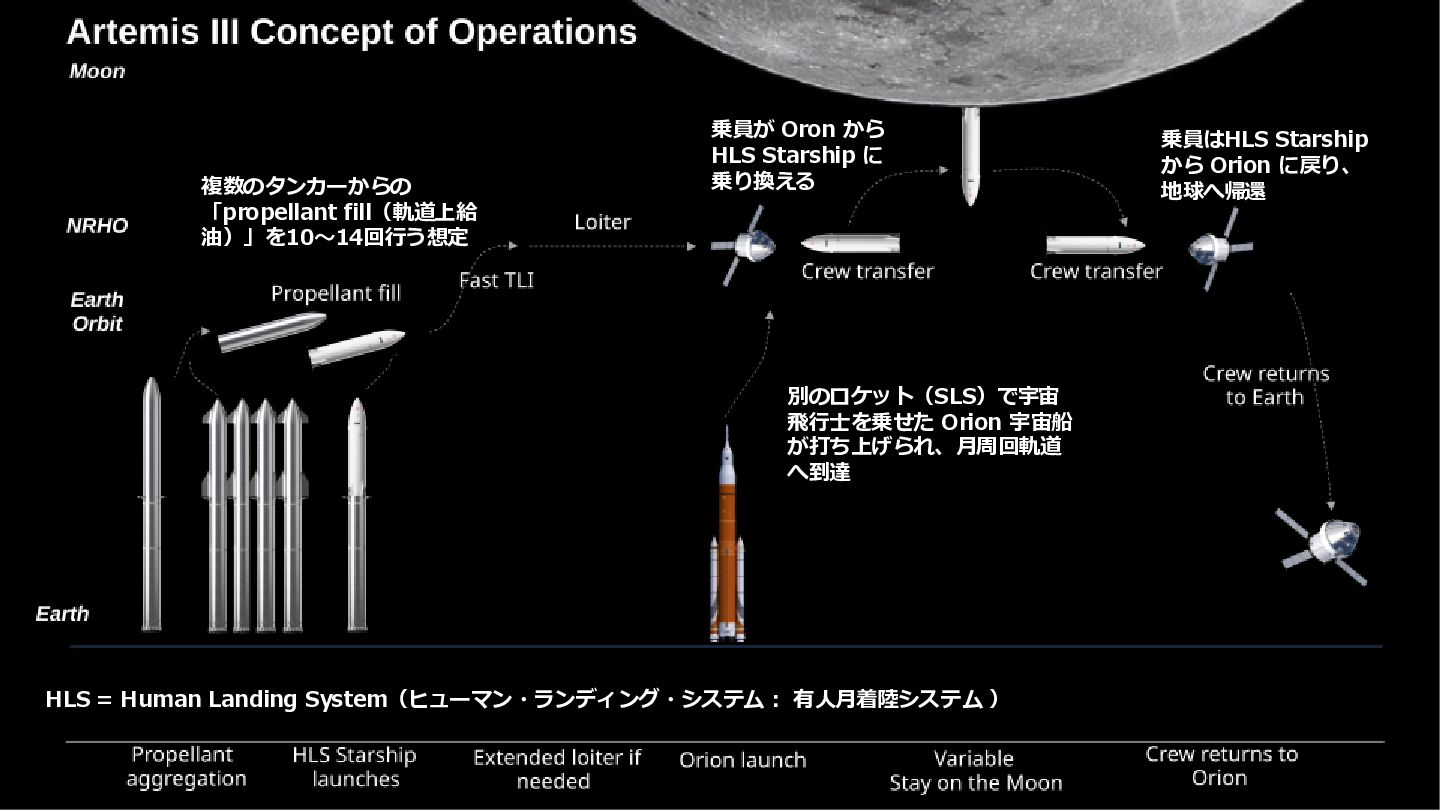

複数のタンカーからの 「propellant fill(軌道上給 油)」を10〜14回行う想定 乗員が Oron から HLS Starship に
乗り換える 別のロケット(SLS)で宇宙 飛行士を乗せた Orion 宇宙船 が打ち上げられ、月周回軌道 へ到達 HLS = Human Landing System(ヒューマン・ランディング・システム: 有人月着陸システム ) 乗員はHLS Starship から Orion に戻り、 地球へ帰還 -

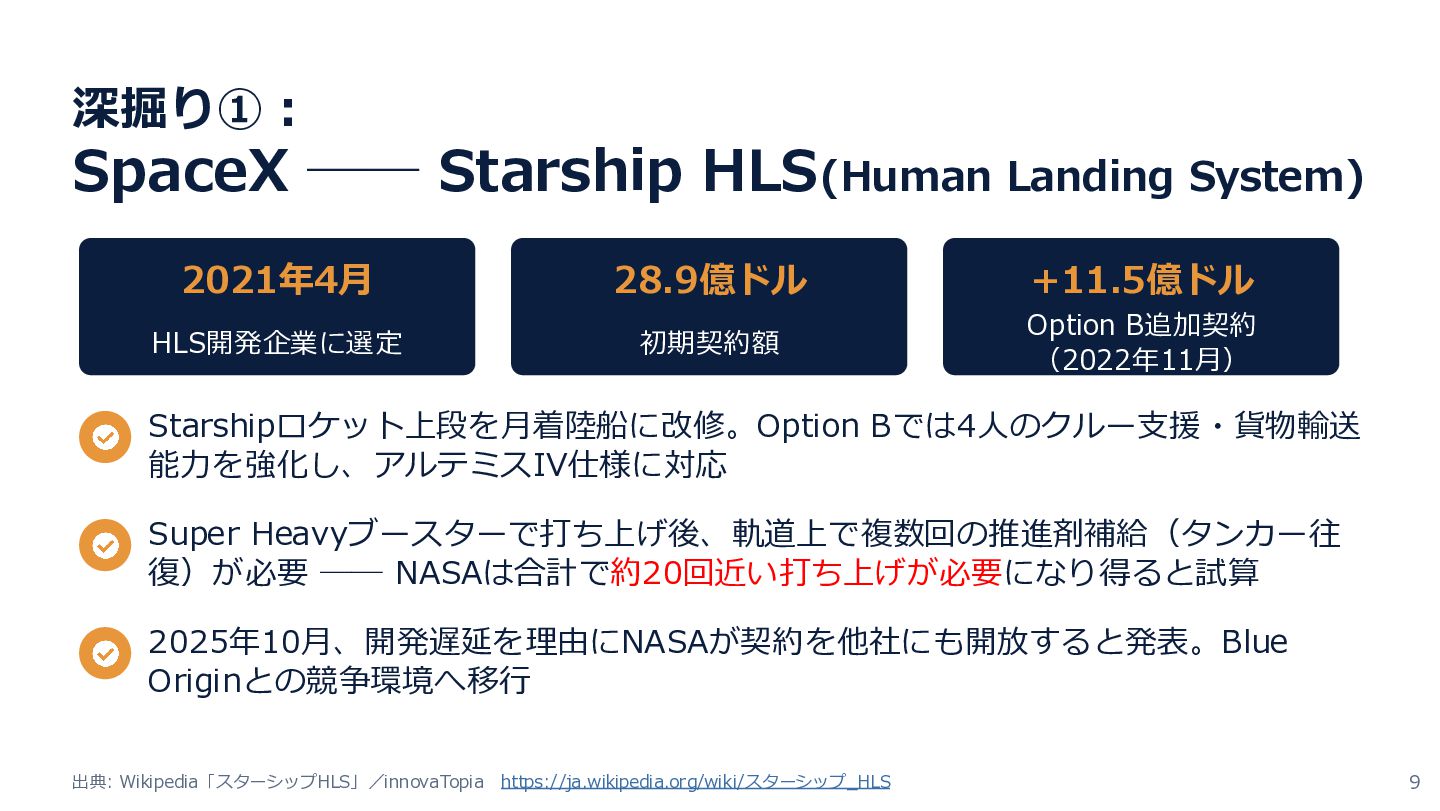

深掘り①: SpaceX ── Starship HLS(Human Landing System) 2021年4月 28.9億ドル +11.5億ドル
HLS開発企業に選定 初期契約額 Option B追加契約 (2022年11月) Starshipロケット上段を月着陸船に改修。Option Bでは4人のクルー支援・貨物輸送 能力を強化し、アルテミスIV仕様に対応 Super Heavyブースターで打ち上げ後、軌道上で複数回の推進剤補給(タンカー往 復)が必要 ── NASAは合計で約20回近い打ち上げが必要になり得ると試算 2025年10月、開発遅延を理由にNASAが契約を他社にも開放すると発表。Blue Originとの競争環境へ移行 出典: Wikipedia「スターシップHLS」/innovaTopia https://ja.wikipedia.org/wiki/スターシップ_HLS 9 -
Starship HLS 月面に着地したStarship HLSの想像図。全高約50m、15階建てビルに相当する巨大な機 体で、専用エレベーターで宇宙飛行士と貨物を月面へ昇降させる設計。 月面のStarship HLS想像図 Credit: SpaceX 出典:
NASA「Human Landing Systems」 https://ja.wikipedia.org/wiki/スターシップ_HLS 10 -

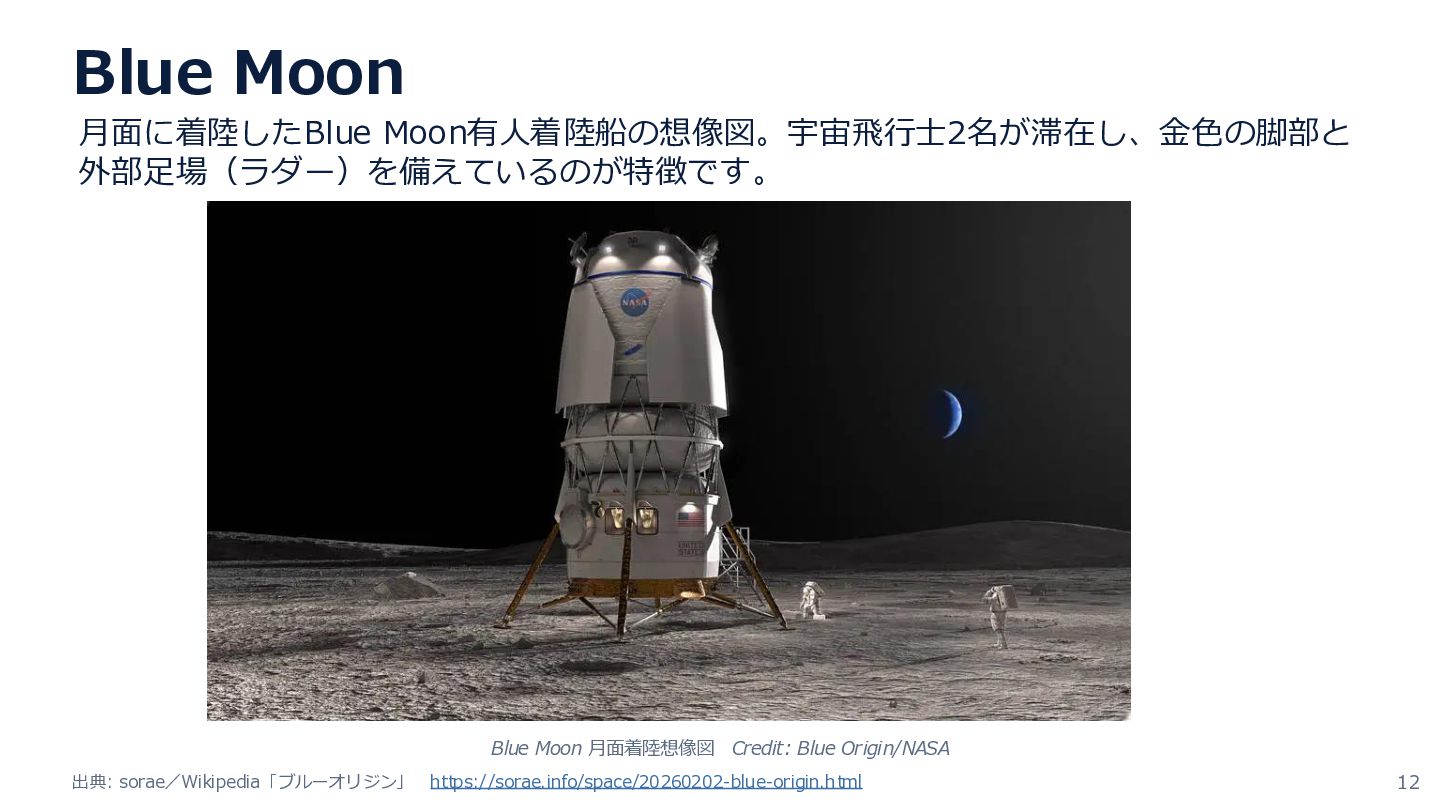

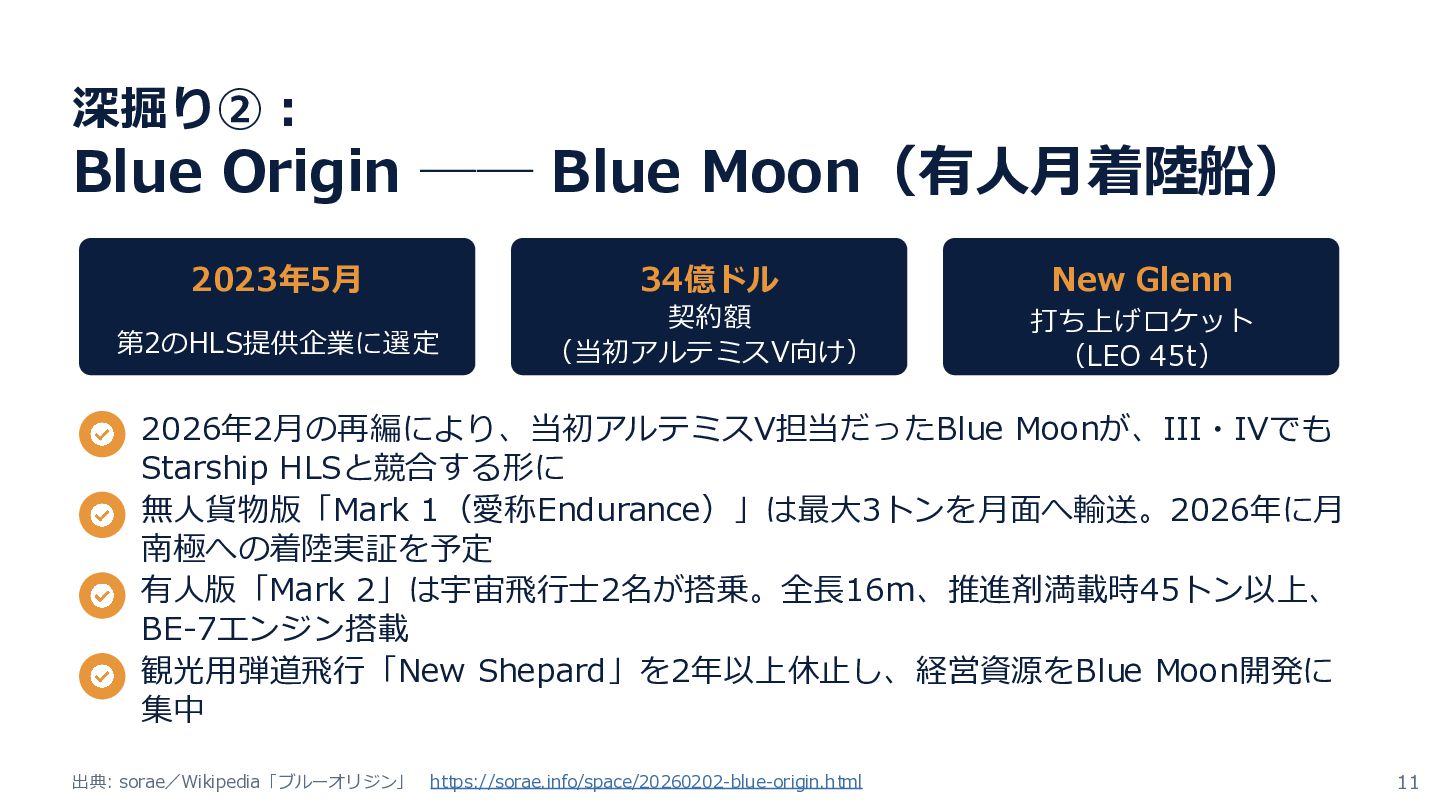

深掘り②: Blue Origin ── Blue Moon(有人月着陸船) 2023年5月 34億ドル New Glenn
第2のHLS提供企業に選定 契約額 (当初アルテミスV向け) 打ち上げロケット (LEO 45t) 2026年2月の再編により、当初アルテミスV担当だったBlue Moonが、III・IVでも Starship HLSと競合する形に 無人貨物版「Mark 1(愛称Endurance)」は最大3トンを月面へ輸送。2026年に月 南極への着陸実証を予定 有人版「Mark 2」は宇宙飛行士2名が搭乗。全長16m、推進剤満載時45トン以上、 BE-7エンジン搭載 観光用弾道飛行「New Shepard」を2年以上休止し、経営資源をBlue Moon開発に 集中 出典: sorae/Wikipedia「ブルーオリジン」 https://sorae.info/space/20260202-blue-origin.html 11 -
Blue Moon 月面に着陸したBlue Moon有人着陸船の想像図。宇宙飛行士2名が滞在し、金色の脚部と 外部足場(ラダー)を備えているのが特徴です。 Blue Moon 月面着陸想像図 Credit: Blue
Origin/NASA 出典: sorae/Wikipedia「ブルーオリジン」 https://sorae.info/space/20260202-blue-origin.html 12 -

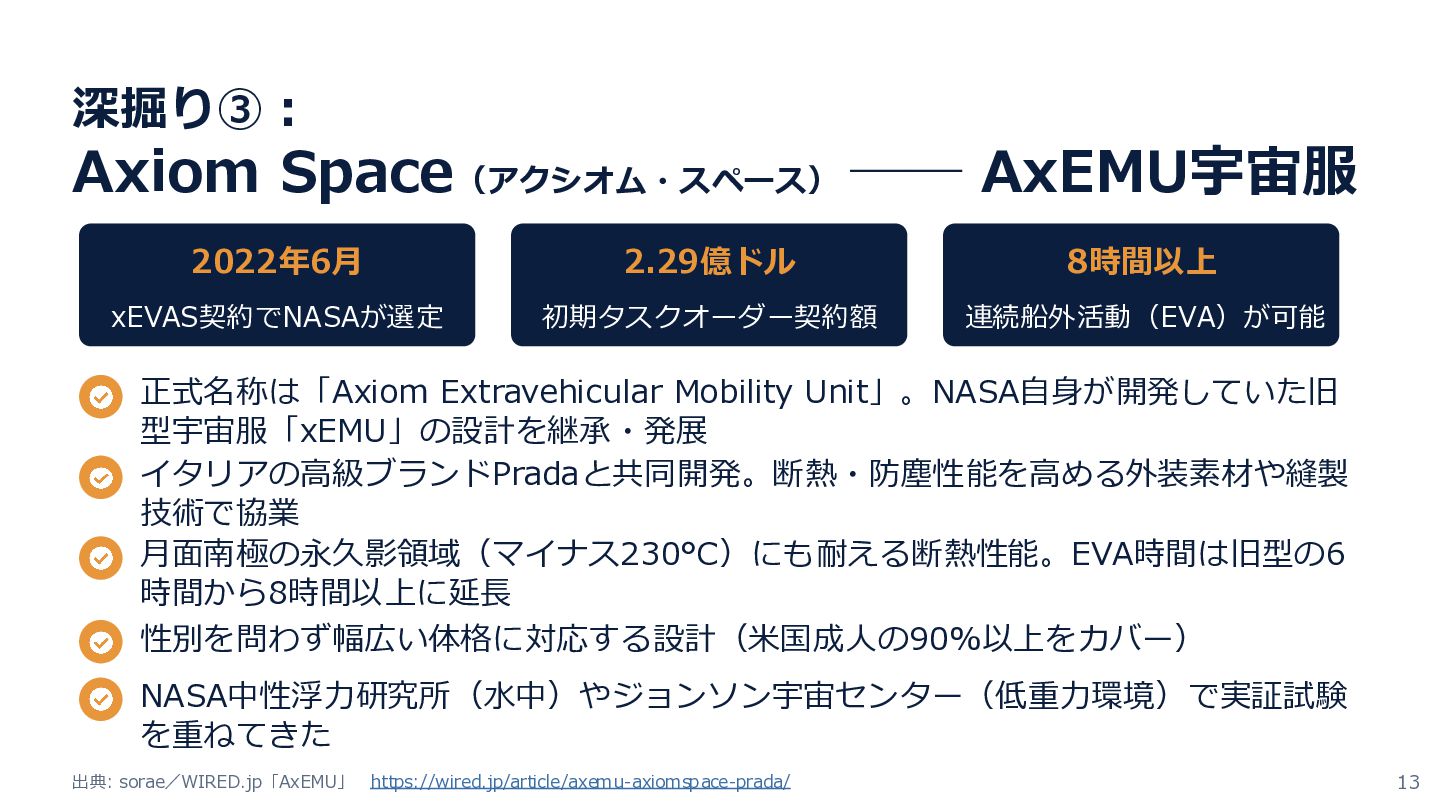

深掘り③: Axiom Space(アクシオム・スペース) ── AxEMU宇宙服 2022年6月 2.29億ドル 8時間以上 xEVAS契約でNASAが選定 初期タスクオーダー契約額
連続船外活動(EVA)が可能 正式名称は「Axiom Extravehicular Mobility Unit」。NASA自身が開発していた旧 型宇宙服「xEMU」の設計を継承・発展 イタリアの高級ブランドPradaと共同開発。断熱・防塵性能を高める外装素材や縫製 技術で協業 月面南極の永久影領域(マイナス230°C)にも耐える断熱性能。EVA時間は旧型の6 時間から8時間以上に延長 性別を問わず幅広い体格に対応する設計(米国成人の90%以上をカバー) NASA中性浮力研究所(水中)やジョンソン宇宙センター(低重力環境)で実証試験 を重ねてきた 出典: sorae/WIRED.jp「AxEMU」 https://wired.jp/article/axemu-axiomspace-prada/ 13 -

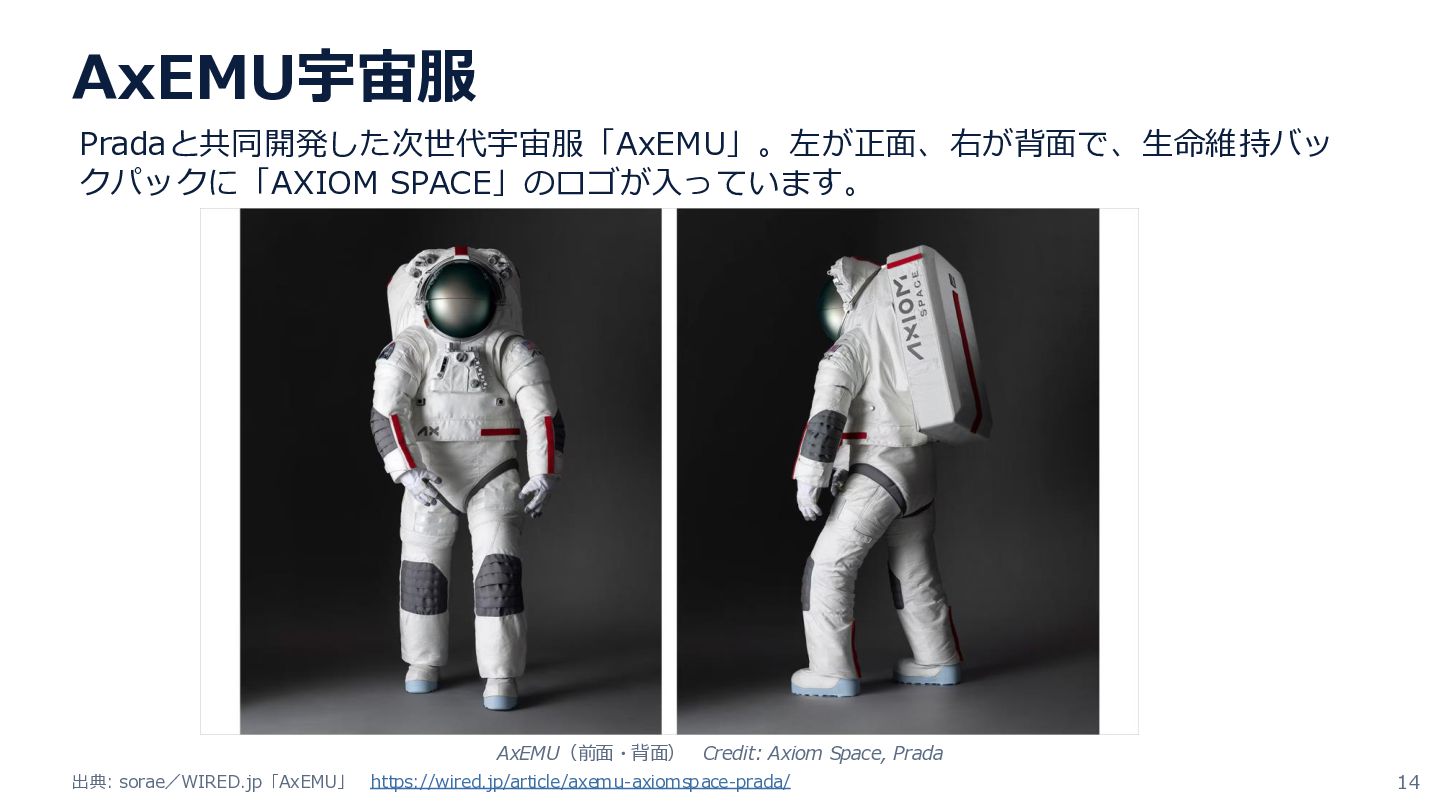

AxEMU宇宙服 Pradaと共同開発した次世代宇宙服「AxEMU」。左が正面、右が背面で、生命維持バッ クパックに「AXIOM SPACE」のロゴが入っています。 AxEMU(前面・背面) Credit: Axiom Space, Prada 出典:
sorae/WIRED.jp「AxEMU」 https://wired.jp/article/axemu-axiomspace-prada/ 14 -
【旧計画】当初のロードマップ アルテミスI アルテミスII アルテミスIII アルテミスIV 無人試験飛行 有人月周回飛行 初の月面着陸 Gateway寄港+月 面着陸
2022年 2026年 (当初2028年目標) 未定 アルテミスIII 1回に、複数の「初挑戦」が集中する計画だった 出典: 日本惑星協会(Planetary Society of Japan) https://planetary.jp/SLS/overview/ 16 -
アルテミスIIIに集中していた「初挑戦」 商業月着陸船との 初のドッキング 初の月面降下 初の月面南極域への着陸 新型宇宙服の初使用 → すべての偉業を、たった一度のミッションで達成しようとする大胆な試み 出典: WIRED.jp「NASAがアルテミス計画を全面再編」
https://wired.jp/article/nasa-artemis-plan-overhaul-phased-approach-moon-2028/ 17 -

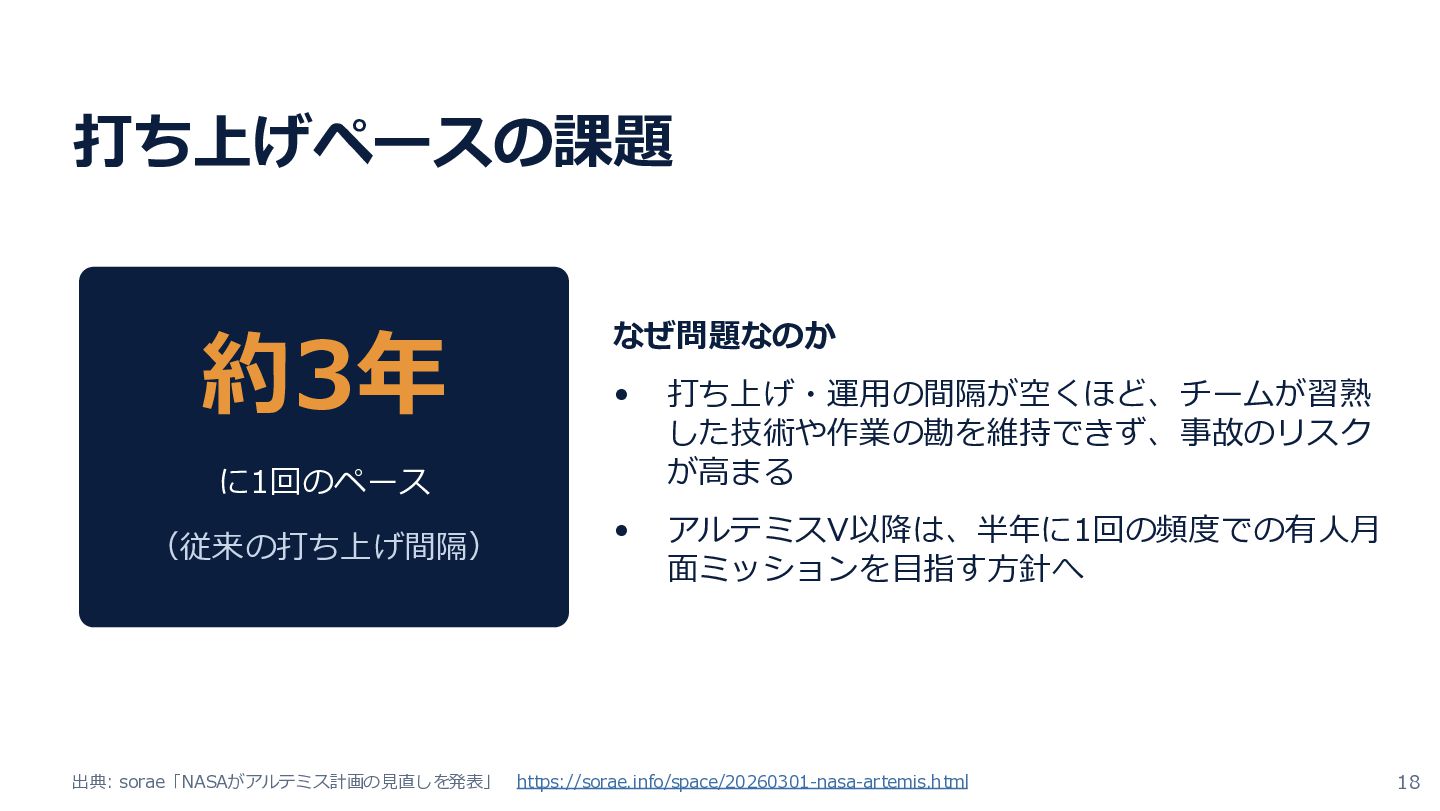

打ち上げペースの課題 約3年 なぜ問題なのか • 打ち上げ・運用の間隔が空くほど、チームが習熟 した技術や作業の勘を維持できず、事故のリスク が高まる • アルテミスV以降は、半年に1回の頻度での有人月 面ミッションを目指す方針へ
に1回のペース (従来の打ち上げ間隔) 出典: sorae「NASAがアルテミス計画の見直しを発表」 https://sorae.info/space/20260301-nasa-artemis.html 18 -

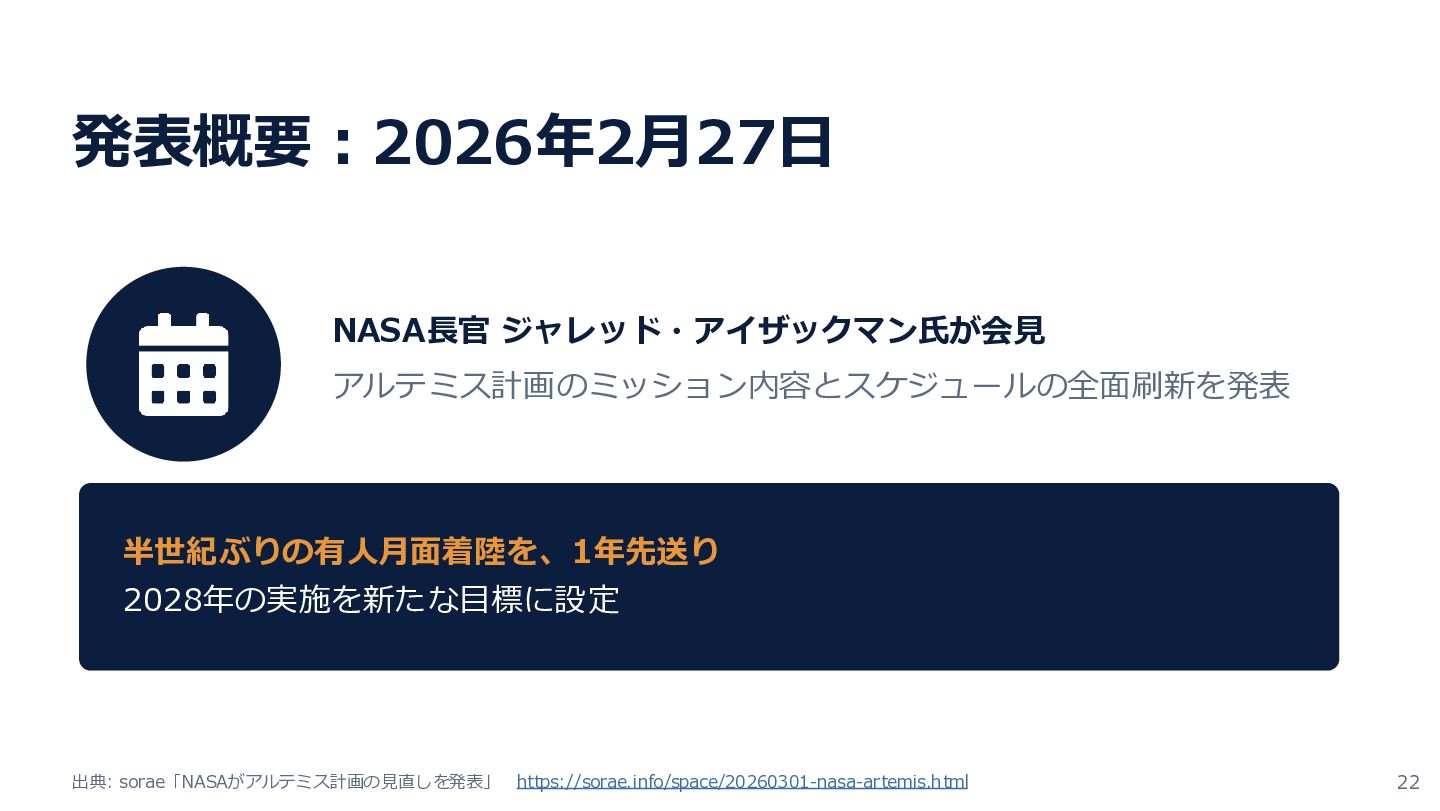

安全性をチェックする第三者委員会からの警告 「1ミッションに、初めての試みが多すぎる」 NASAの安全性を検討する諮問パネル(ASAP)が懸念を表明 かねてから計画の再構成を勧告していた 商業月着陸船との初ドッキング・初の月面降下・新型宇宙服の初使用などを同時 検証する設計にリスクが集中 月周回飛行から月面着陸へ「一気に」移行する工程表そのものに、統合試験の空 白があると指摘 → 2026年2月の再編は、この指摘を正面から受け入れたもの
出典: WIRED.jp「NASAがアルテミス計画を全面再編」 https://wired.jp/article/nasa-artemis-plan-overhaul-phased-approach-moon-2028/ 19 -

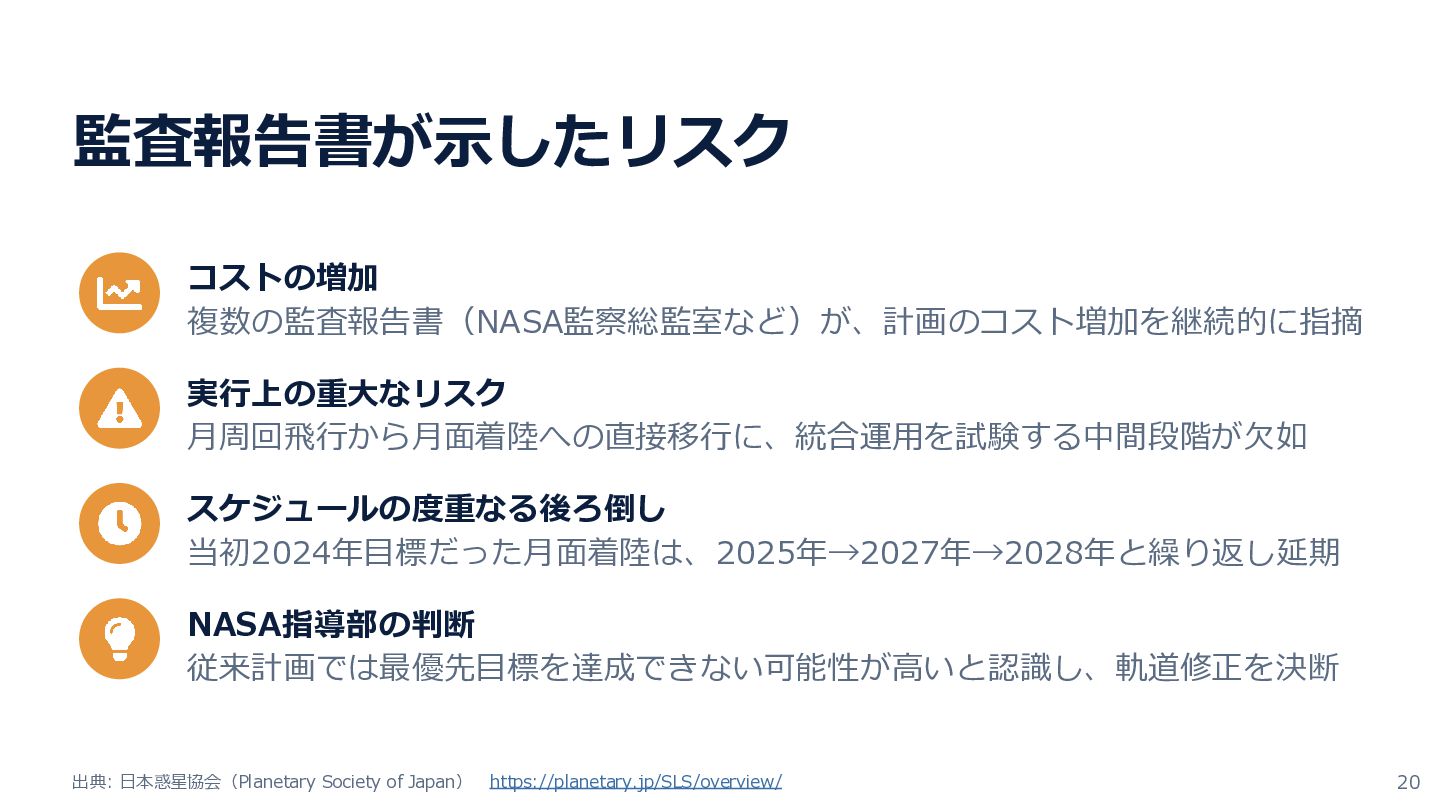

監査報告書が示したリスク コストの増加 複数の監査報告書(NASA監察総監室など)が、計画のコスト増加を継続的に指摘 実行上の重大なリスク 月周回飛行から月面着陸への直接移行に、統合運用を試験する中間段階が欠如 スケジュールの度重なる後ろ倒し 当初2024年目標だった月面着陸は、2025年→2027年→2028年と繰り返し延期 NASA指導部の判断 従来計画では最優先目標を達成できない可能性が高いと認識し、軌道修正を決断 出典:
日本惑星協会(Planetary Society of Japan) https://planetary.jp/SLS/overview/ 20 -

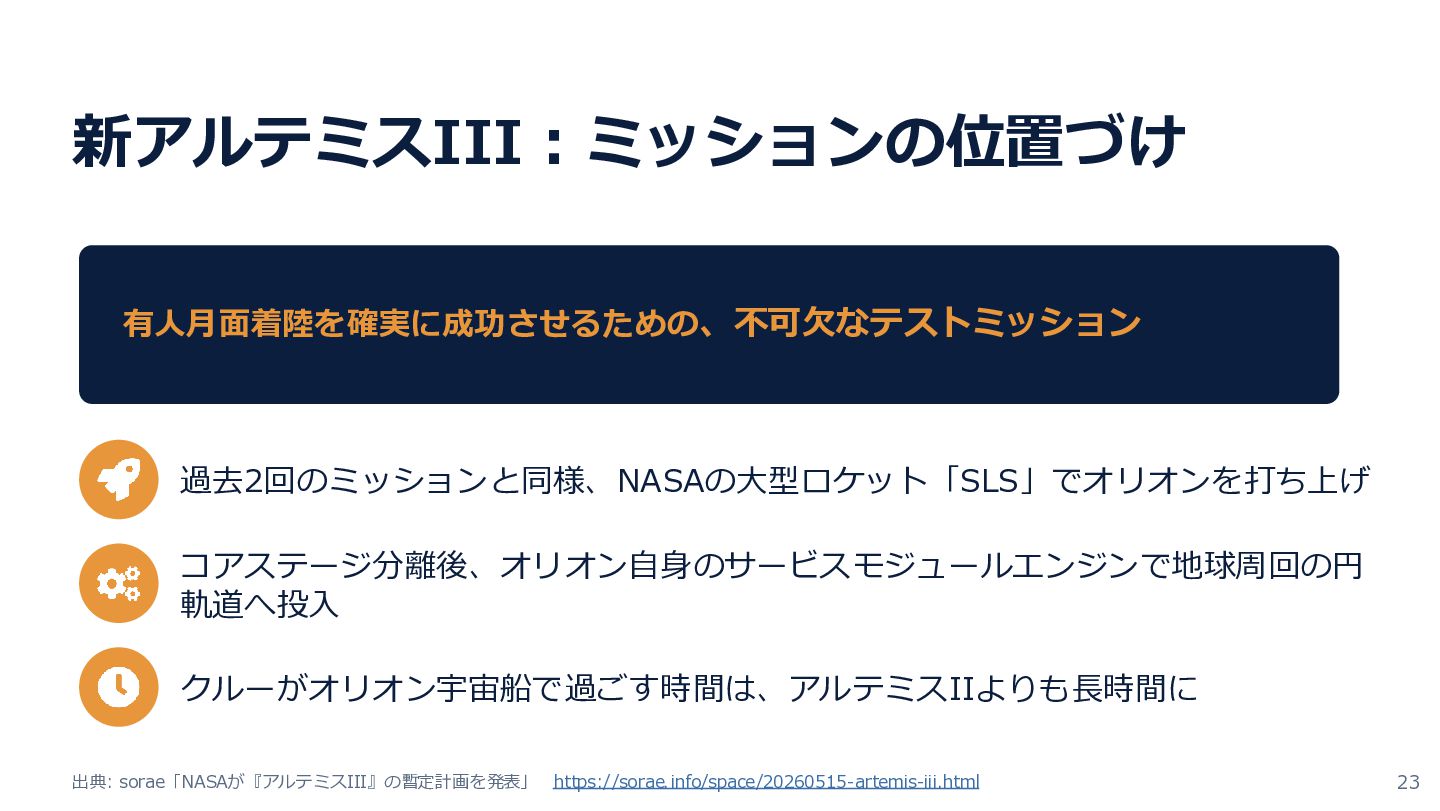

新アルテミスIII①:地球低軌道での着陸船試験 月には向かわず、地球周回軌道上での試験ミッションへ変更 SpaceX「Starship HLS」・Blue Origin「Blue Moon」のいずれか、または両方 が打ち上げ 新型宇宙船「オリオン」とのランデブー・ドッキングを実施 生命維持装置・通信システム・推進システムを総合チェック 出典:
sorae「NASAが『アルテミスIII』の暫定計画を発表」 https://sorae.info/space/20260515-artemis-iii.html 24 -
新アルテミスIII②:宇宙服・システムテスト AxEMU宇宙服テスト ドッキングシステム試験 耐熱シールドの評価 Axiom Space開発の新型船外 活動ユニットと着陸船とのイン ターフェース評価 オリオン宇宙船にとって初とな るドッキング性能テスト
アップグレードされた耐熱シー ルドの性能テストも実施 出典: sorae「NASAが『アルテミスIII』の暫定計画を発表」 https://sorae.info/space/20260515-artemis-iii.html 25 -

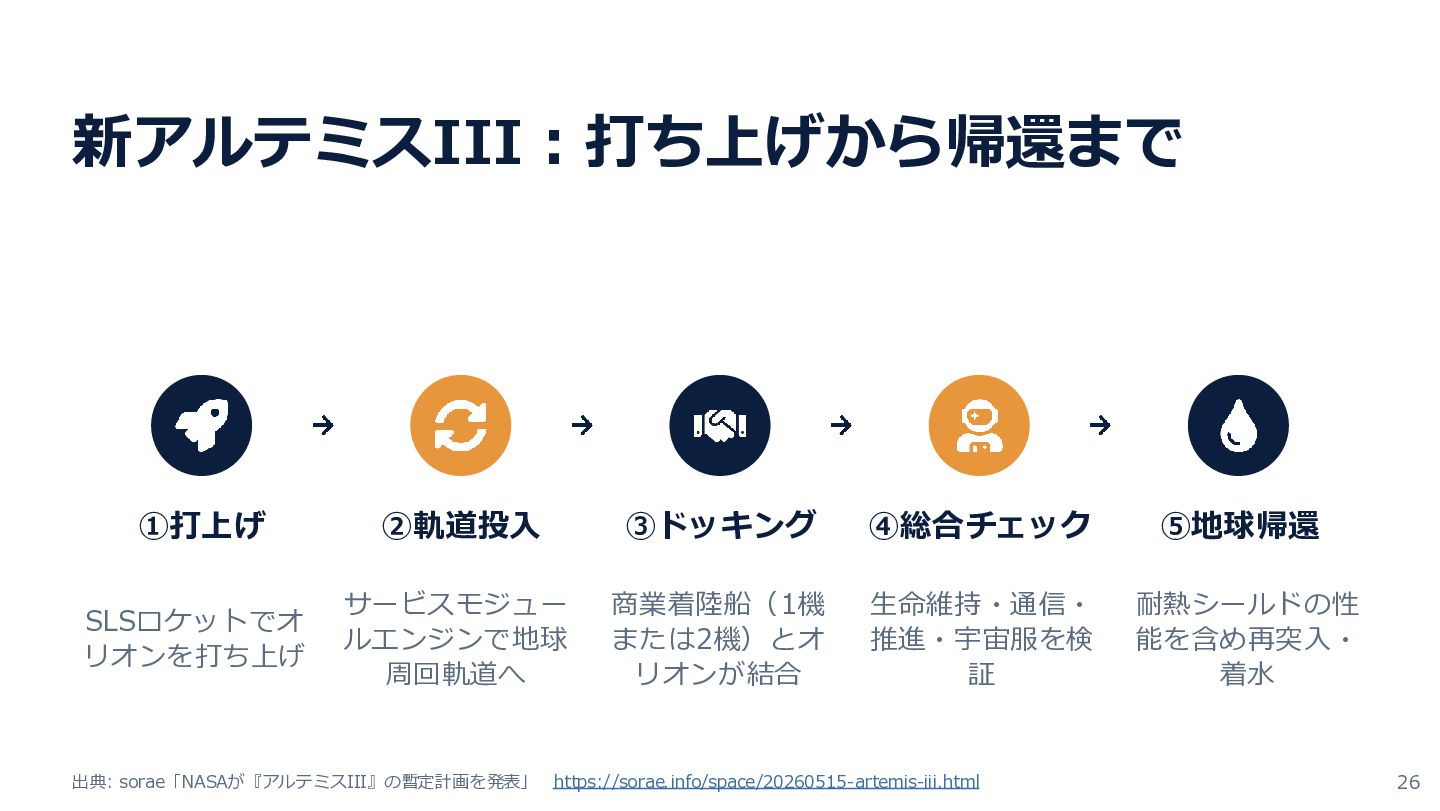

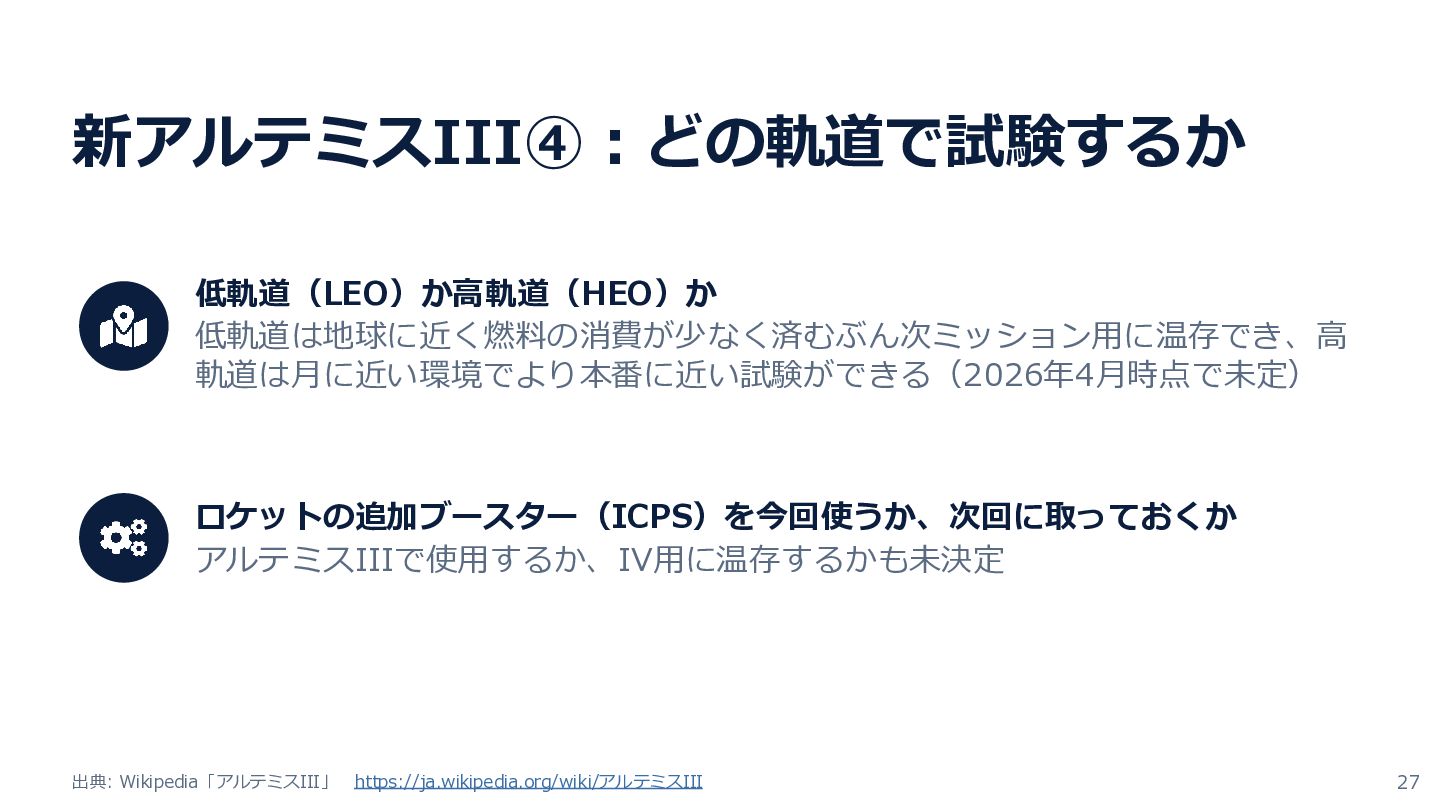

新アルテミスIII:打ち上げから帰還まで ①打上げ ②軌道投入 ③ドッキング ④総合チェック ⑤地球帰還 SLSロケットでオ リオンを打ち上げ サービスモジュー ルエンジンで地球
周回軌道へ 商業着陸船(1機 または2機)とオ リオンが結合 生命維持・通信・ 推進・宇宙服を検 証 耐熱シールドの性 能を含め再突入・ 着水 出典: sorae「NASAが『アルテミスIII』の暫定計画を発表」 https://sorae.info/space/20260515-artemis-iii.html 26 -

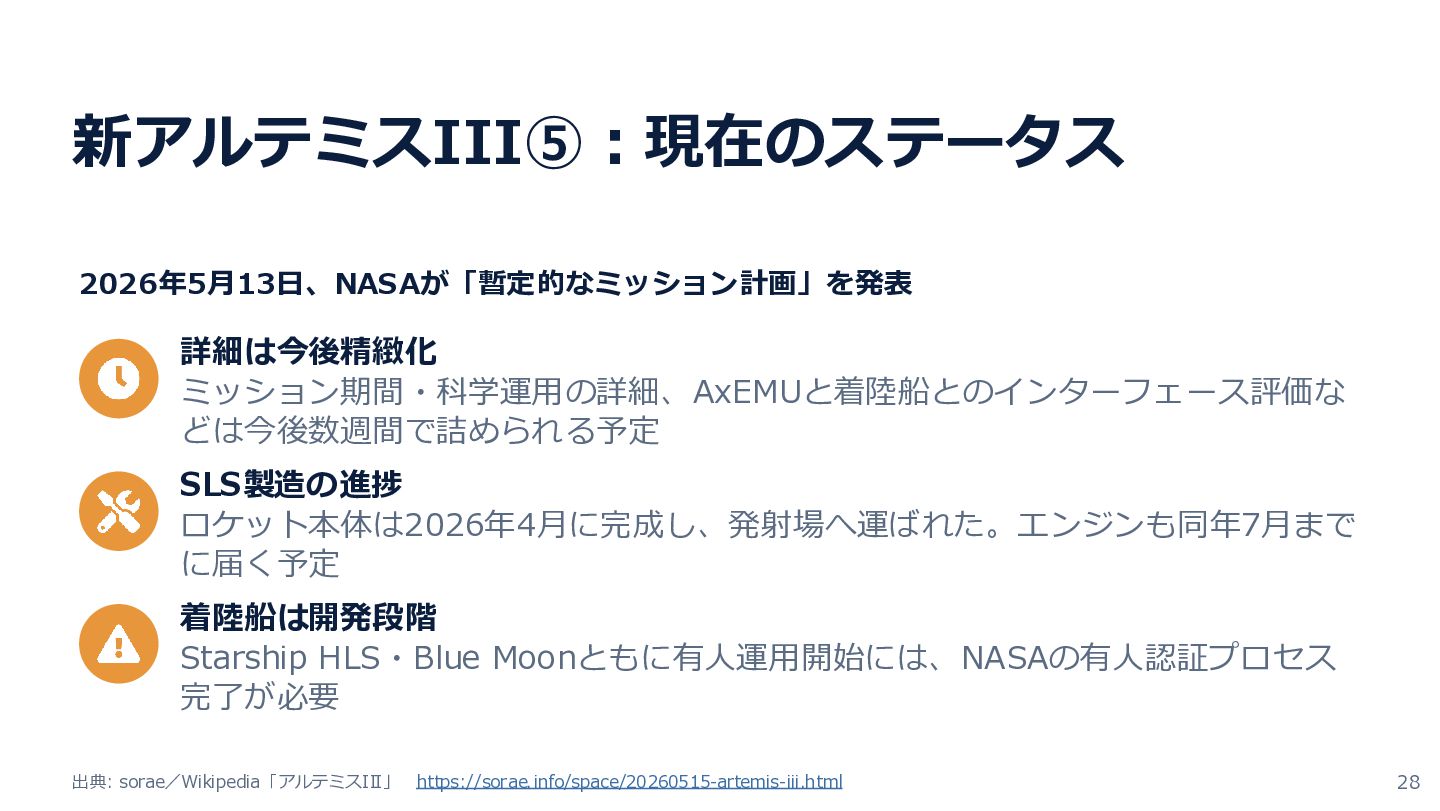

新アルテミスIII⑤:現在のステータス 2026年5月13日、NASAが「暫定的なミッション計画」を発表 詳細は今後精緻化 ミッション期間・科学運用の詳細、AxEMUと着陸船とのインターフェース評価な どは今後数週間で詰められる予定 SLS製造の進捗 ロケット本体は2026年4月に完成し、発射場へ運ばれた。エンジンも同年7月まで に届く予定 着陸船は開発段階 Starship
HLS・Blue Moonともに有人運用開始には、NASAの有人認証プロセス 完了が必要 出典: sorae/Wikipedia「アルテミスIII」 https://sorae.info/space/20260515-artemis-iii.html 28 -
新アルテミスIV:初の月面着陸へ 2028年 アルテミス計画 初の有人月面着陸 • アルテミスIIIでの地球低軌道試験を経て、いよい よ月面へ • 初の女性宇宙飛行士、初の有色人種の宇宙飛行士 を含む4人がクルーに
• 月面着陸は実質的に、当初計画から1年先送りさ れた形 出典: アストロアーツ「有人月着陸は『アルテミスIV』に先送り」 https://www.astroarts.co.jp/article/hl/a/14420_artemis 29 -
新アルテミスIV:クルー編成と月面滞在計画 4人 2人 6.5日間 2回以上 オリオンで月へ HLSで月面 (南極付近)へ降下 月面滞在期間 船外活動
(EVA) HLSは月面から打ち上げ後、月周回軌道のオリオンとドッキングし地球へ帰還 着陸候補地は月の南極域(永久影を持つシャクルトン・クレーター周辺など)。水の 氷の存在が期待される場所で、資源探査も兼ねる 出典: Wikipedia「アルテミス計画」 https://ja.wikipedia.org/wiki/アルテミス計画 30 -

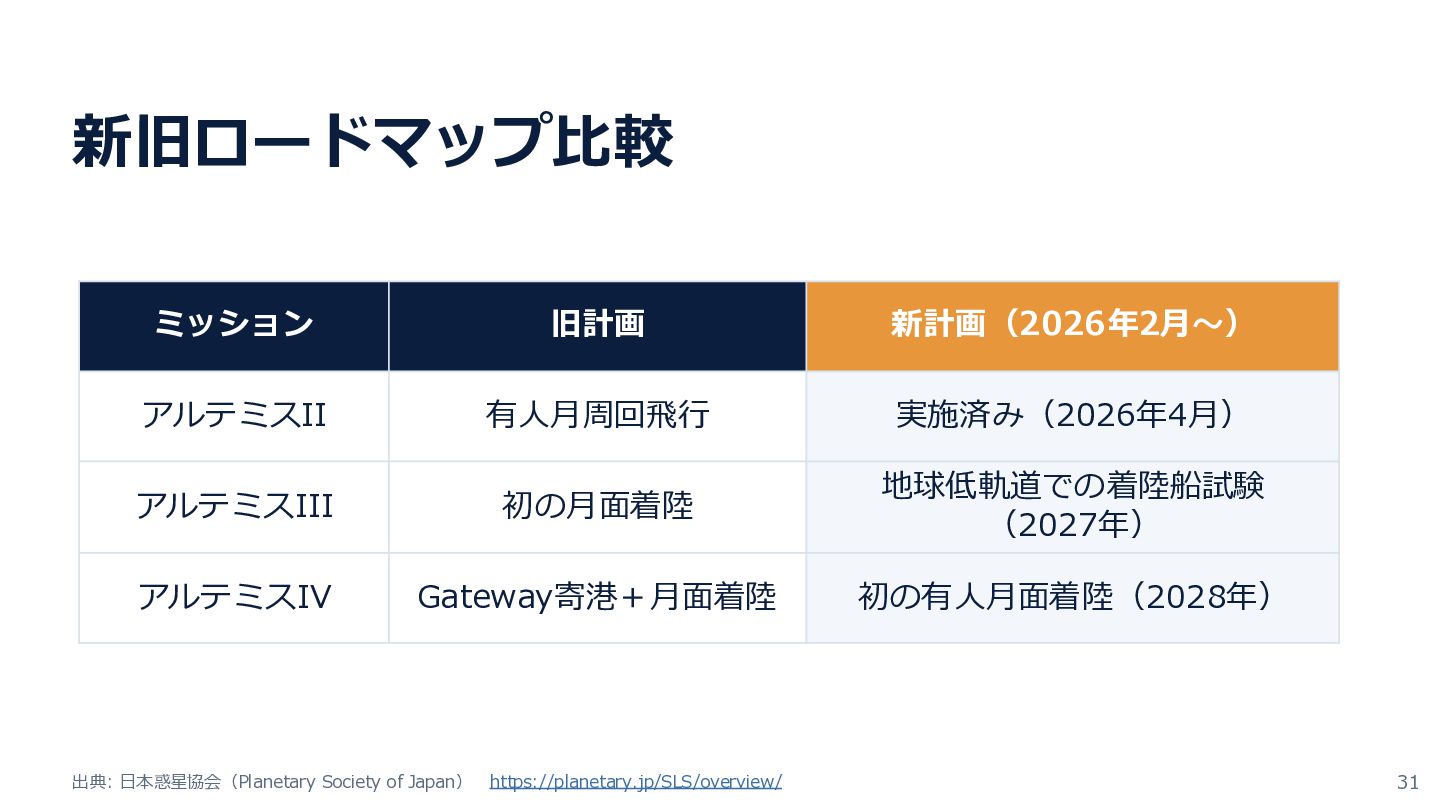

新旧ロードマップ比較 ミッション 旧計画 新計画(2026年2月〜) アルテミスII 有人月周回飛行 実施済み(2026年4月) アルテミスIII 初の月面着陸 地球低軌道での着陸船試験
(2027年) アルテミスIV Gateway寄港+月面着陸 初の有人月面着陸(2028年) 出典: 日本惑星協会(Planetary Society of Japan) https://planetary.jp/SLS/overview/ 31 -
アルテミスIIの実績(参考) 2026年4月1日打ち上げ 2026年4月1日に打ち上げ。約10日間かけて月の近くを通過し、地球に帰還 耐熱シールドの性能が大幅改善 アルテミスIで見られた損耗が、量・サイズともに大きく低減 狙った場所のすぐ近くに着水 目標地点からわずか約4.7km以内という高い精度で着水した 出典: NASA「NASA on
Track for Future Missions...」 https://www.nasa.gov/missions/nasa-on-track-for-future-missions-with-initial-artemis-ii-assessments/ 33 -
技術面への影響 SLS機体構成 • • Gateway(月周回ステーション) ロケットの強化版へのアップグレー ドを見送り、当面は同じ仕様のロ ケットを使い続ける方針 毎回性能アップした新型に切り替え る予定だったが、量産と運用のしや
すさを優先し、同じ仕様のロケット を繰り返し使う方針に転換 出典: Wikipedia「アルテミス計画」 https://ja.wikipedia.org/wiki/アルテミス計画 • 2026年3月に建設中止が決定。オリ オンから月着陸船への『乗り換え地 点』として使う計画だったが、この 前提自体がなくなった。 • JAXAが関わる居住スペースや、物資 を運ぶ予定だった補給船の計画も、 行き場を失った状態。 34 -
日本・JAXAへの影響 日本人宇宙飛行士の月面到達時期 月面着陸が事実上アルテミスIVへ移行したことで、日本人の月面到達時期にも影響 が出る可能性 JAXA関連プロジェクト JAXAが開発に携わるGateway居住棟や与圧ローバー「ルナ・クルーザー」も、 SLS標準化によるペイロード制約の影響を受ける見込み スケジュール全体の再調整 Gateway建設中止に伴い、Gatewayへの物資補給を前提としていた日本の貢献計 画も見直しが必要に
出典: WIRED.jp「NASAがアルテミス計画を全面再編」 https://wired.jp/article/nasa-artemis-plan-overhaul-phased-approach-moon-2028/ 35 -

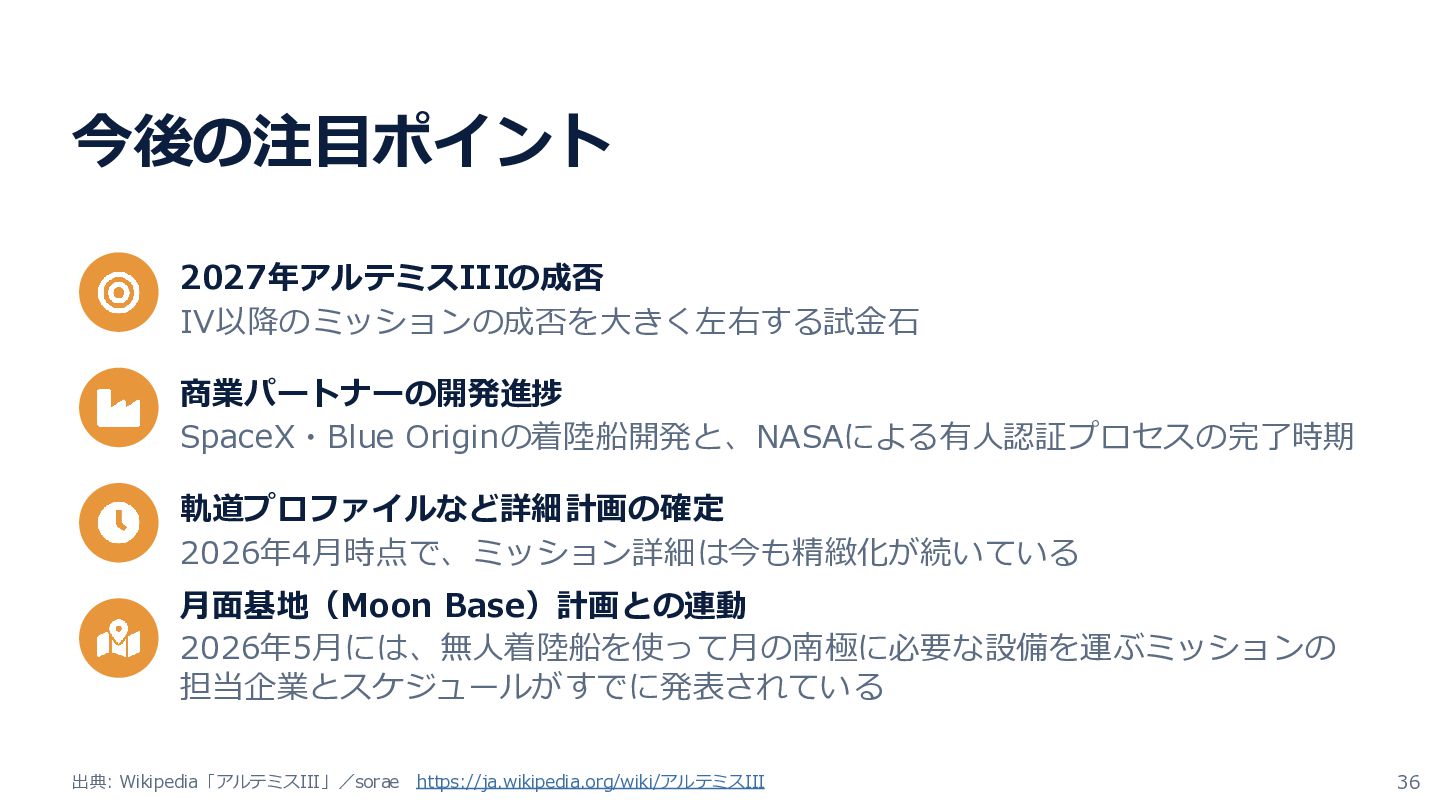

今後の注目ポイント 2027年アルテミスIIIの成否 IV以降のミッションの成否を大きく左右する試金石 商業パートナーの開発進捗 SpaceX・Blue Originの着陸船開発と、NASAによる有人認証プロセスの完了時期 軌道プロファイルなど詳細計画の確定 2026年4月時点で、ミッション詳細は今も精緻化が続いている 月面基地(Moon Base)計画との連動
2026年5月には、無人着陸船を使って月の南極に必要な設備を運ぶミッションの 担当企業とスケジュールがすでに発表されている 出典: Wikipedia「アルテミスIII」/sorae https://ja.wikipedia.org/wiki/アルテミスIII 36 -
まとめ ① 戦略の転換 NASAは2026年2月、月面着陸1回に「初めての試み」が集中していた従来計画を見直し、 段階を踏んで確実に検証する方針へ転換した。 ② 具体的な変更と狙い アルテミスIIIは月面着陸を行わず、地球周回軌道でのドッキング試験に変更。半世紀ぶ りの有人月面着陸は2028年のアルテミスIVへ先送りされた。打ち上げ間隔が空きすぎる とチームの技術・経験が失われるとの指摘もあり、リスク分散と持続可能な運用ペース
の確保が背景にある。 ③ 変わらないもの SLS・オリオン・商業月着陸船という基本構成や、2028年月面着陸という最終目標自体 は変わっていない。 ④ 今後の注目点 2027年のアルテミスIIIの成否が、IV以降の実現性を占う試金石となる。 37 -
参考文献 Wikipedia「アルテミス計画」 https://ja.wikipedia.org/wiki/アルテミス計画 Wikipedia「アルテミスIII」 https://ja.wikipedia.org/wiki/アルテミスIII sorae「NASAがアルテミス計画の見直しを発表」 (2026/3/1) https://sorae.info/space/20260301-nasa-artemis.html sorae「NASAが『アルテミスIII』の暫定計画を発表」 (2026/5/13)
https://sorae.info/space/20260515-artemis-iii.html アストロアーツ「有人月着陸は『アルテミスIV』に先送り」 https://www.astroarts.co.jp/article/hl/a/14420_artemis 日本惑星協会「NASA SLS Artemis計画、最新の詳細」 https://planetary.jp/SLS/overview/ WIRED.jp「NASAがアルテミス計画を全面再編」 https://wired.jp/article/nasa-artemis-plan-overhaulphased-approach-moon-2028/ KosMos「アルテミス計画」解説 https://kosmos-jpn.com/page/artemis NASA「NASA on Track for Future Missions...」 https://www.nasa.gov/missions/nasa-on-track-for-futuremissions-with-initial-artemis-ii-assessments/ NASA「NASA Answers Your Most Pressing Artemis II Questions」 https://www.nasa.gov/missions/nasa-answers-yourmost-pressing-artemis-ii-questions/ 38
