不確実性と戦いながら見積もりを作成するプロセス/mitsumori-process

Sponsored · Your Podcast. Everywhere. Effortlessly. Share. Educate. Inspire. Entertain. You do you. We'll handle the rest.

 不確実性と戦いながら見積もりを作成するプロセス/mitsumori-process

自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken
2026/04/02(木)

https://phper-oop.connpass.com/event/385966/

Avatar for hiro@miraito

hiro@miraito

April 02, 2026
Tweet

More Decks by hiro@miraito

Other Decks in Technology

Transcript

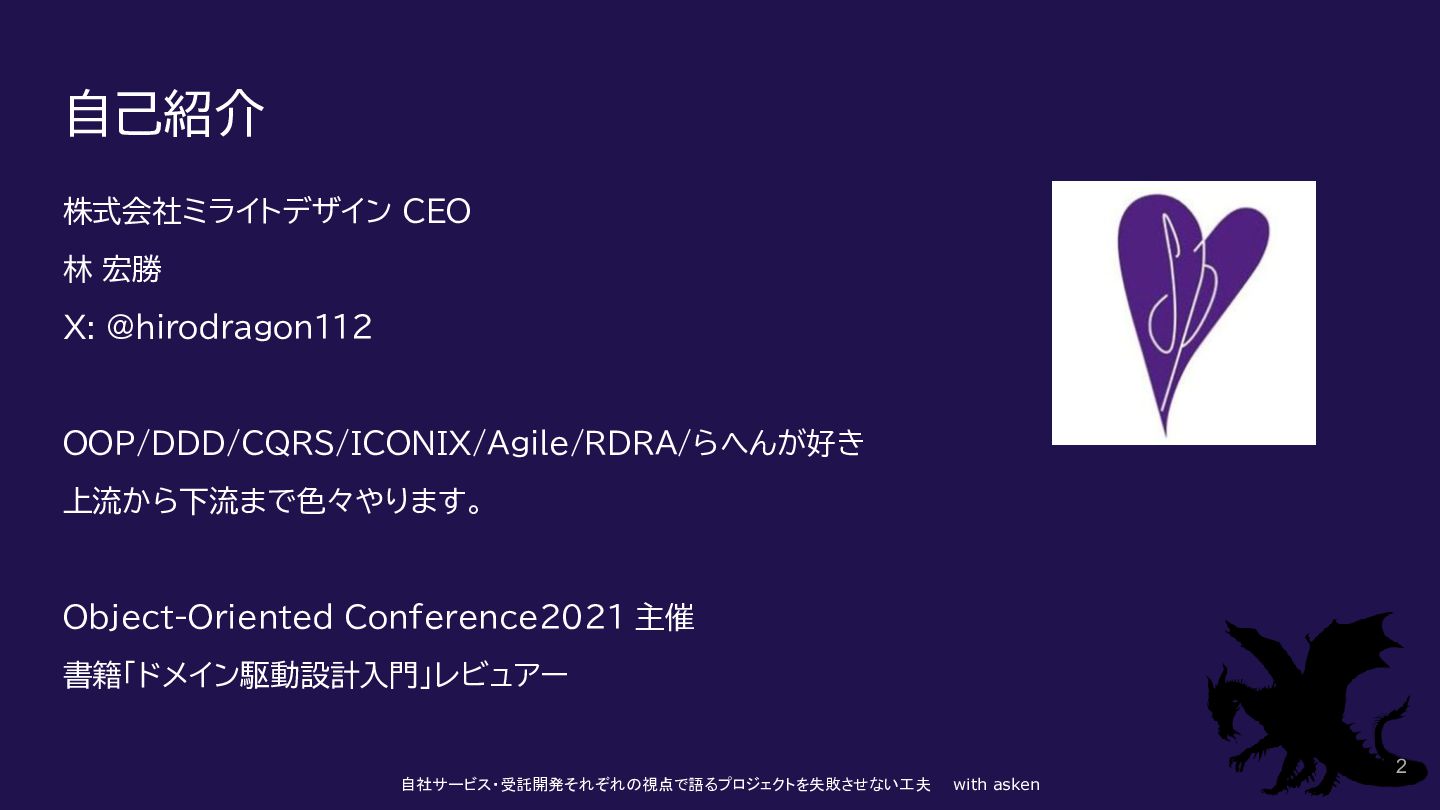

  1. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 自己紹介 株式会社ミライトデザイン CEO 林 宏勝 X: @hirodragon112

    OOP/DDD/CQRS/ICONIX/Agile/RDRA/らへんが好き 上流から下流まで色々やります。 Object-Oriented Conference2021 主催 書籍「ドメイン駆動設計入門」レビュアー 2
  2. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken Index 6 • 炎上するプロジェクトは何が原因なのか • よくある見積もりの種類 •

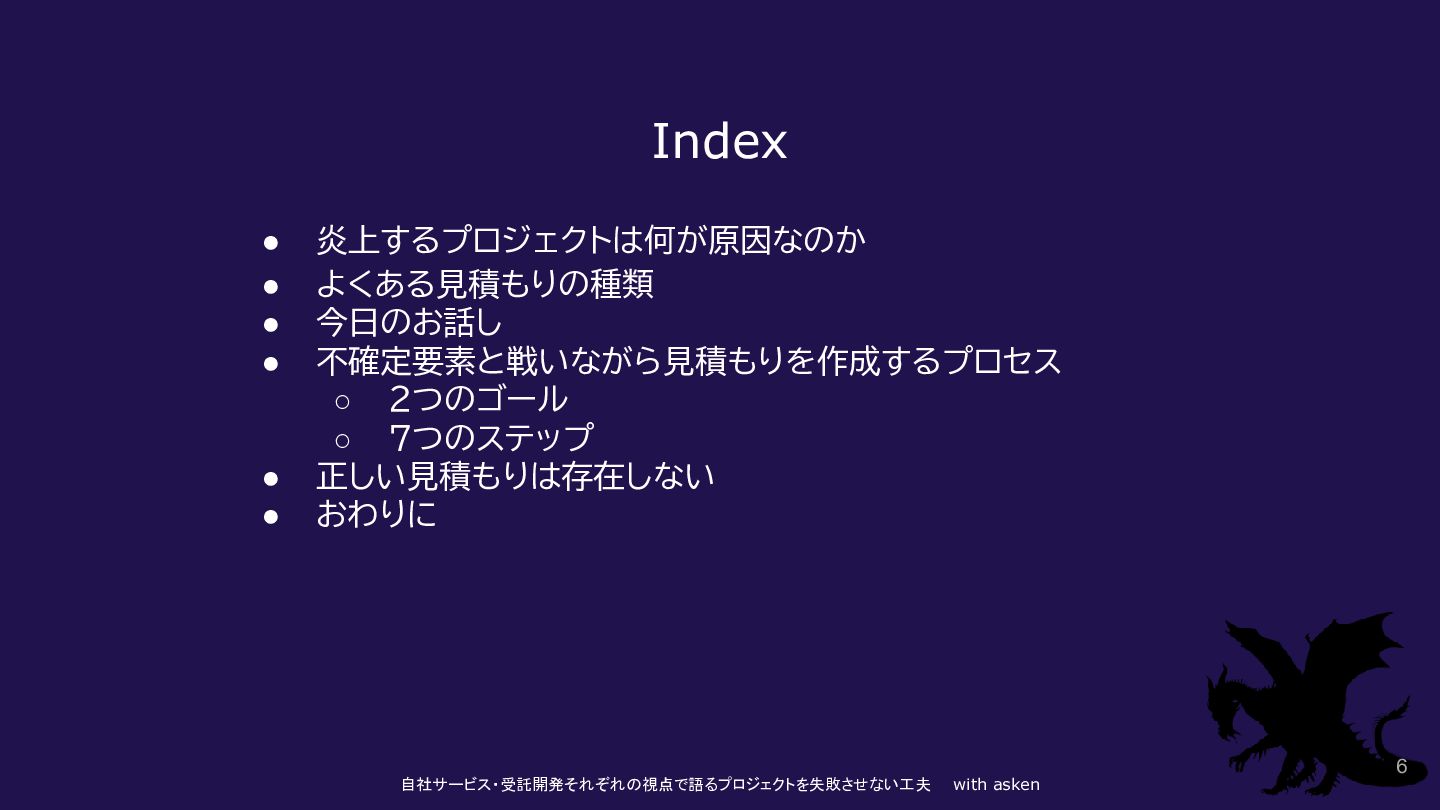

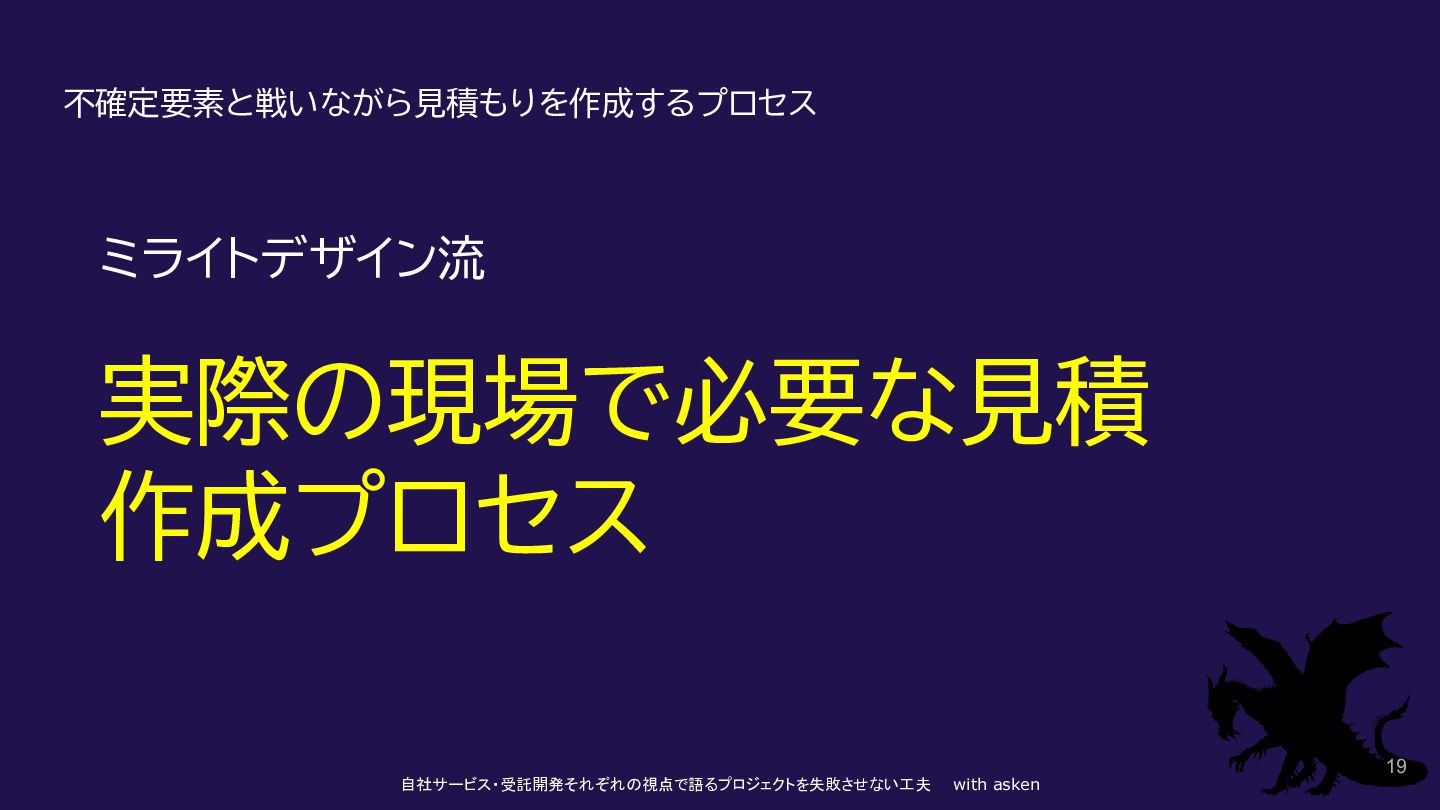

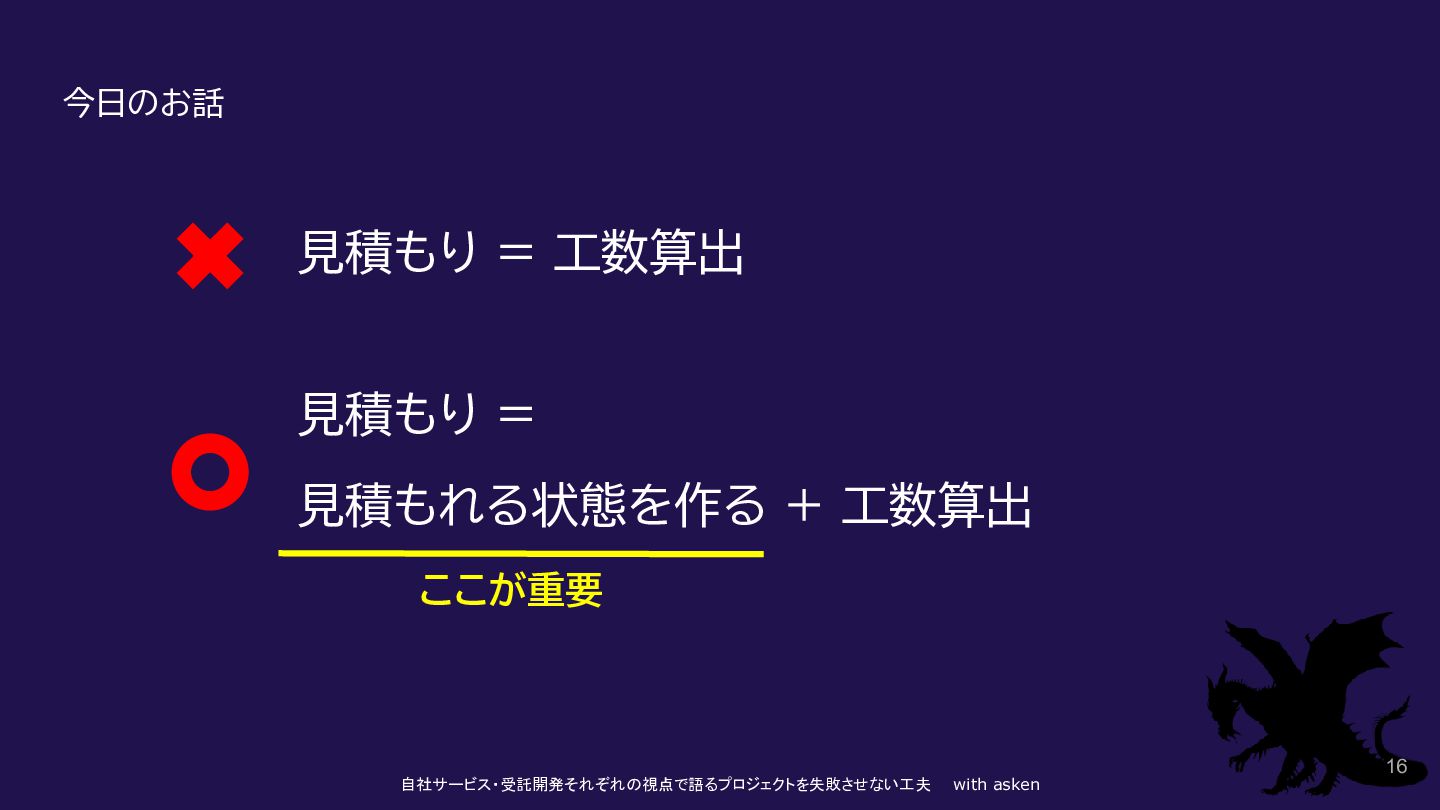

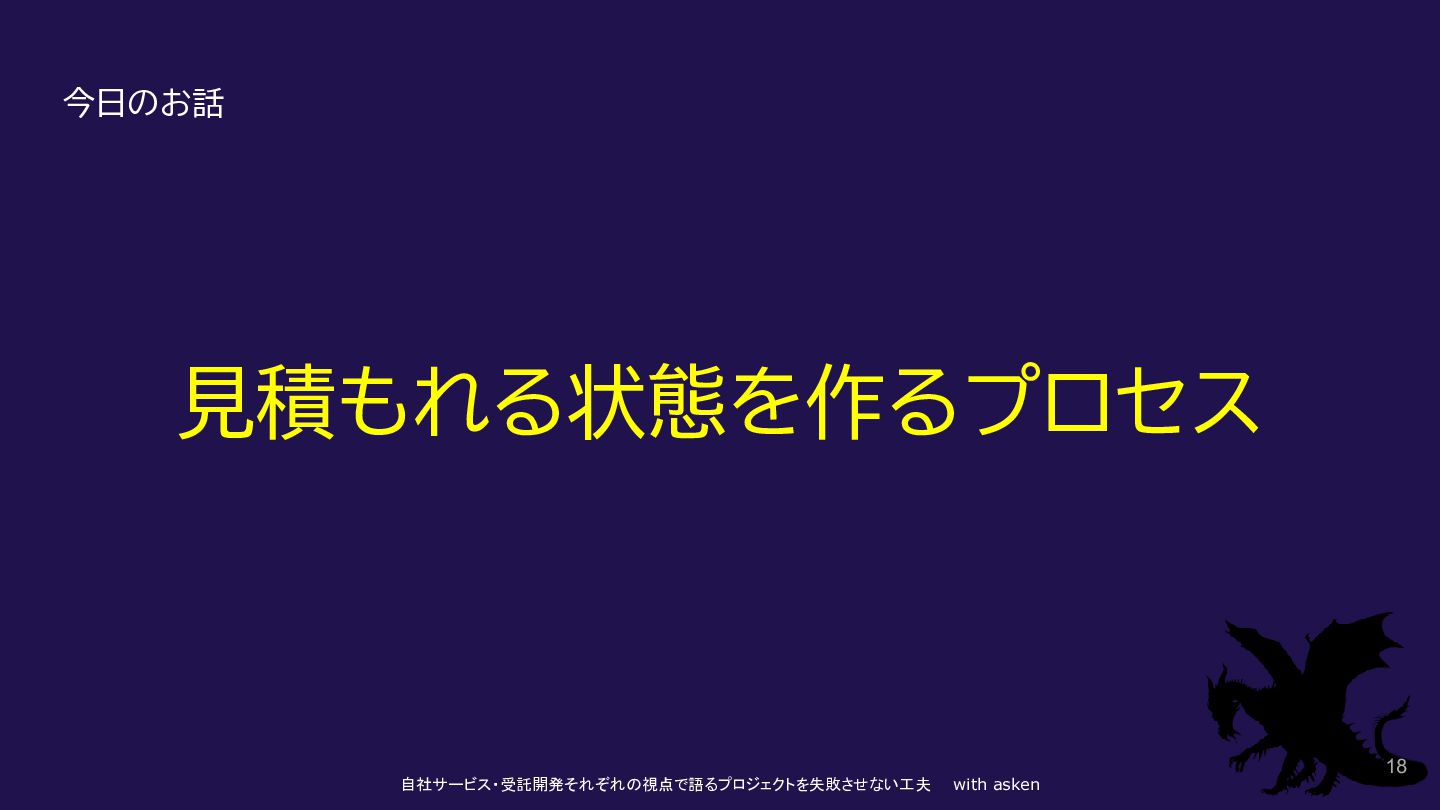

    今日のお話し • 不確定要素と戦いながら見積もりを作成するプロセス ◦ 2つのゴール ◦ 7つのステップ • 正しい見積もりは存在しない • おわりに

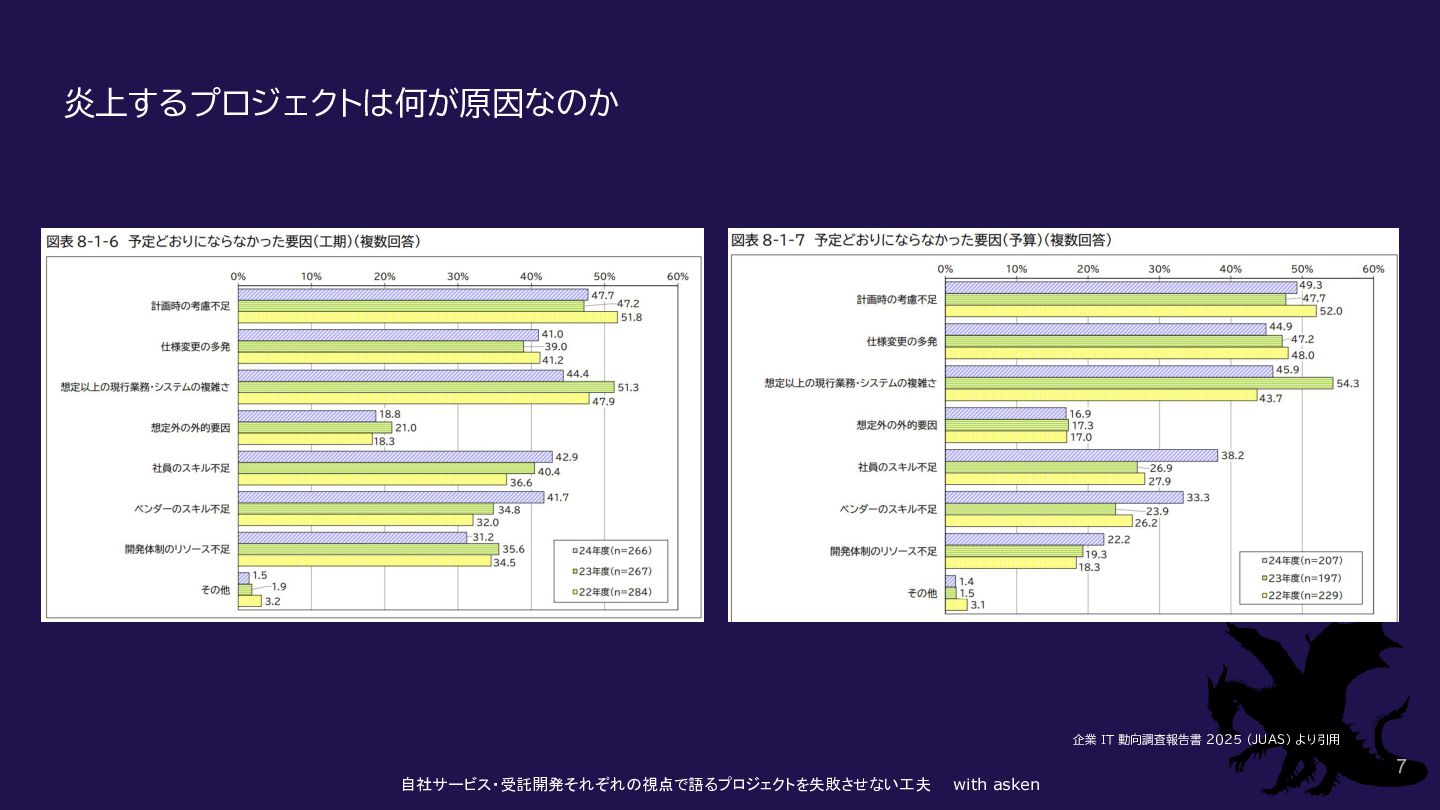

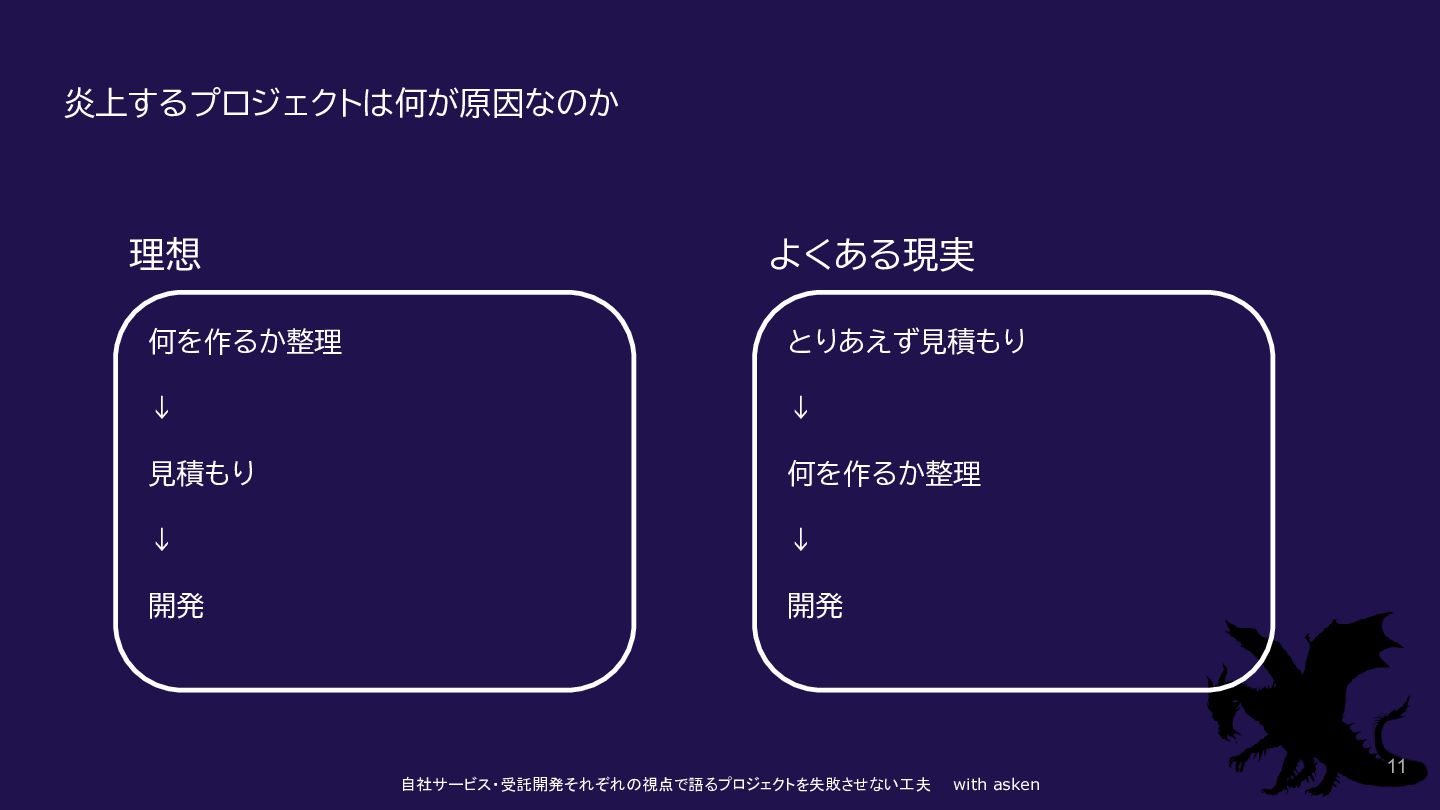

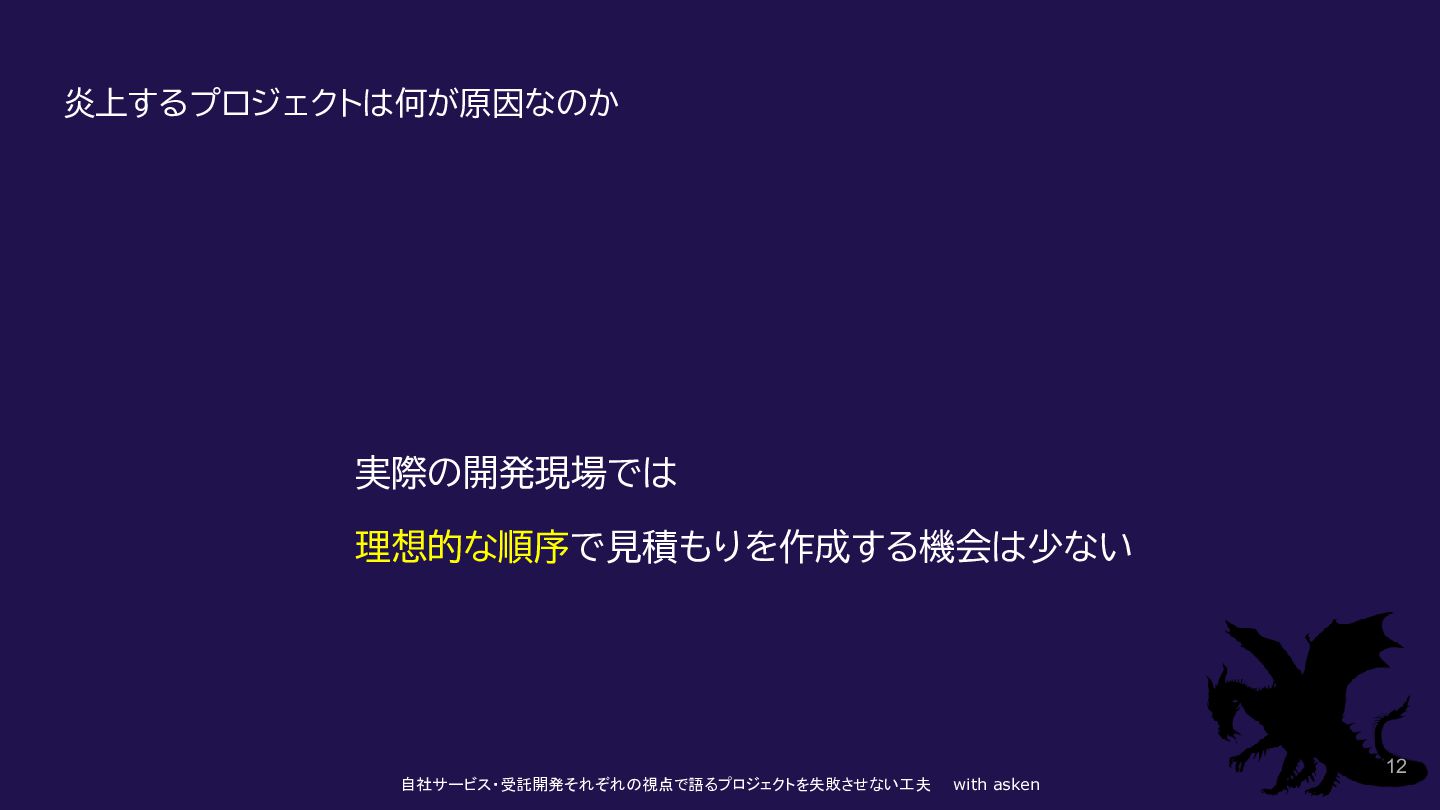

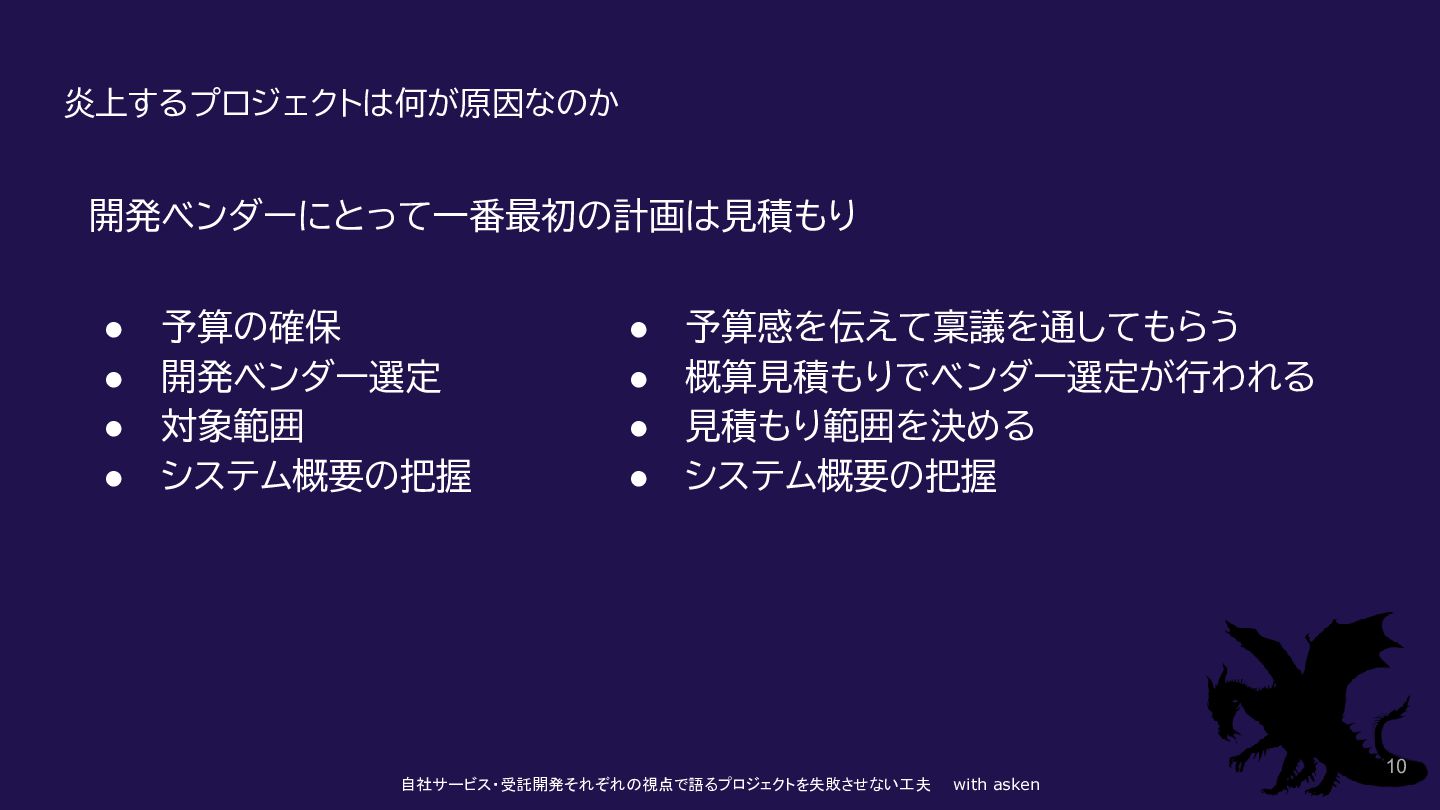

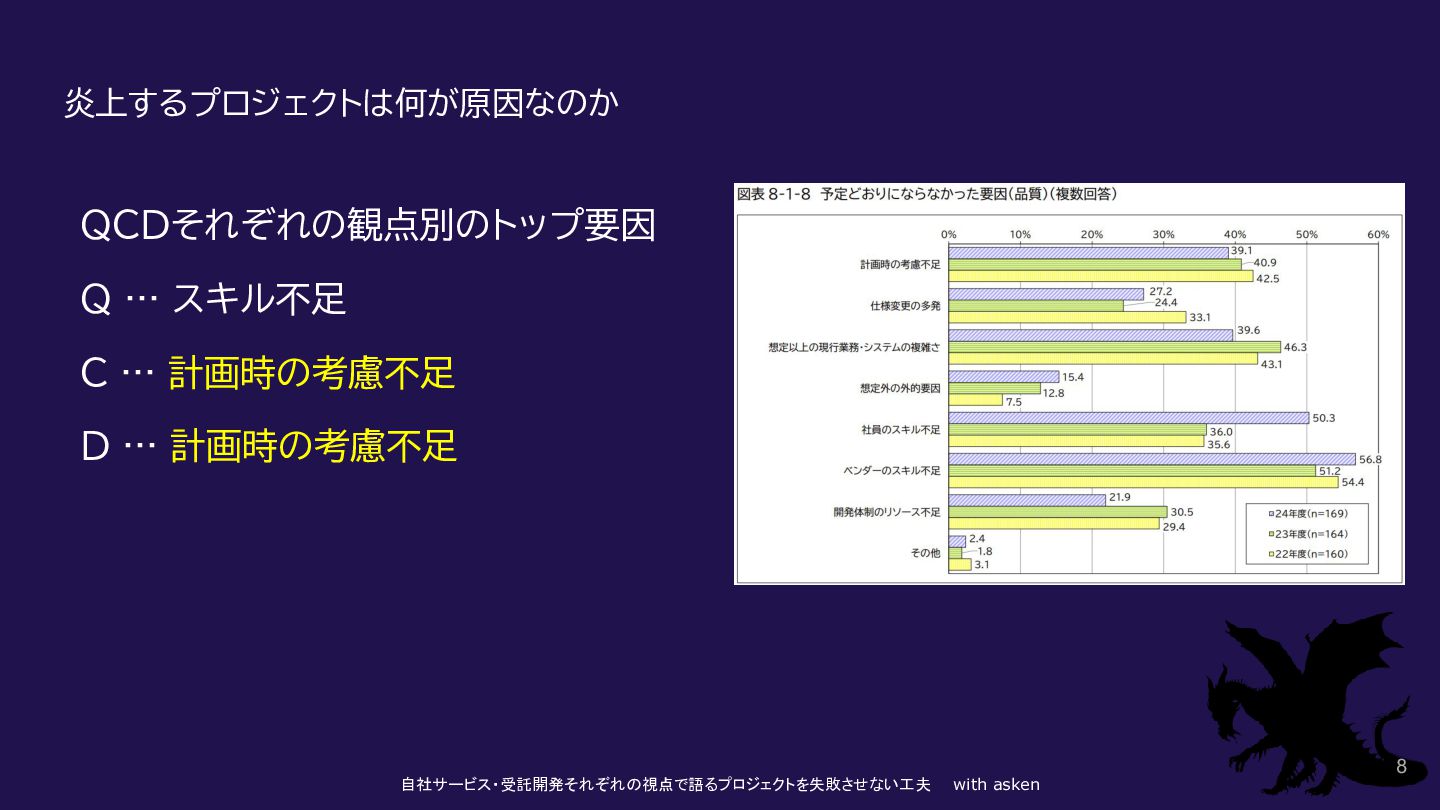

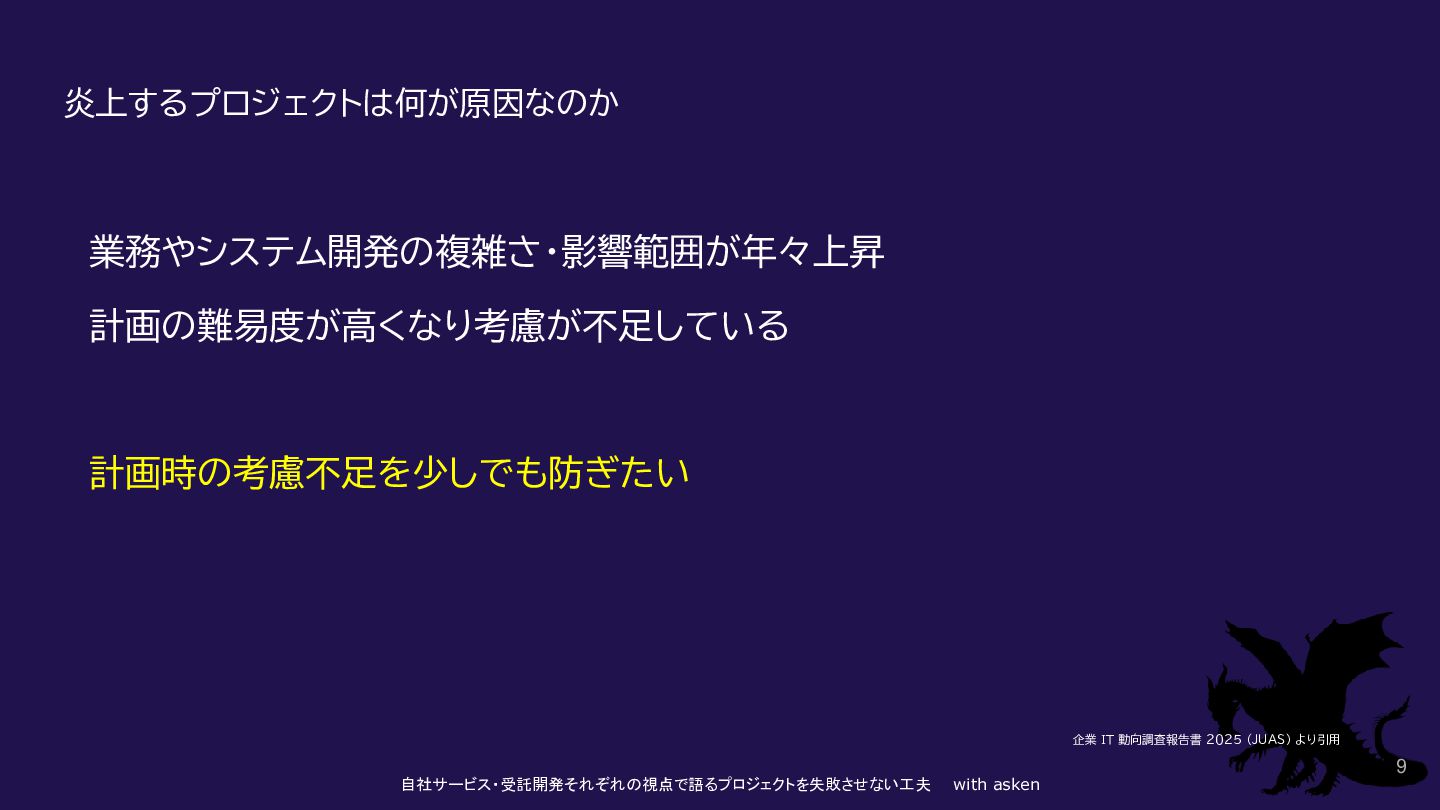

  3. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 10 開発ベンダーにとって一番最初の計画は見積もり • 予算の確保 • 開発ベンダー選定 •

    対象範囲 • システム概要の把握 • 予算感を伝えて稟議を通してもらう • 概算見積もりでベンダー選定が行われる • 見積もり範囲を決める • システム概要の把握 炎上するプロジェクトは何が原因なのか
  4. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 11 何を作るか整理 ↓ 見積もり ↓ 開発 理想

    よくある現実 とりあえず見積もり ↓ 何を作るか整理 ↓ 開発 炎上するプロジェクトは何が原因なのか

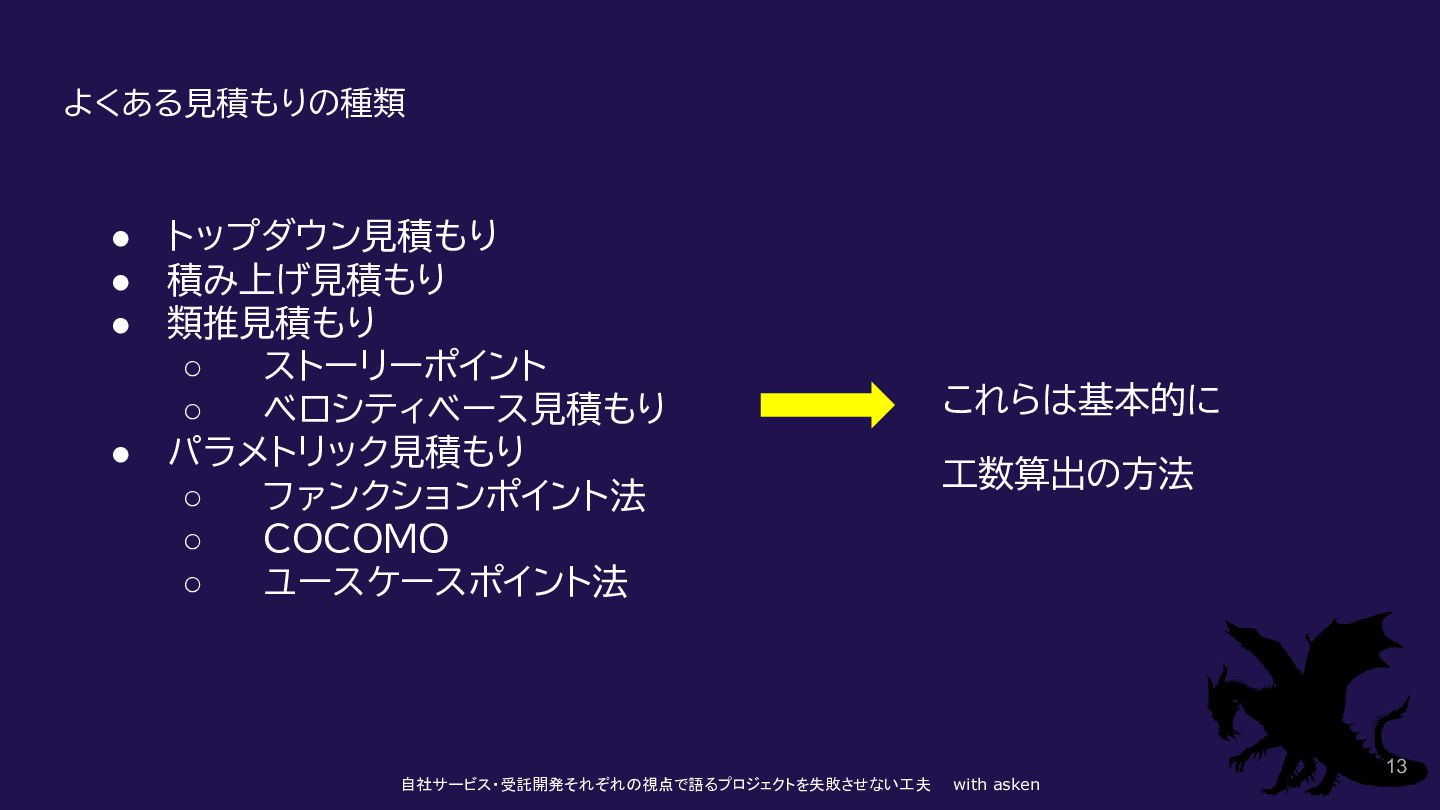

  5. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken よくある見積もりの種類 13 • トップダウン見積もり • 積み上げ見積もり •

    類推見積もり ◦ ストーリーポイント ◦ ベロシティベース見積もり • パラメトリック見積もり ◦ ファンクションポイント法 ◦ COCOMO ◦ ユースケースポイント法 これらは基本的に 工数算出の方法

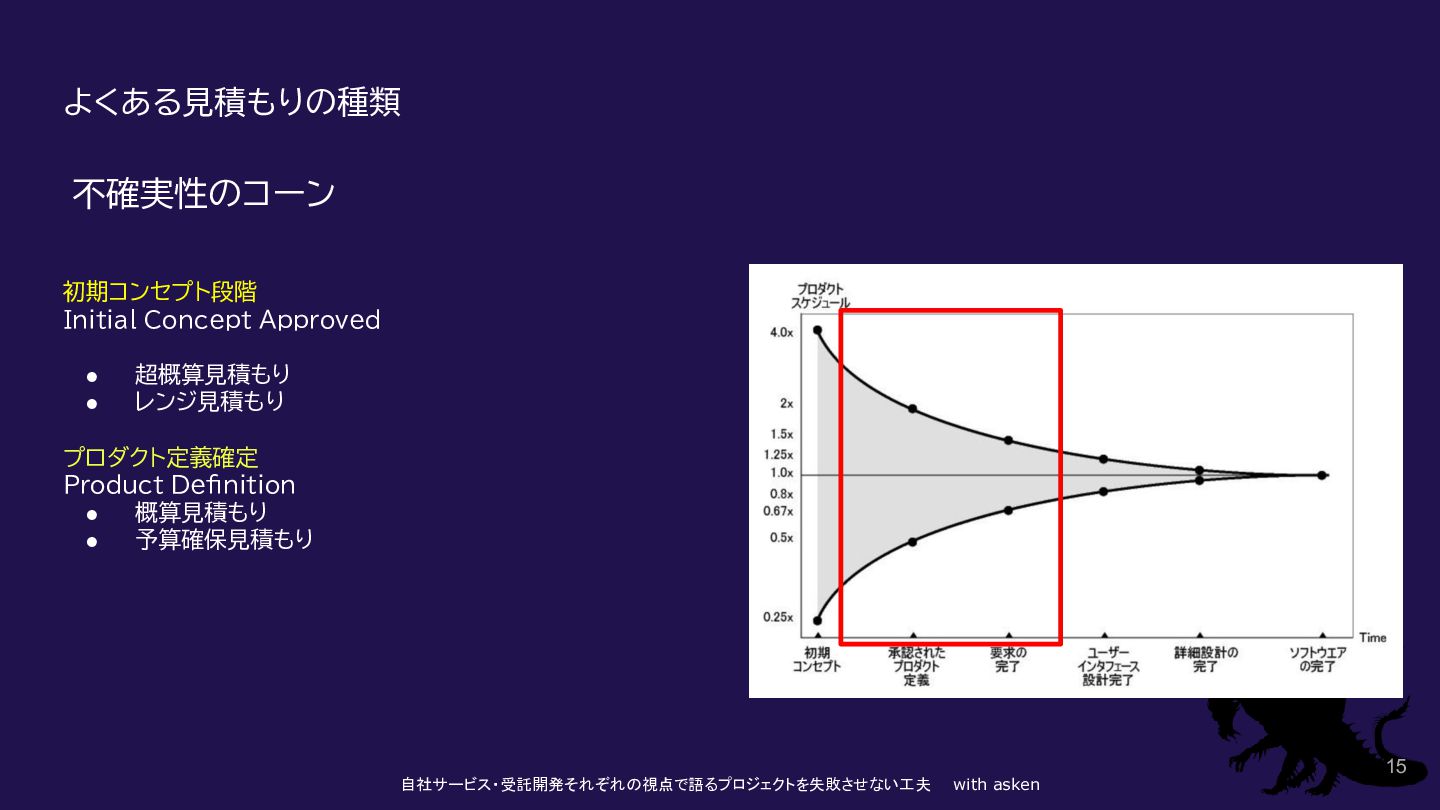

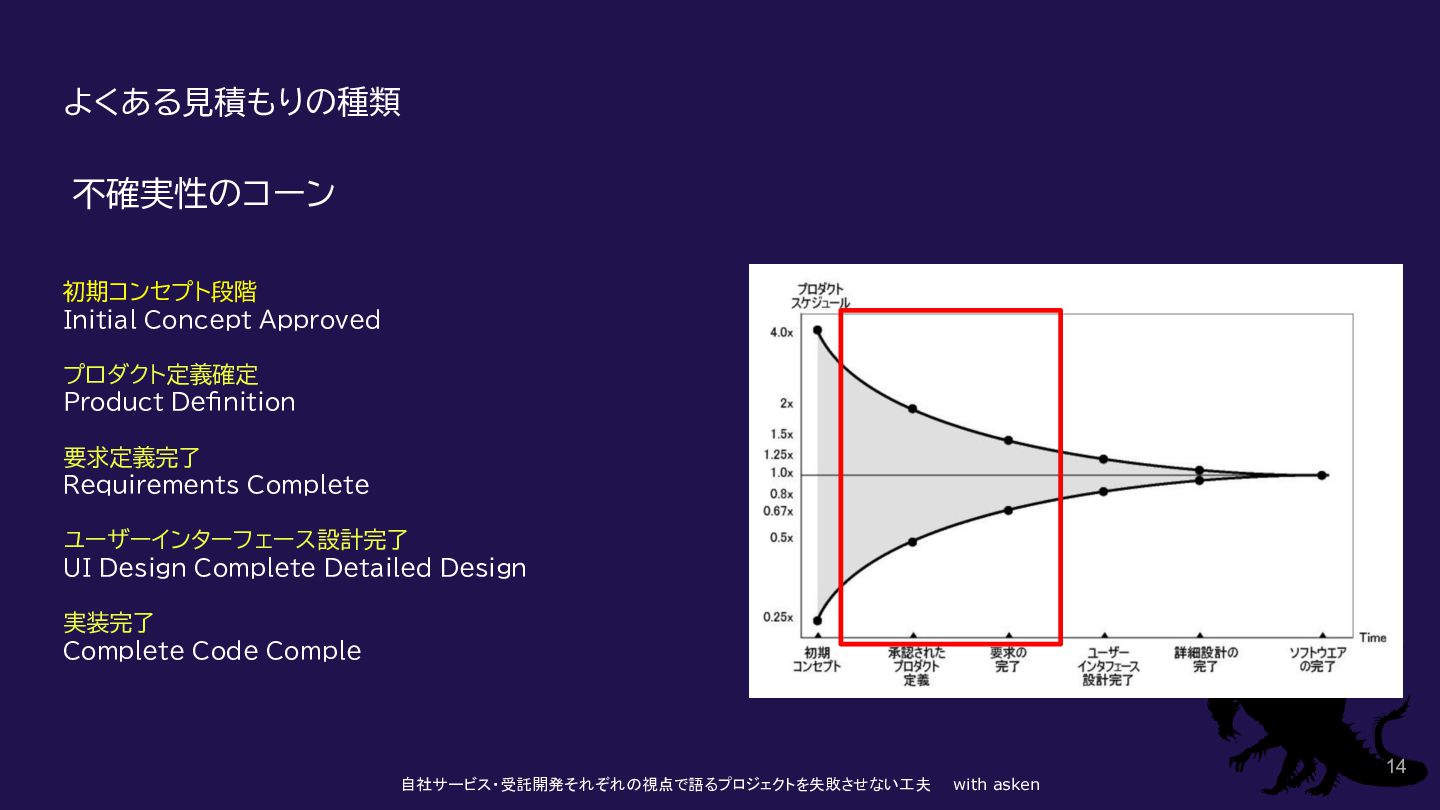

  6. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken よくある見積もりの種類 14 初期コンセプト段階 Initial Concept Approved プロダクト定義確定

    Product Definition 要求定義完了 Requirements Complete ユーザーインターフェース設計完了 UI Design Complete Detailed Design 実装完了 Complete Code Comple 不確実性のコーン
  7. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken よくある見積もりの種類 15 初期コンセプト段階 Initial Concept Approved •

    超概算見積もり • レンジ見積もり プロダクト定義確定 Product Definition • 概算見積もり • 予算確保見積もり 不確実性のコーン

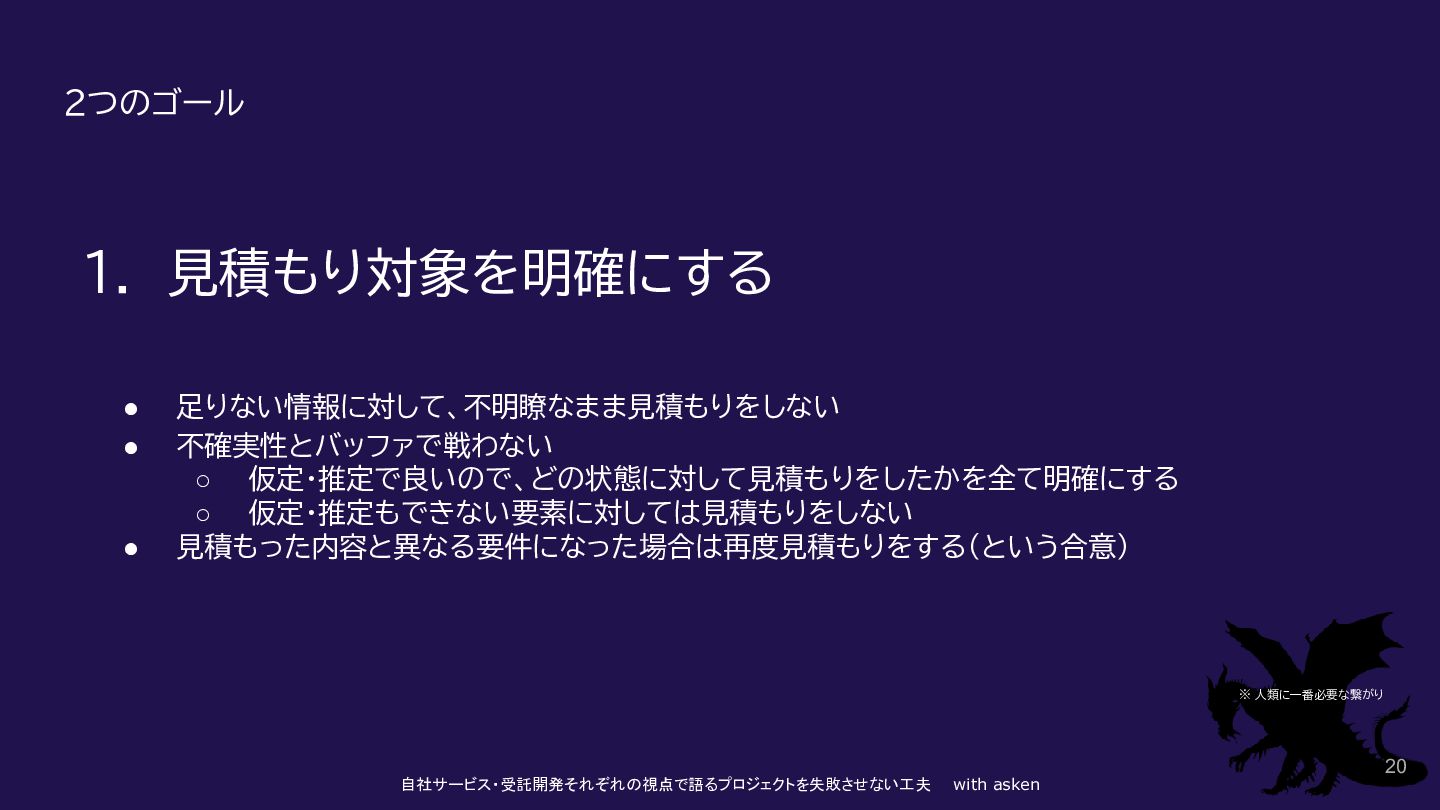

  8. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 20 2つのゴール 1. 見積もり対象を明確にする ※ 人類に一番必要な繋がり •

    足りない情報に対して、不明瞭なまま見積もりをしない • 不確実性とバッファで戦わない ◦ 仮定・推定で良いので、どの状態に対して見積もりをしたかを全て明確にする ◦ 仮定・推定もできない要素に対しては見積もりをしない • 見積もった内容と異なる要件になった場合は再度見積もりをする(という合意)

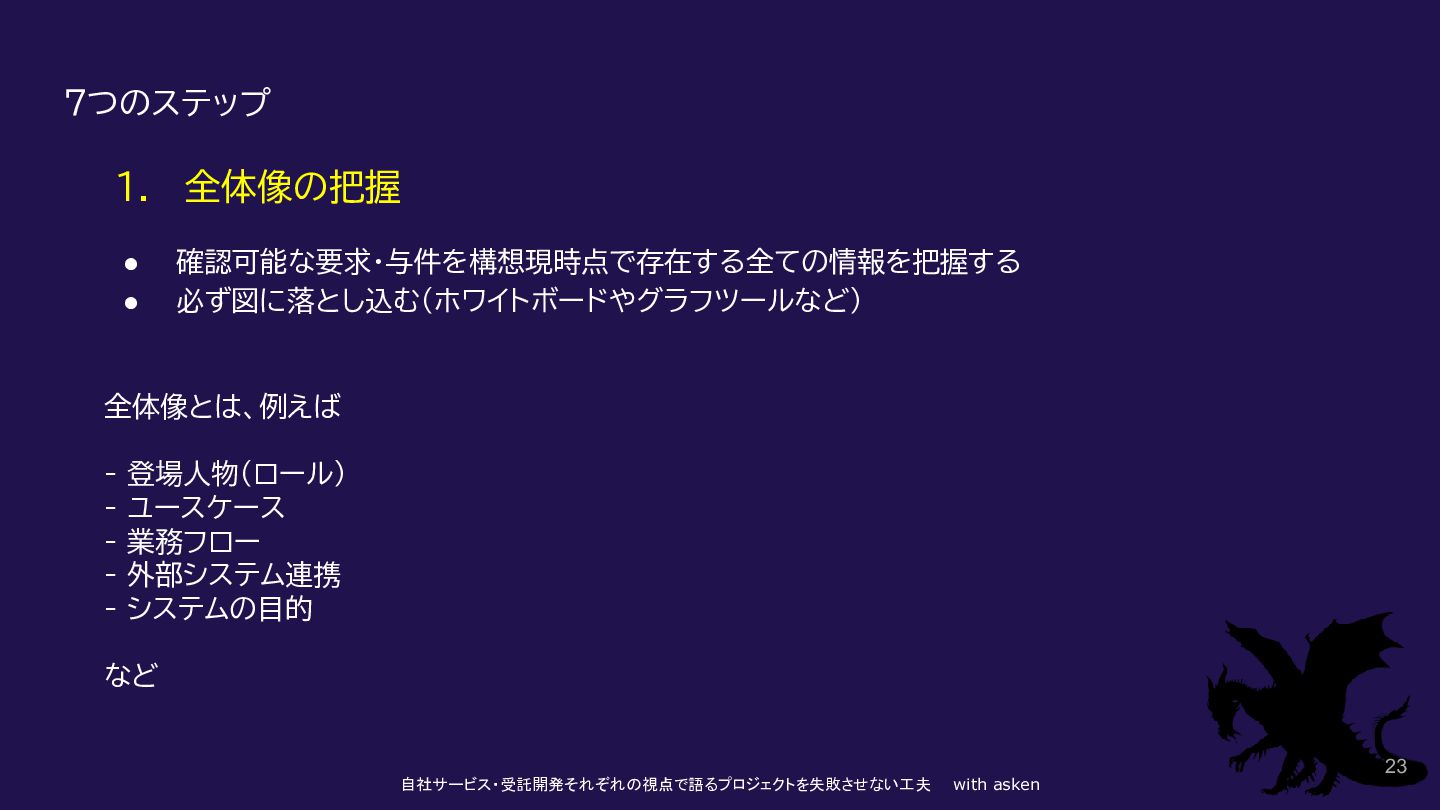

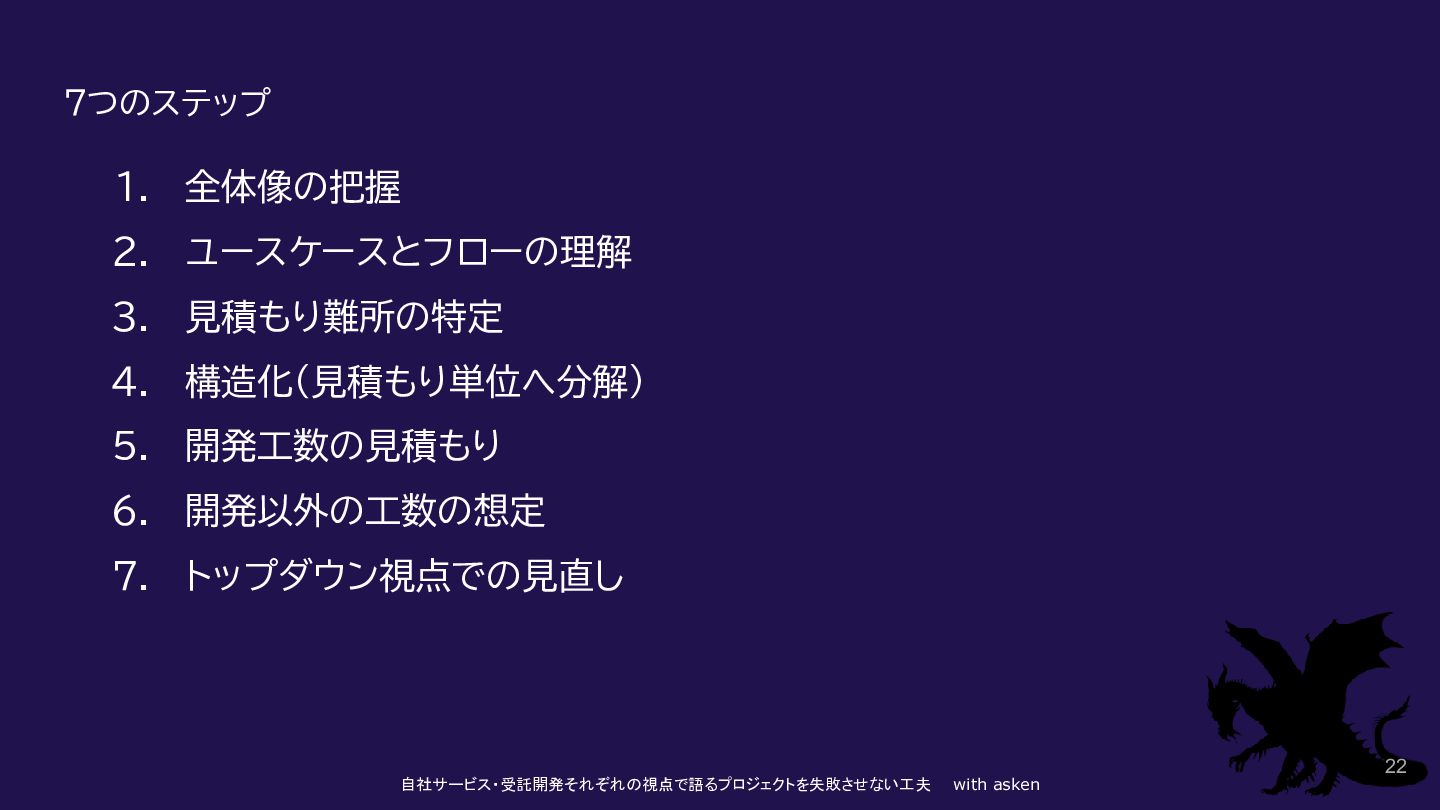

  9. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 22 7つのステップ 1. 全体像の把握 2. ユースケースとフローの理解 3.

    見積もり難所の特定 4. 構造化(見積もり単位へ分解) 5. 開発工数の見積もり 6. 開発以外の工数の想定 7. トップダウン視点での見直し

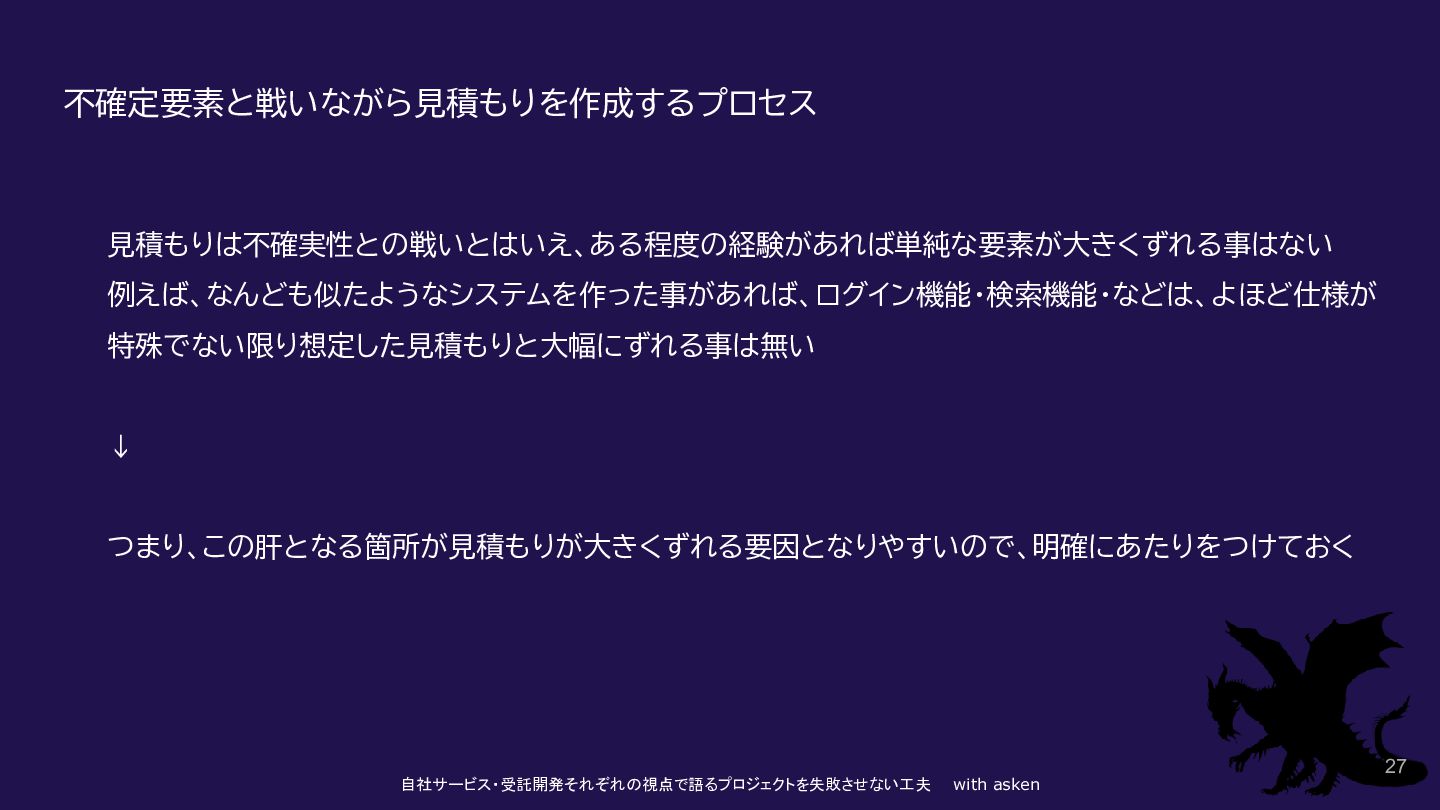

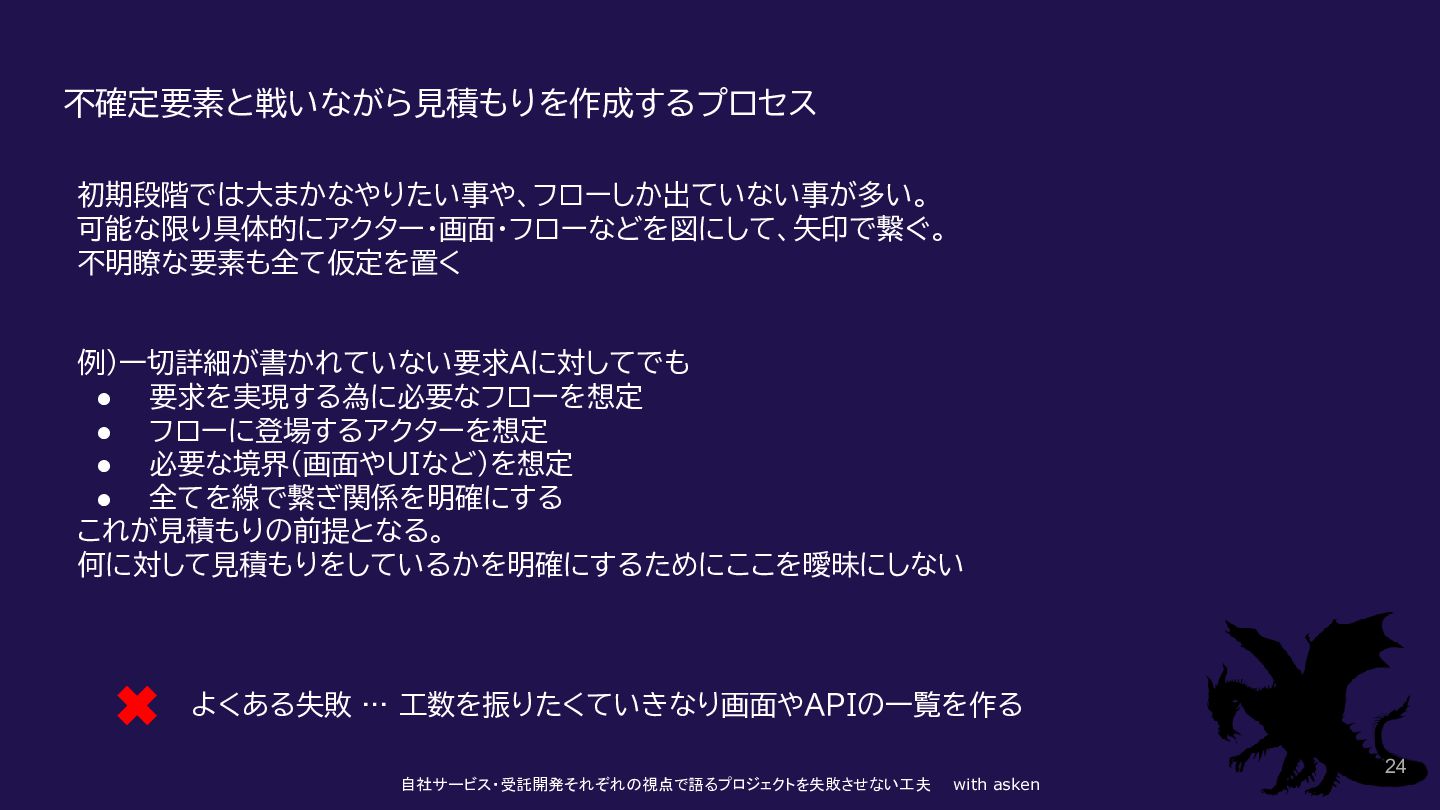

  10. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 24 不確定要素と戦いながら見積もりを作成するプロセス よくある失敗 … 工数を振りたくていきなり画面やAPIの一覧を作る 初期段階では大まかなやりたい事や、フローしか出ていない事が多い。 可能な限り具体的にアクター・画面・フローなどを図にして、矢印で繋ぐ。

    不明瞭な要素も全て仮定を置く 例)一切詳細が書かれていない要求Aに対してでも • 要求を実現する為に必要なフローを想定 • フローに登場するアクターを想定 • 必要な境界(画面やUIなど)を想定 • 全てを線で繋ぎ関係を明確にする これが見積もりの前提となる。 何に対して見積もりをしているかを明確にするためにここを曖昧にしない

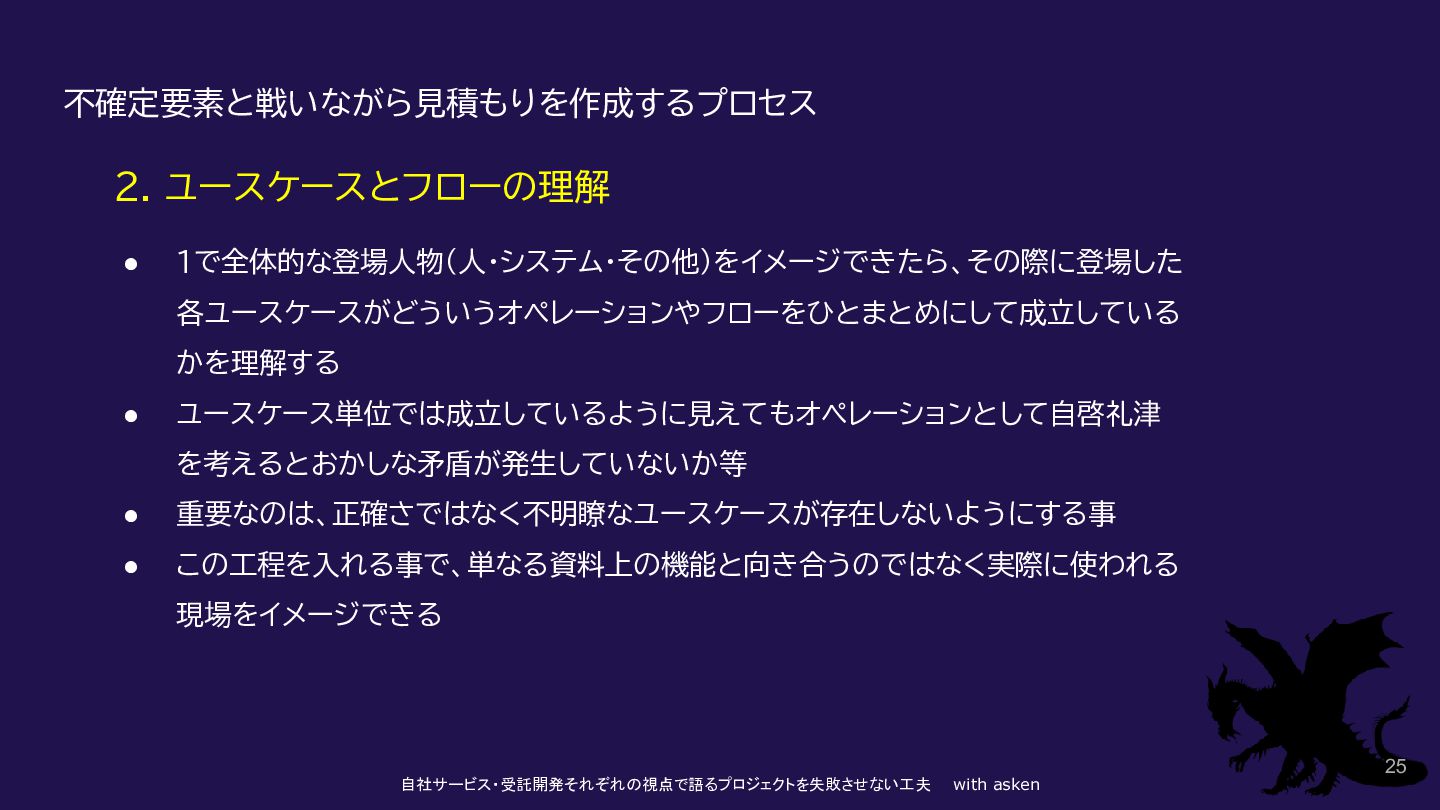

  11. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 25 不確定要素と戦いながら見積もりを作成するプロセス 2. ユースケースとフローの理解 • 1で全体的な登場人物(人・システム・その他)をイメージできたら、その際に登場した 各ユースケースがどういうオペレーションやフローをひとまとめにして成立している

    かを理解する • ユースケース単位では成立しているように見えてもオペレーションとして自啓礼津 を考えるとおかしな矛盾が発生していないか等 • 重要なのは、正確さではなく不明瞭なユースケースが存在しないようにする事 • この工程を入れる事で、単なる資料上の機能と向き合うのではなく実際に使われる 現場をイメージできる

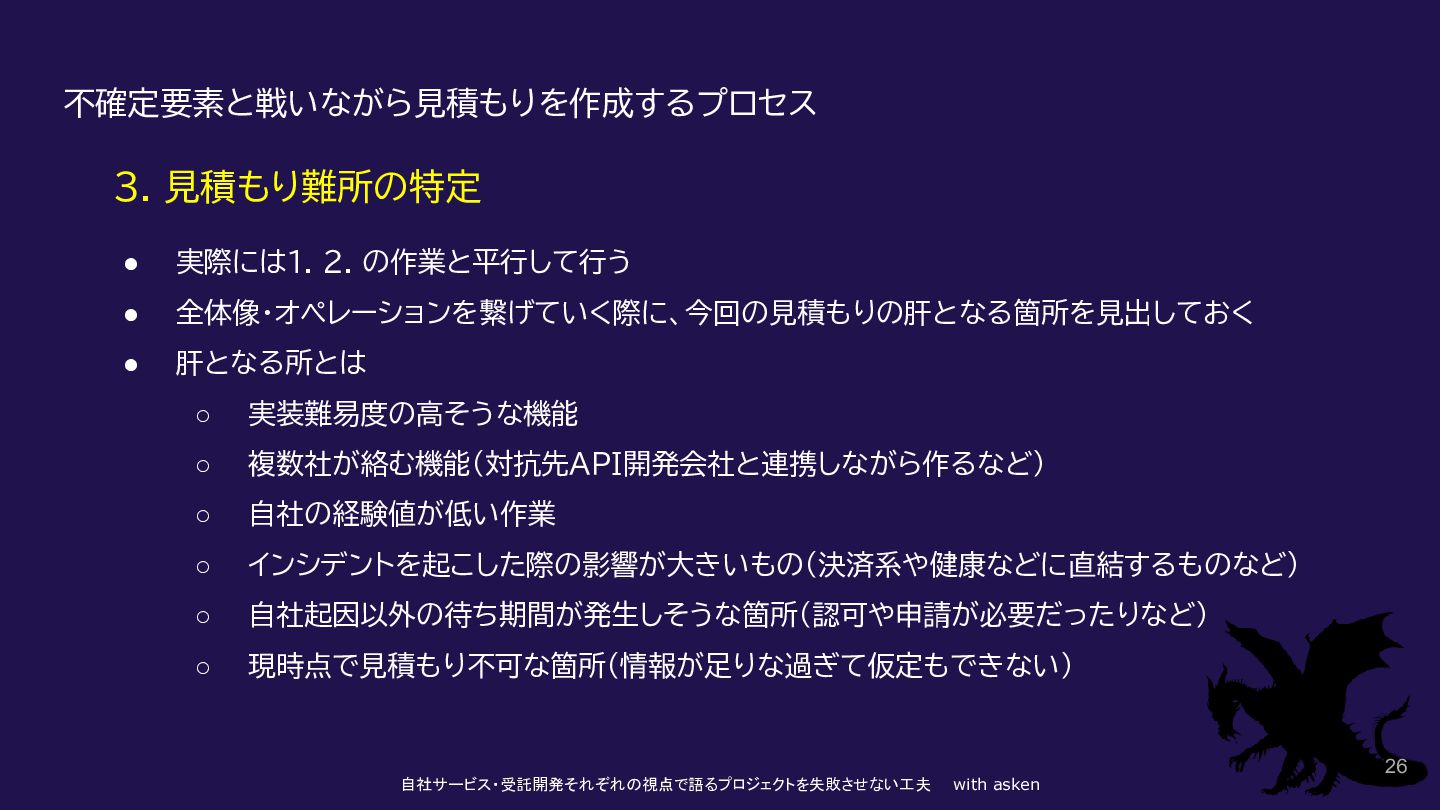

  12. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 26 不確定要素と戦いながら見積もりを作成するプロセス 3. 見積もり難所の特定 • 実際には1. 2.

    の作業と平行して行う • 全体像・オペレーションを繋げていく際に、今回の見積もりの肝となる箇所を見出しておく • 肝となる所とは ◦ 実装難易度の高そうな機能 ◦ 複数社が絡む機能(対抗先API開発会社と連携しながら作るなど) ◦ 自社の経験値が低い作業 ◦ インシデントを起こした際の影響が大きいもの(決済系や健康などに直結するものなど) ◦ 自社起因以外の待ち期間が発生しそうな箇所(認可や申請が必要だったりなど) ◦ 現時点で見積もり不可な箇所(情報が足りな過ぎて仮定もできない)

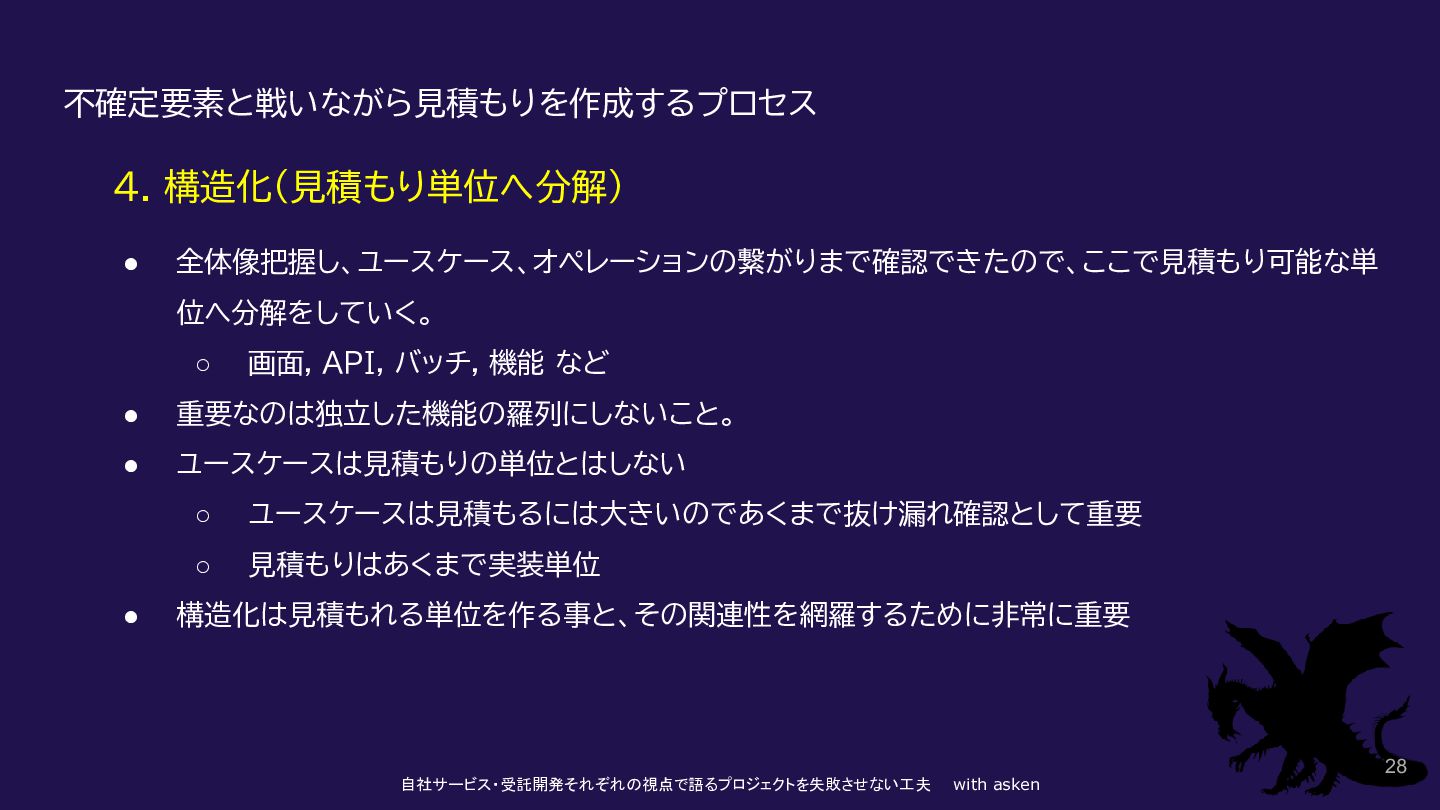

  13. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 28 不確定要素と戦いながら見積もりを作成するプロセス 4. 構造化(見積もり単位へ分解) • 全体像把握し、ユースケース、オペレーションの繋がりまで確認できたので、ここで見積もり可能な単 位へ分解をしていく。

    ◦ 画面, API, バッチ, 機能 など • 重要なのは独立した機能の羅列にしないこと。 • ユースケースは見積もりの単位とはしない ◦ ユースケースは見積もるには大きいのであくまで抜け漏れ確認として重要 ◦ 見積もりはあくまで実装単位 • 構造化は見積もれる単位を作る事と、その関連性を網羅するために非常に重要

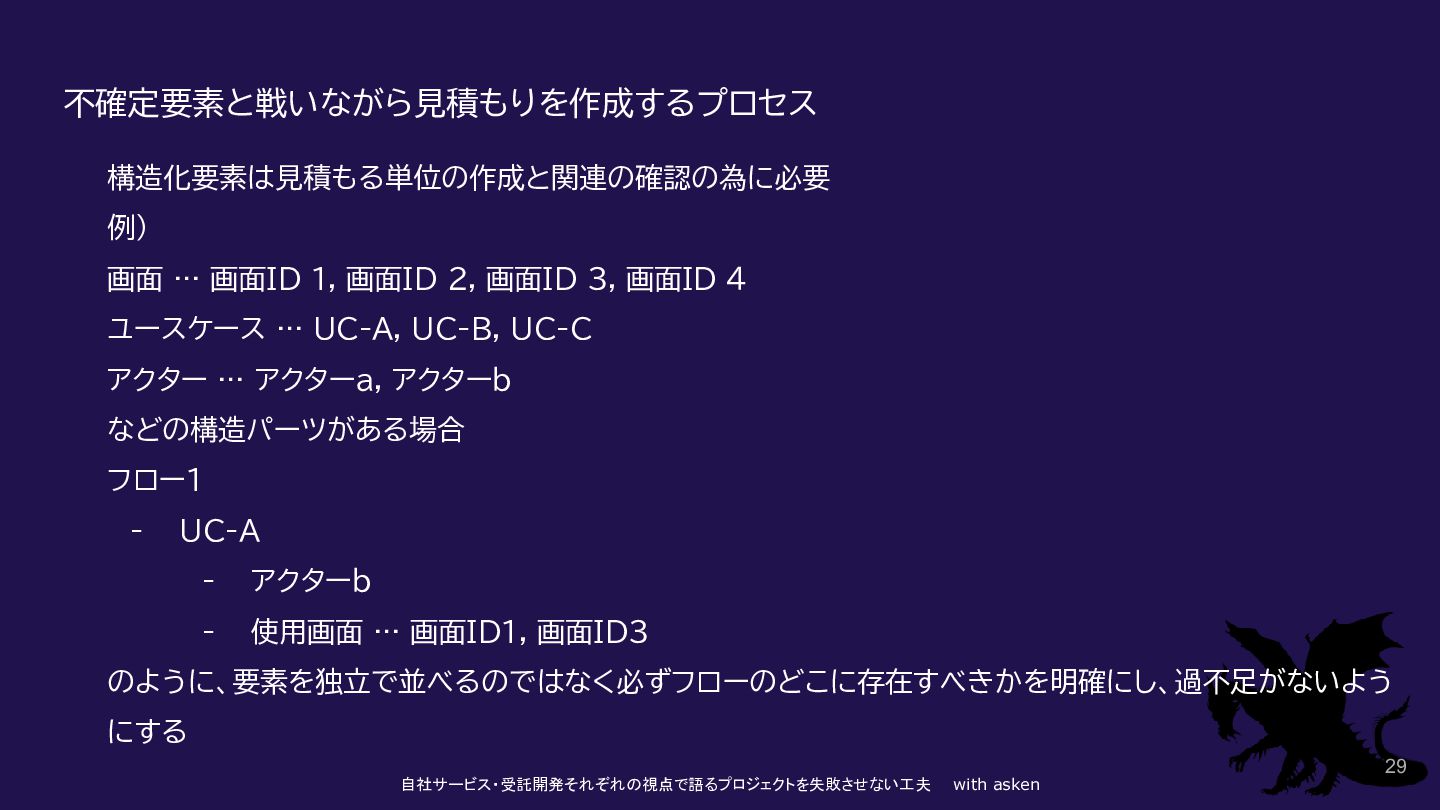

  14. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 29 不確定要素と戦いながら見積もりを作成するプロセス 構造化要素は見積もる単位の作成と関連の確認の為に必要 例) 画面 … 画面ID

    1, 画面ID 2, 画面ID 3, 画面ID 4 ユースケース … UC-A, UC-B, UC-C アクター … アクターa, アクターb などの構造パーツがある場合 フロー1 - UC-A - アクターb - 使用画面 … 画面ID1, 画面ID3 のように、要素を独立で並べるのではなく必ずフローのどこに存在すべきかを明確にし、過不足がないよう にする

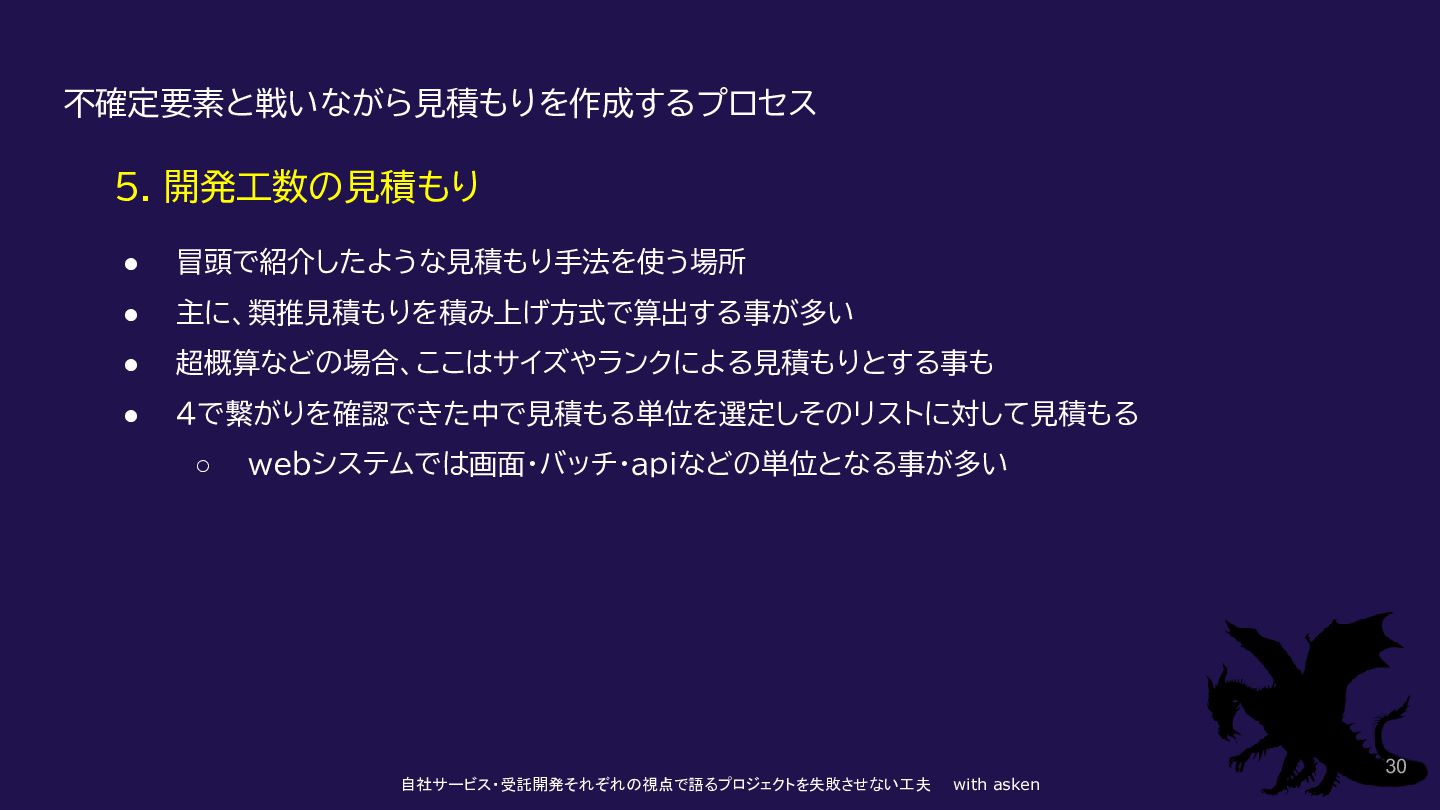

  15. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 30 不確定要素と戦いながら見積もりを作成するプロセス 5. 開発工数の見積もり • 冒頭で紹介したような見積もり手法を使う場所 •

    主に、類推見積もりを積み上げ方式で算出する事が多い • 超概算などの場合、ここはサイズやランクによる見積もりとする事も • 4で繋がりを確認できた中で見積もる単位を選定しそのリストに対して見積もる ◦ webシステムでは画面・バッチ・apiなどの単位となる事が多い

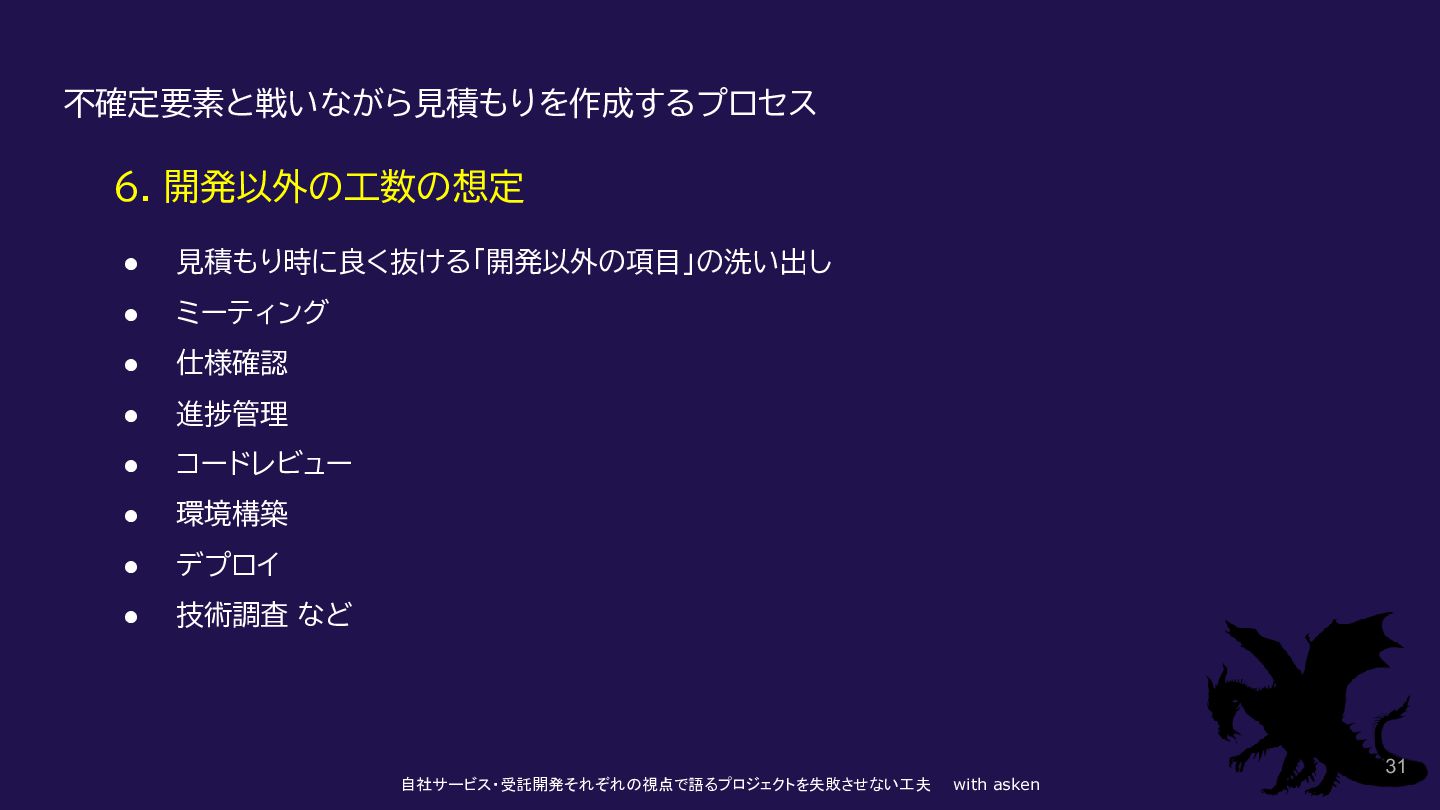

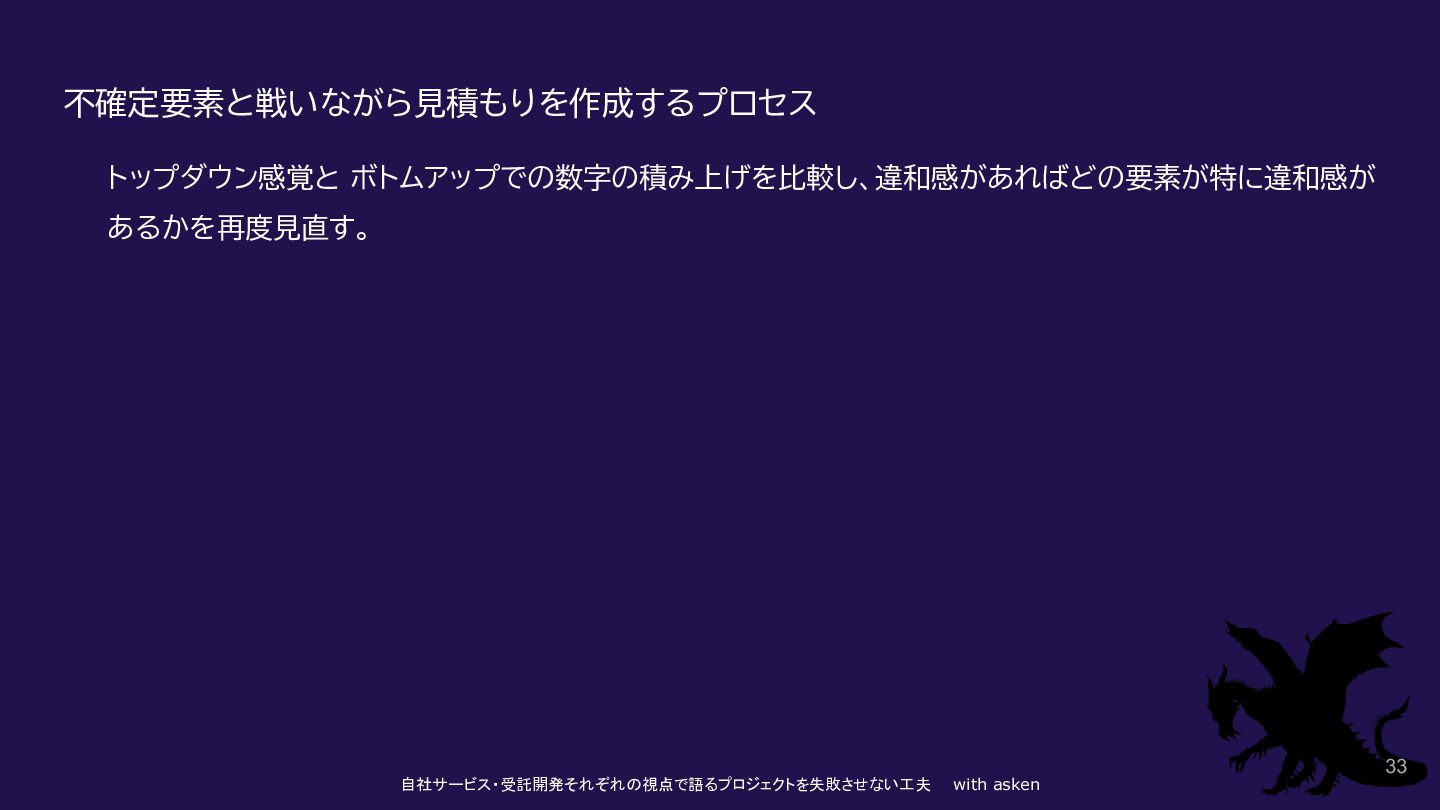

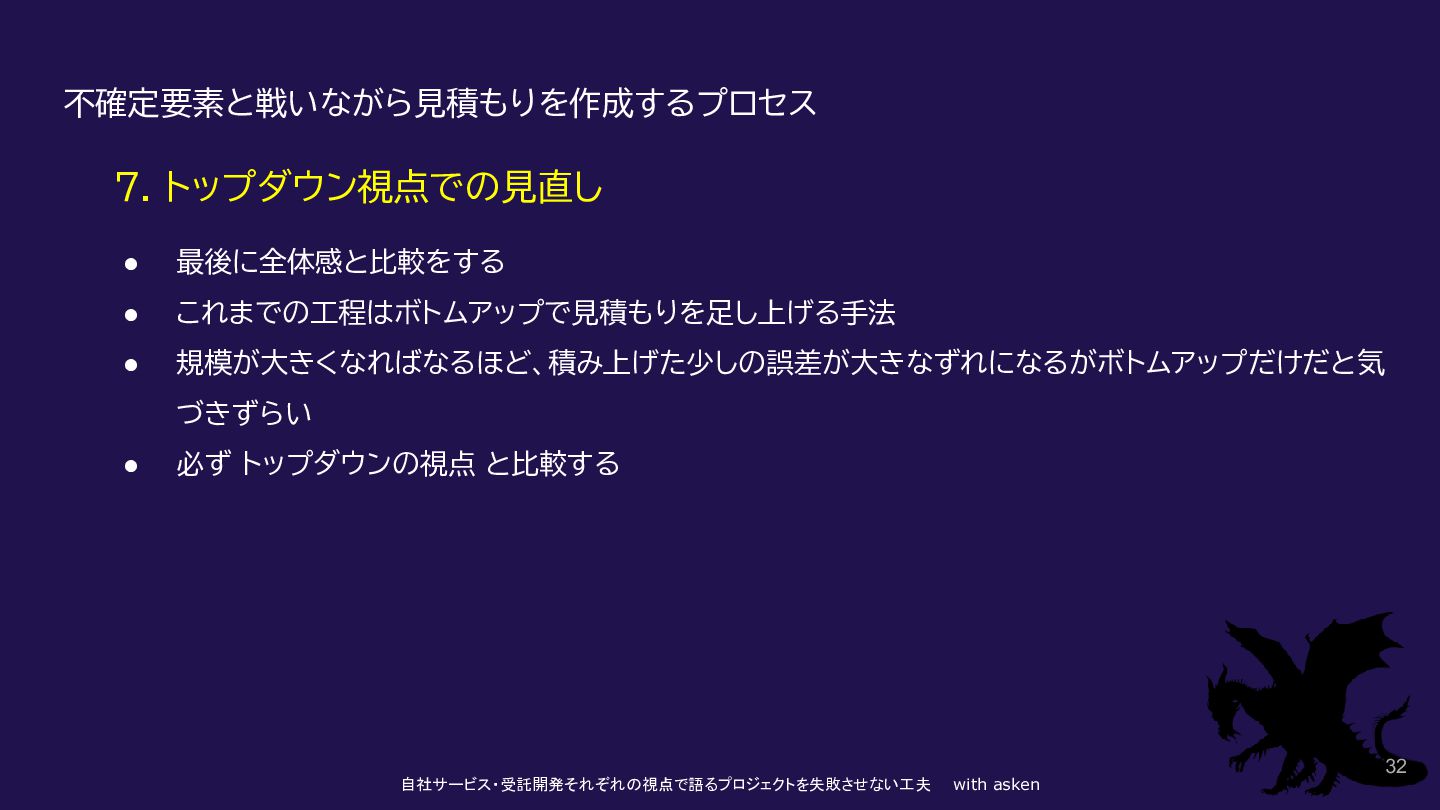

  16. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 32 不確定要素と戦いながら見積もりを作成するプロセス 7. トップダウン視点での見直し • 最後に全体感と比較をする •

    これまでの工程はボトムアップで見積もりを足し上げる手法 • 規模が大きくなればなるほど、積み上げた少しの誤差が大きなずれになるがボトムアップだけだと気 づきずらい • 必ず トップダウンの視点 と比較する

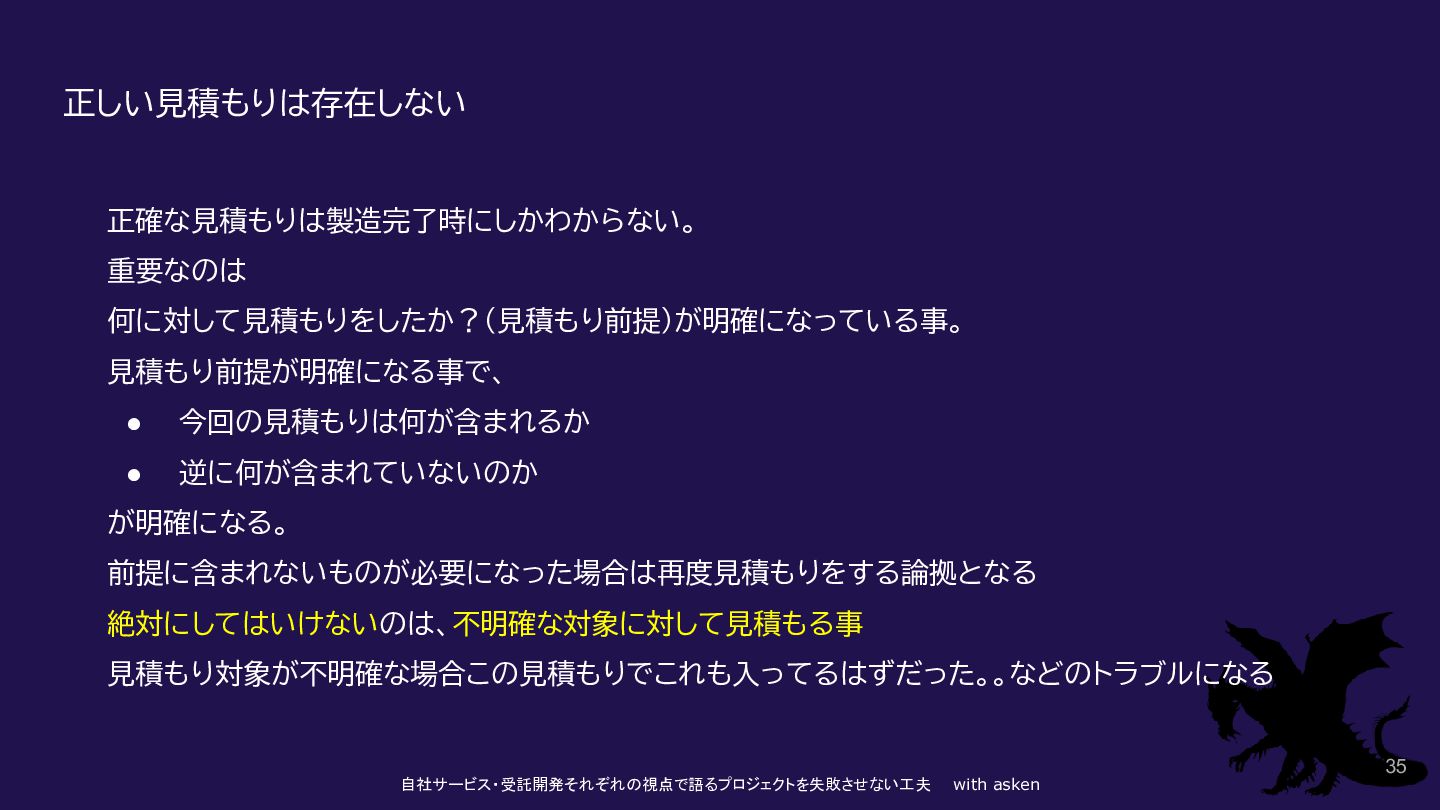

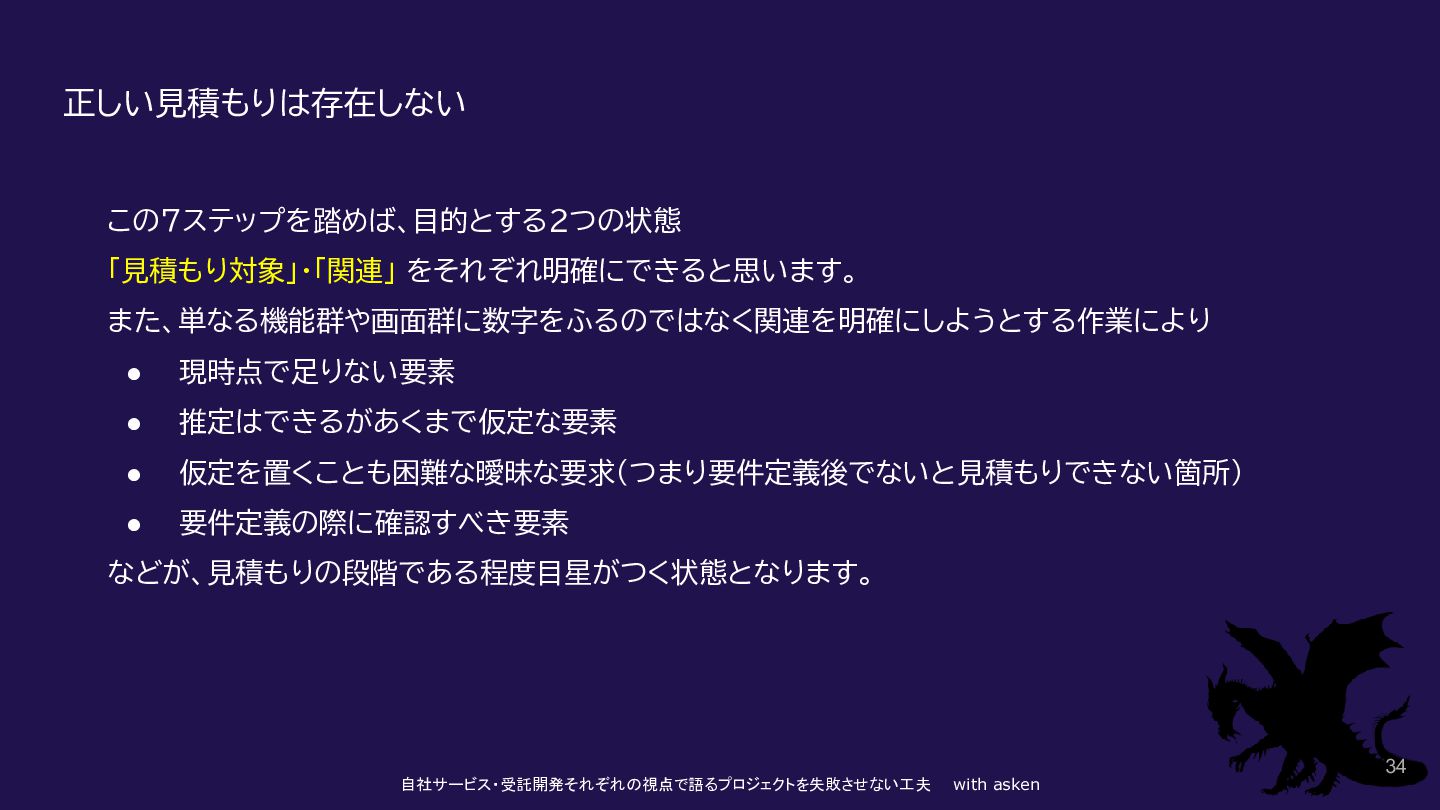

  17. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 34 正しい見積もりは存在しない この7ステップを踏めば、目的とする2つの状態 「見積もり対象」・「関連」 をそれぞれ明確にできると思います。 また、単なる機能群や画面群に数字をふるのではなく関連を明確にしようとする作業により •

    現時点で足りない要素 • 推定はできるがあくまで仮定な要素 • 仮定を置くことも困難な曖昧な要求(つまり要件定義後でないと見積もりできない箇所) • 要件定義の際に確認すべき要素 などが、見積もりの段階である程度目星がつく状態となります。

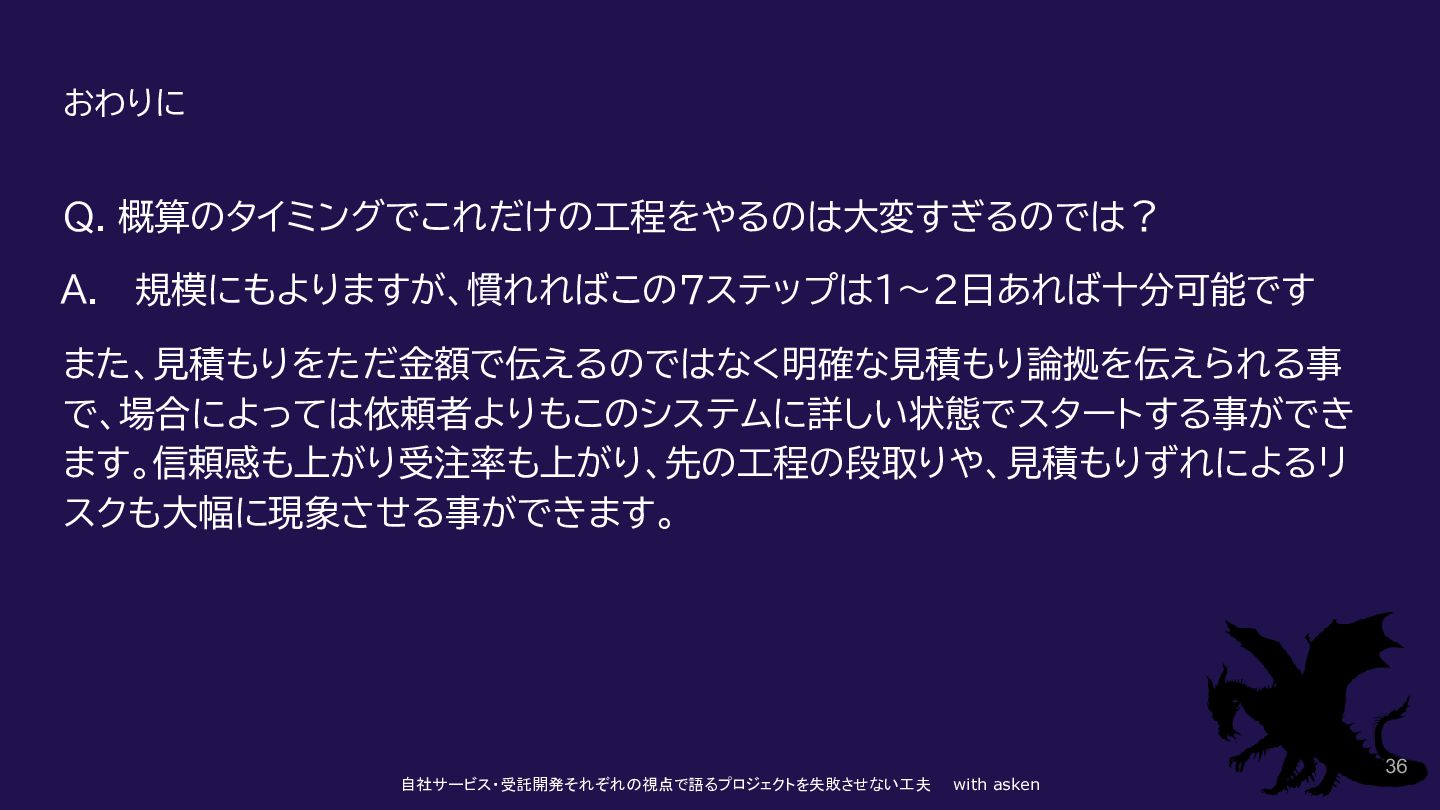

  18. 自社サービス・受託開発それぞれの視点で語るプロジェクトを失敗させない工夫 with asken 35 正しい見積もりは存在しない 正確な見積もりは製造完了時にしかわからない。 重要なのは 何に対して見積もりをしたか?(見積もり前提)が明確になっている事。 見積もり前提が明確になる事で、 •

    今回の見積もりは何が含まれるか • 逆に何が含まれていないのか が明確になる。 前提に含まれないものが必要になった場合は再度見積もりをする論拠となる 絶対にしてはいけないのは、不明確な対象に対して見積もる事 見積もり対象が不明確な場合この見積もりでこれも入ってるはずだった。。などのトラブルになる
